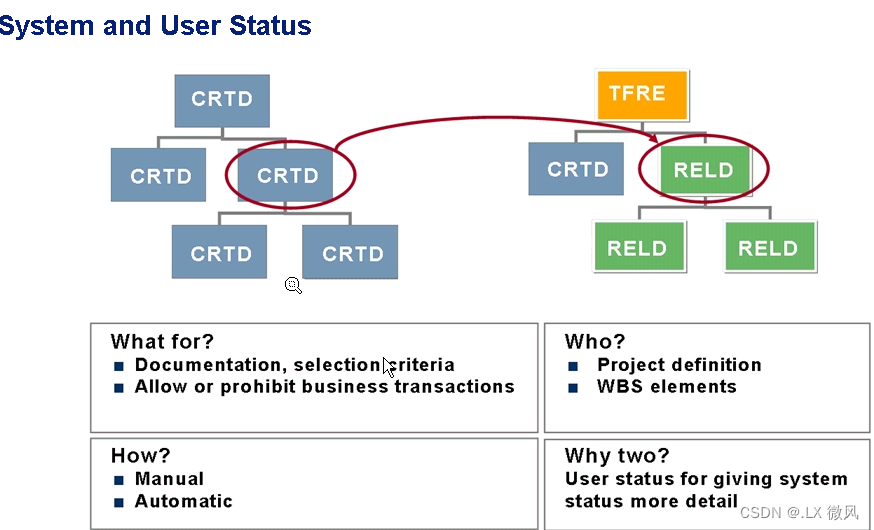

应用区域:项目定义、WBS元素、网络头、网络活动
项目状态:允许、禁止、警告某些操作是否允许
状态区分:系统状态(不允许配置)用户状态(允许配置)

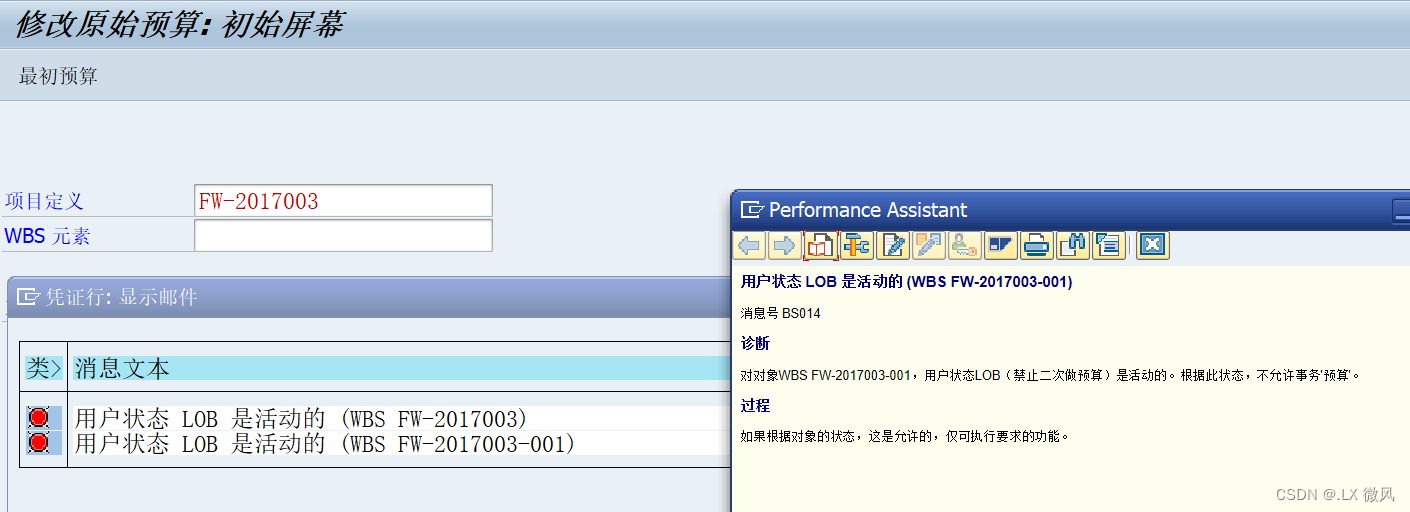

举例: 当已经做了预算控制,第二次再去做预算的时候给与一个提示?后面有配置

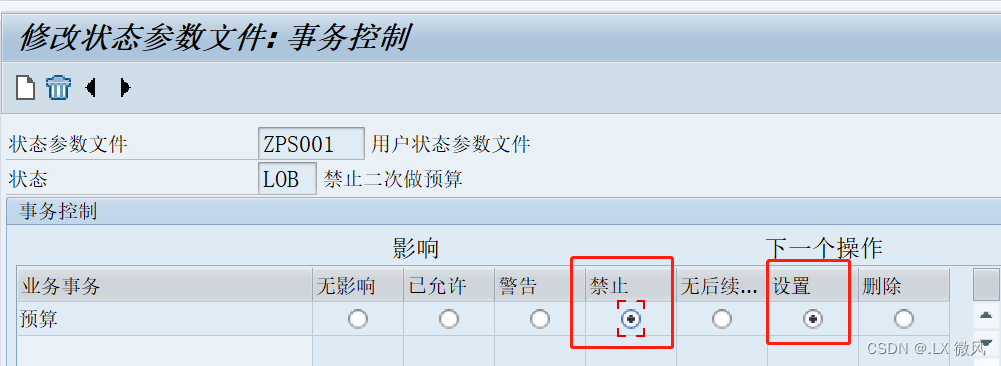

当做了预算控制后,如何自动设置已做预算的设置?后面有配置
系统状态:对上层做了状态的改变后,下层自动引用上层的状态
系统状态: 下达后,无法取消
用户状态:对上层做了状态的改变后,下层需要选择仅单层,还是 PASS ON 。

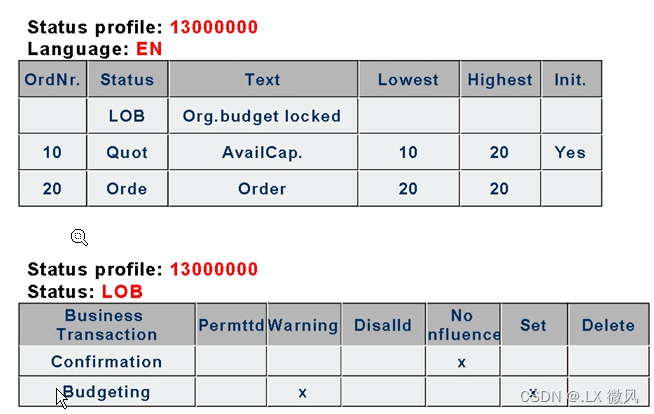

备注:系统状态优先级高于用户状态优先级(依据错误,警告,无警告来决定优先级)

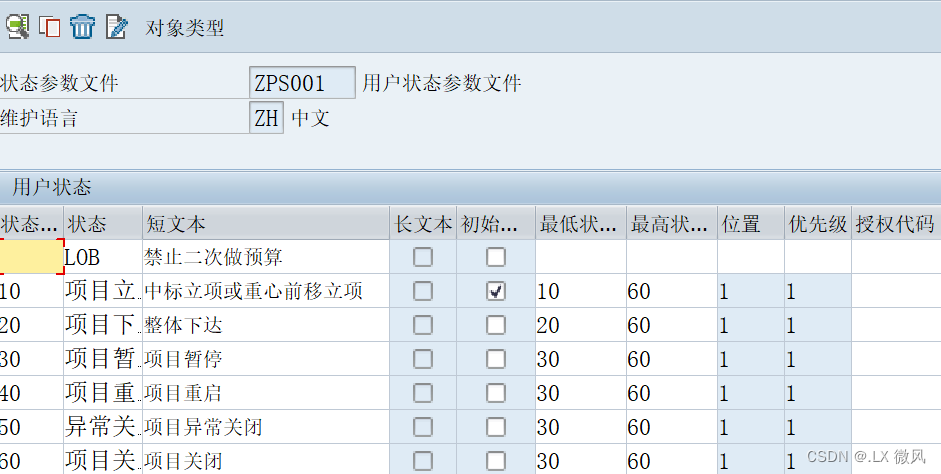

测试: 仅允许第一次做预算,不允许二次预算
相关配置:
