Project 2021实操学习笔记-更新任务

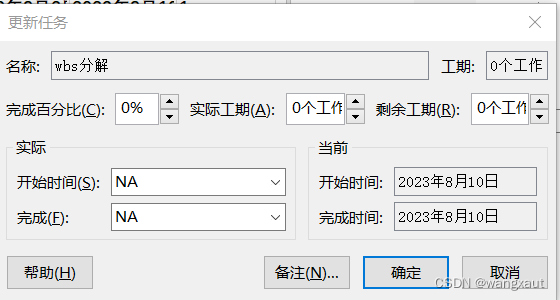

       当我们选定的任务实际完成百分比、实际工期、剩余工期、实际的开始时间或完成时间发生变化时,我们可以使用软件中的更新任务这个功能。点击项目->日程中的跟踪时标记下的更新任务功能。

注意:

如果任务已完成,请使用以下方法之一更新任务信息:

  • 输入实际开始日期和完成日期。

  • 如果任务已按计划完成,请在"完成百分比"字段中输入 100%。

  • 输入任务的实际工期。

如果任务已按计划启动,但尚未完成,请使用以下方法之一更新任务信息:

  • 输入实际开始日期和预期的实际持续时间。

  • 输入实际开始日期和到目前为止已完成的百分比。

  • 输入实际开始日期、到目前为止的实际工期,以及完成任务所需的剩余工期。



 可以更新一个或多个任务。 如果选择多个任务,此对话框中的一些框可能为空。 Project使用指定的信息更新所有所选任务。

名称、工期   这些只读域指定所选任务的名称和工期。 如果选择了多个任务,则这些域为空。

完成百分比     指定已完成任务的百分比。 如果键入百分比,但"实际开始日期"字段中没有日期,Project设置任务的实际开始日期,以匹配计划的开始日期。 如果键入100,Project还会将任务的实际完成日期调整为计划的完成日期。

实际工期     指定完成任务所花时间的实际时间。 如果任务已完成,请键入任务完成所花的天数或小时数。 如果任务尚未完成,在"实际时间"框中键入任务工时的天数或小时数,如有必要,在"剩余时间"框中键入剩余工期。 Project计划工期和剩余工期,以匹配输入的实际工期。

 剩余工期  指定任务的剩余工期。 此数字是完成进行中的任务所需的时间量。 如果键入实际工期和剩余工期,Project将计划工期更改为实际工期和剩余工期的总和。

实际开始时间   指定任务的实际开始日期。 如果输入实际日期,则这些日期优先于您可能输入的其他任何信息。 例如,如果输入60%完成日期和实际完成日期,Project将完成百分比设置为 100,因为您输入了完成任务的日期。

实际完成时间   时间指定任务的实际完成日期。 如果输入实际日期,则这些日期优先于您可能输入的其他任何信息。 例如,如果输入60%完成日期和实际完成日期,Project将完成百分比设置为 100,因为您输入了完成任务的日期。

当前开始时间  开始时间"显示为任务计划的开始日期。 如果选择了多个任务,则当前"开始 " 域为空。

当前完成时间   显示为任务计划的完成日期。 如果选择了多个任务,则当前"完成 " 域为空。
