在Project中任务的升级和降级分为多种情况,我们今天逐一分析。
1.升级任务
a)摘要任务无法升级,对于任务3概要设计因为是摘要任务无法升级,会提示任务不能升级。

下图是原始任务级别信息,后续在调整任务升级或降级时不再说明,可作为比较。
b)子任务升级 可以看出子任务在升级后,该任务和上一级任务同级,后续的任务编号自动调整。

原3.1任务升级后如图所示

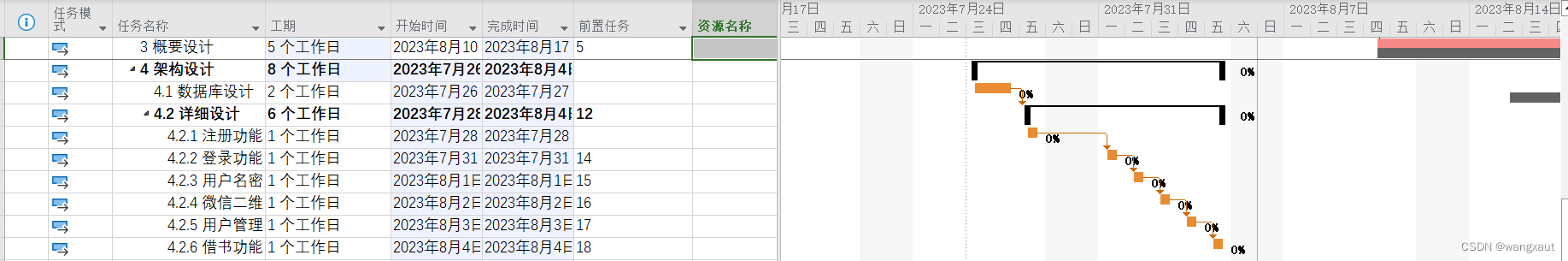

原3.2任务升级后如图所示
原3.3任务升级后如图所示

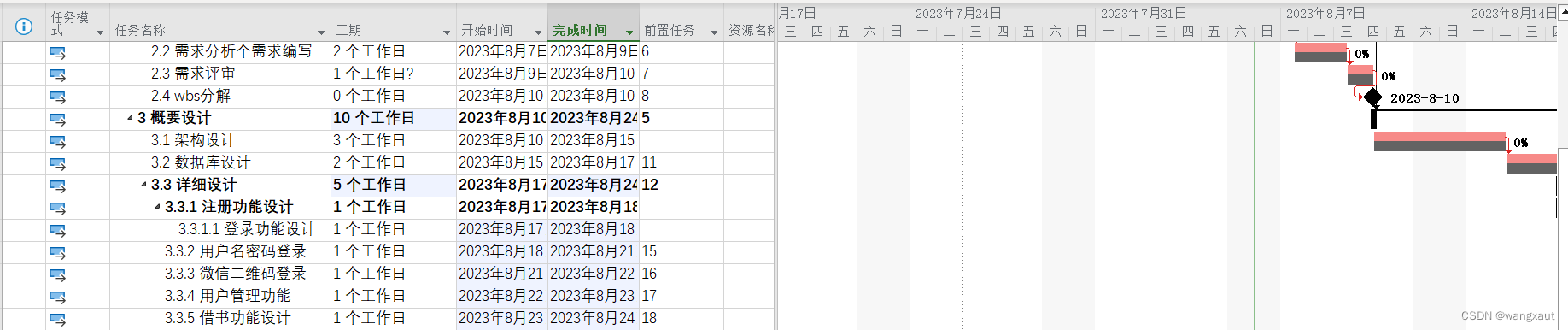

原3.3.1任务升级后如图所示

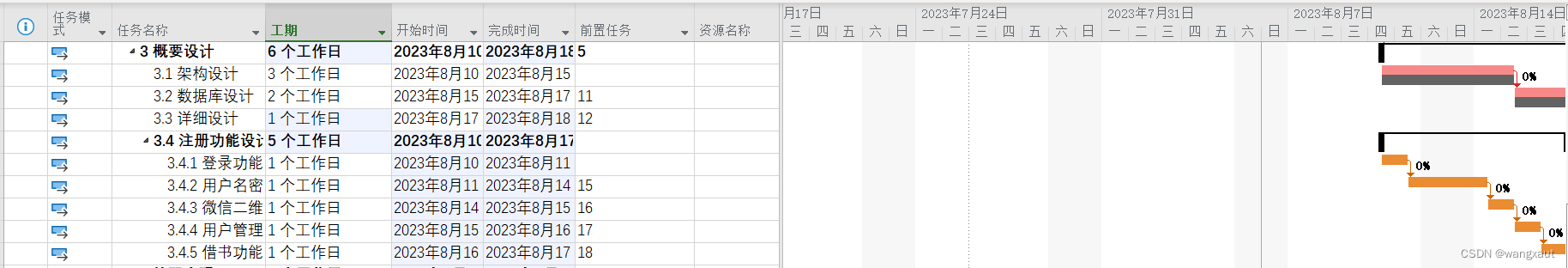

原3.3.2任务升级后如图所示
1.降级任务 降级的任务将成为其上方任务的子任务
a)最底层任务无法降级,对于任务3.1和3.3.1任务因为是本身和上层任务是相邻关系无法降级,因为两个相邻之间不能跨级。会提示任务不能降级。

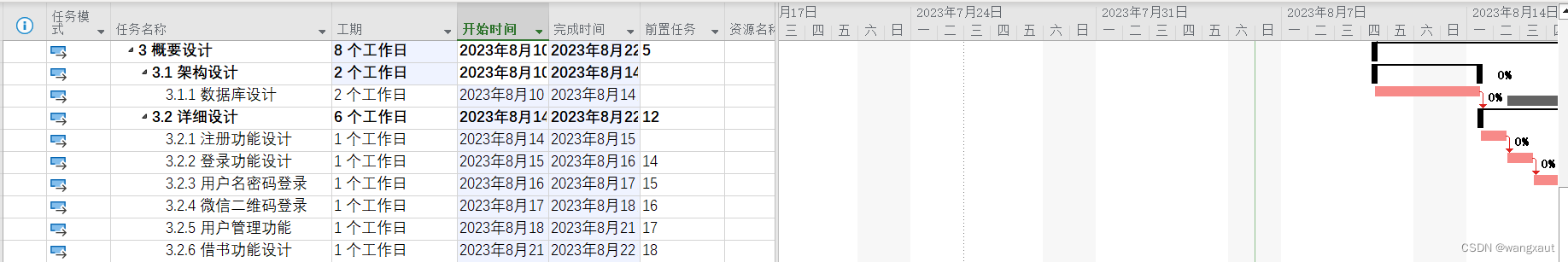

原摘要任务3降级后如图所示

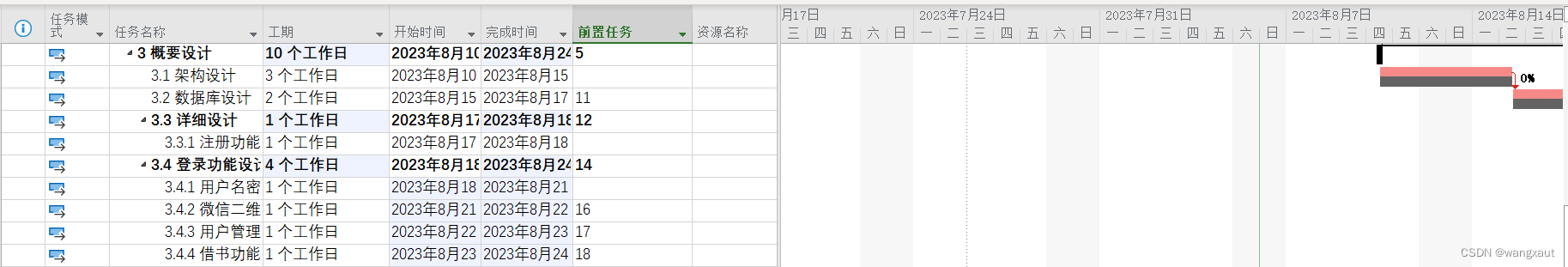

原3.2任务降级后如图所示

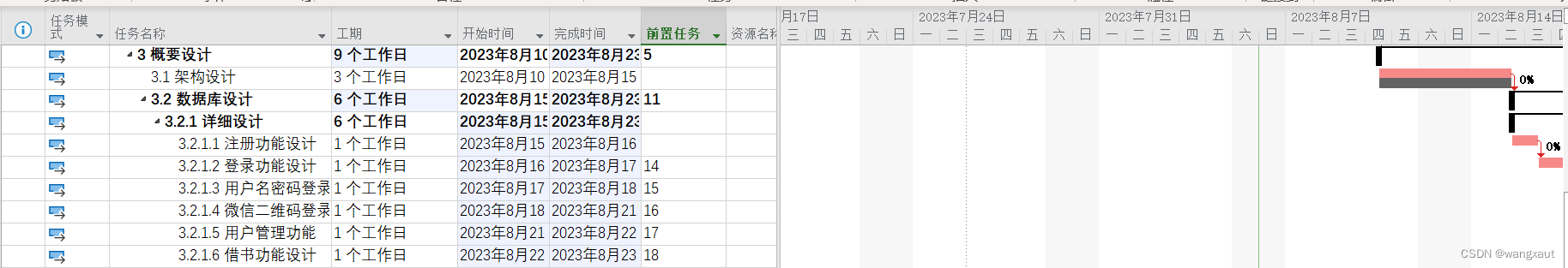

原3.3任务降级后如图所示
原3.3.2任务降级后如图所示
