100%原则:既无遗漏,也不多余。
4-6层原则:确保详细程度适当。
80小时原则:工作包的工作时间不超过80小时。
滚动式规划:远期的工作先不分解。
团队成员参与WBS分解

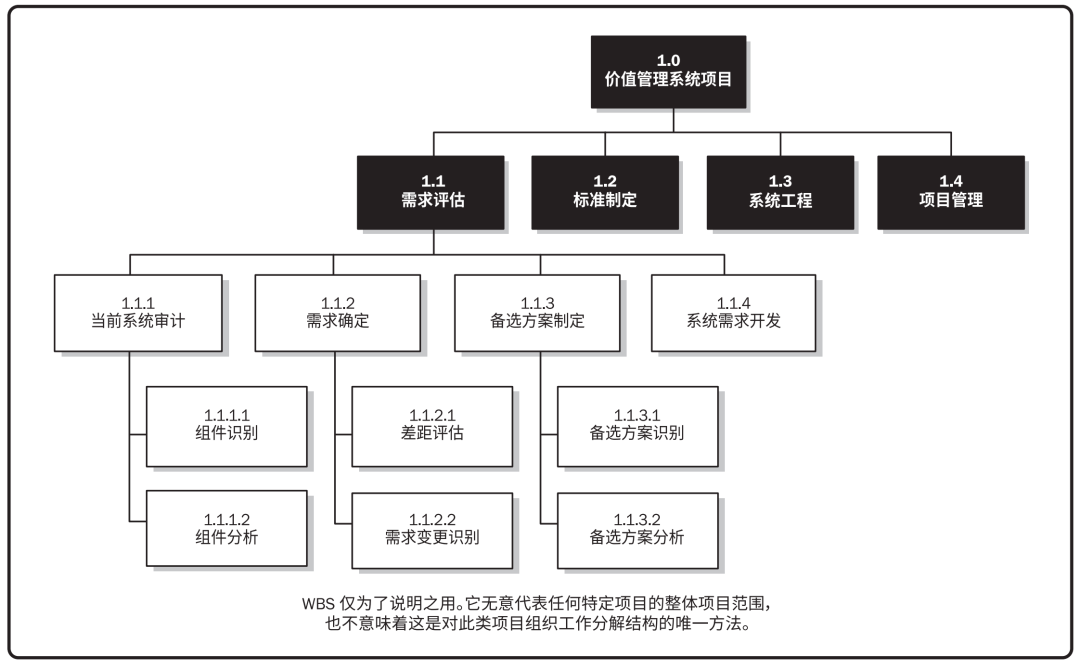

识别和分析可交付成果及相关工作;这是WBS分解工作的第一步,识别和分析非常重要,在贸然进入分解之前,先识别项目的工作范围和可交付成果,并分析这些可交付成果的特点,然后再决定用什么样的方式进行分解。比如对于招投标交付型项目,时间非常重要,这时候就采用生命周期作为第一层,如果是开发产品,要把可交付成果作为第一层更为合适。
确定 WBS 的结构和编排方法;这时候根据前面的分析,确定WBS应该采用何种结构和编排的方式,包括WBS应该分几层,都在这个时候确定。
为 WBS 组成部分制定和分配标识编码;这一步是在做具体的分解工作,分配标识编码工作很重要,一定不能遗漏。有了编码,工作就具有了唯一性。更利于识别和分析。
核实可交付成果分解的程度是否恰当。这一步相当于检查。在完成工作之后检查是必不可少的工作。

1. 项目经理制定了一个风险分解结构(RBS),分成四个类别,团队随后将资金识别为一个风险,这个风险应归入哪一个类别?
A.组织类风险
B.外部类风险
C.技术类风险
D.项目管理类风险
2.项目章程已获批准,且项目范围已充分定义。为了制定项目进度计划,项目经理需要哪项输入?
A.项目范围说明书
B.工作分解结构(WBS)
C.活动清单
D.组织分解结构(OBS)
3.完成定义范围过程后,项目经理应该使用哪项技术来生成可靠估算并管理成本和活动持续时间?
A.分解
B.紧前关系绘图法
C.挣值管理
D.确立基准
4. 一名经验丰富的项目经理正在为新的服务评估准备项目启动大会,已经提供这项目服务的高层次描述。项目经理下一步应该怎么做?
A.制定项目章程
B.制定执行、负责、咨询和知情(RACI)矩阵
C.定义项目范围说明书
D.创建工作分解结构(WBS)
三石老师解析
1.答案A
参阅风险分解结构的图示,是考试难点,可用风险分解结构的底层作为风险核对单。例如,资金或者优先级都是属于组织类的风险类别。
2.答案C.
题干显示范围说明书的分解已经完成,需要制定进度计划,需要定义活动的成果,是将工作包分解成活动清单。
3.答案A.
工作包是WBS最底层的工作,可对其成本和持续时间进行估算和管理。
4. 答案C。
已经完成kickoff会议,选项A不对,只是之前需要完成的。B选项组建团队中团队成员的角色混合职责,需要任务或工作的定义成果。C选项是定义范围(5.3)的成果是项目范围说明书,项目范围说明书是对项目范围、主要可交付成果、假设条件和制约因素的描述。D是5.3(定义范围)之后,将可交付成果分解为工作包的管理过程。
