单代号网络图
题目1
问题1:
AEGH 和 ADFH
问题2:
25天 24900元 27400元

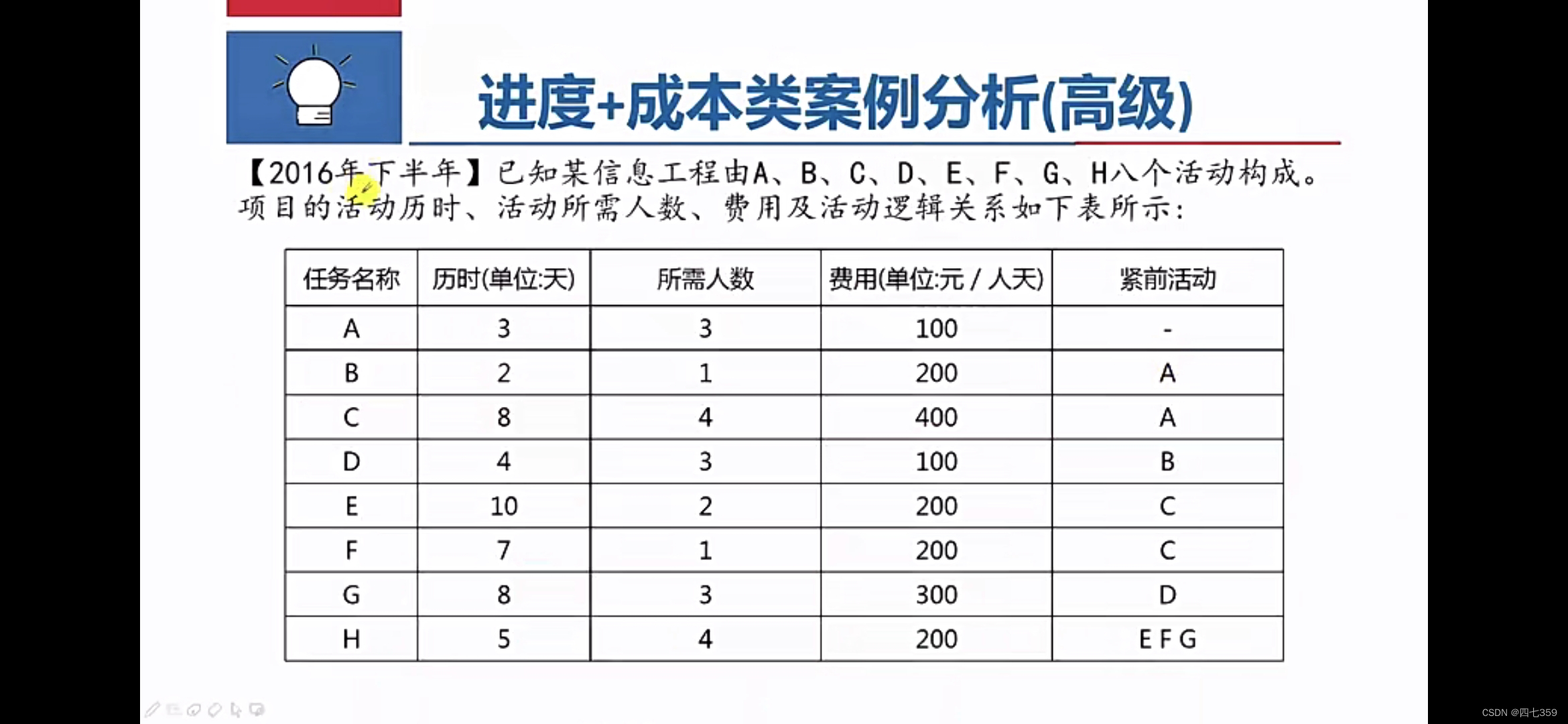

问题3:
(1)进度拖期2天,共27天
(2)无影响,共25天
(3)总进度提前1天,共24天
问题4:
要针对关键线路上的项目进行赶工,总共有三种方法,分别是:
1.A项目赶工一天,
2.H项目赶工一天,
3.DG项目分别赶工一天
项目成本都为 24900 + 400 -500=24800元
27400元 + 400 -500=27300元
问题5:已知项目工期减少一天则成本节约500元,所以成本最优考虑则为,所有每节约一天花费赶工费用少于500的项目都可以赶工
D赶工一天,G赶工一天,H赶工一天,A赶工2天。
赶工后总工期为21天,总成本为 24900 +300+100+400+400*2 - 500 * 4=24500元。
27400 +300+100+400+400*2 - 500 * 4=27000元。 (基础计算要谨慎!!!)
题目2
答
问题1
问题2:该网络图的关键路径为ACDE
B的总时差为7天,自由时差为7天
C的总时差为0天,自由时差为0天
该网络项目关键线路工期为,45天,所以不能在40天内完成。
问题3:1.可以对活动进行赶工
2.可以进行活动并行 2.快速跟进
3.将项目进行资源平滑 3.高素质资源或者经验更丰富的人员
4. 更换更先进的技术 (改进方法或者技术,提高生产效率)
5.使用更好的管理方法 5.甲方同意基础上减少活动范围或者降低活动要求
6.加强质量管理,减少返工
题目3
问题1:
1.B:3天,C:0天,F:3天
2.以0天为第一天,D总浮动时间为4天,最迟开始时间是第9天结束,也就是第10天早上。G总浮动时间为4天,最迟开始时间是13天结束,也就是第14天早上。
问题2:
工期会拖延1天, 因为活动B有3天的总浮动时间,活动B拖延4天,原来的关键线路ACEH发生改变为ABEH,总工期由28天变为29天,所以工期会拖延1天。
问题3:
完成了项目进度计划的编制过程,还要完成进度管控过程。
已完成:活动定义,活动排序,活动资源估算,活动历时估算。
需要完成:制定进度计划,进度控制。
题目4
问题1:
AEFJ AGHIJ 13天
问题2:
(1)1 (2)0(3)1(4)ABCDEFHIJ AECIJ
问题3:
1.可以在新的关键线路 AECIJ 的活动上进行赶工。
2.可以采用更先进的管理经验和技术
3.采用快速跟进方法
4.在甲方允许的情况下,减少项目范围
题目5
问题1:
ACDH 至少需要17周,5+3+4+5=17周
问题2:
B的总时差为4天,自由时差为0天。G的总时差为2天,自由时差为2天。
题目6
问题1:
(1)23天(2)2天(3)AEFGJ(4)3天(5)0天(6)6日
问题2:
(1)因为张工不能同时对CG进行施工,所以CG有了紧前紧后关系。C在3月9号开工,所以相当于C增加了三天,关键线路变成了ABCGJ,共24天,所以进度会延迟1天。但是未超过25天。所以工作包的进度没有延迟。
(2)可以在关键活动,CGJ上采用赶工。也可以使用快速跟进,在等待C开工的过程中,将资源投入到其他活动上。可以提高GJ的工作效率,增加资源,指派更有经验的人去完成工作。
题目7
问题1:
关键路径:ABDFHI。总工期:95天
问题2:
C总时差30天,自由时差0天。 E总时差30天,自由时差0天。 G总时差30天,自由时差30天。
问题3:
(1)该信息工程项目,可以通过快速跟进,合理安排人员等方式 ,不需要12人的团队,会造成人力资源的空闲浪费。 最少人数是9人。
(2)快速跟进技术 资源平滑技术
(3)以A为第1天开始执行,那么C最迟从31天开始执行,E最迟从41天开始执行,G最迟从51天开始执行。
问题4:(1)C(2)D(3)G(4)A(5)F(6)E
时标网络图
题目8
问题1:
(1)关键线路为 BGI 工期为120天
(2)20天 可能需要压缩的活动为 ADHBGI
(3)可以满足工期要求,两条,分别是 ADH,和BGI
三条,分别是ADH,BGI和ADI
题目9
答案
问题 :
1.上下都要有刻度
2.开始起于同一个序号
3.紧前后需要注意
4.记得给事件命名
成本计算
题目10
回答:
问题1:
PV=10+7+8+9+5+2=41(万元)
AC=9+6.5+7.5+8.5+5+2=38.5(万元)
EV=10*0.8+7+8*0.9+9*0.9+5+2*0.9=8+7+7.2+8.1+5+1.8=37.1(万元)
SPI=EV/PV=0.90<1,则进度滞后
CPI=EV/AC=0.96<1,则成本超支
问题2:
AC小于PV,则成本节约这种说法是错误的,因为即使AC小于PV,也有可能是进度落后导致的AC小,所以AC需要跟EV比较才能证明项目的成本是和节约还是超支的。在本项目中,进度落后,而EV-AC<0,在本项目中,成本超支。
问题3:
(1)不再出现成本偏差,则偏差为非典型,则ETC=BAC-EV=41-37.1=3.9(万元)
预计完工成本EAC = ETC + AC =3.9 + 38.5 = 42.4(万元)
(2)仍按照当前发展,则偏差为典型,则EAC=BAC/CPI = BAC/(EV/AC)=42.55(万元)
(3)因为该项目进度滞后,并成本超支,项目经理可以采取的措施有
1.将可以并行的工作并行开展
2.将低质量,低水平的资源换成高质量,高水平的资源来完成工作
3.加强质量管理,及时发现问题,减少返工,从而缩短工期
4.严格控制成本
补充:
5.用高效人员代替低效人员
6.(甲方同意的情况下)降低活动范围或降低活动要求
7.通过改进方法和技术提高生产效率
8.快速跟进,并行施工,以缩短关键路径
题目11

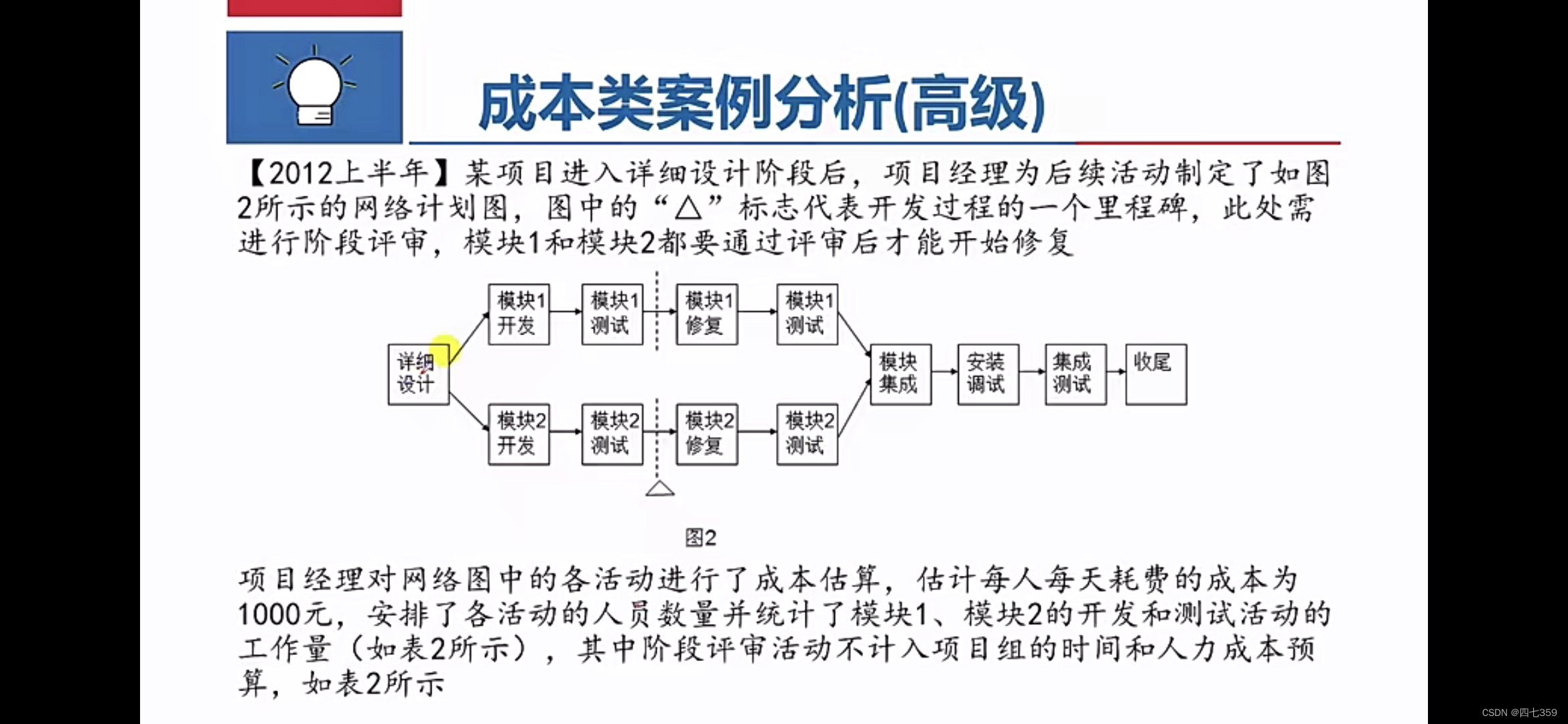

回答:
问题1:关键线路为模块2开发,模块2测试,模块2修复,模块2测试。计划工期为 14天
问题2:

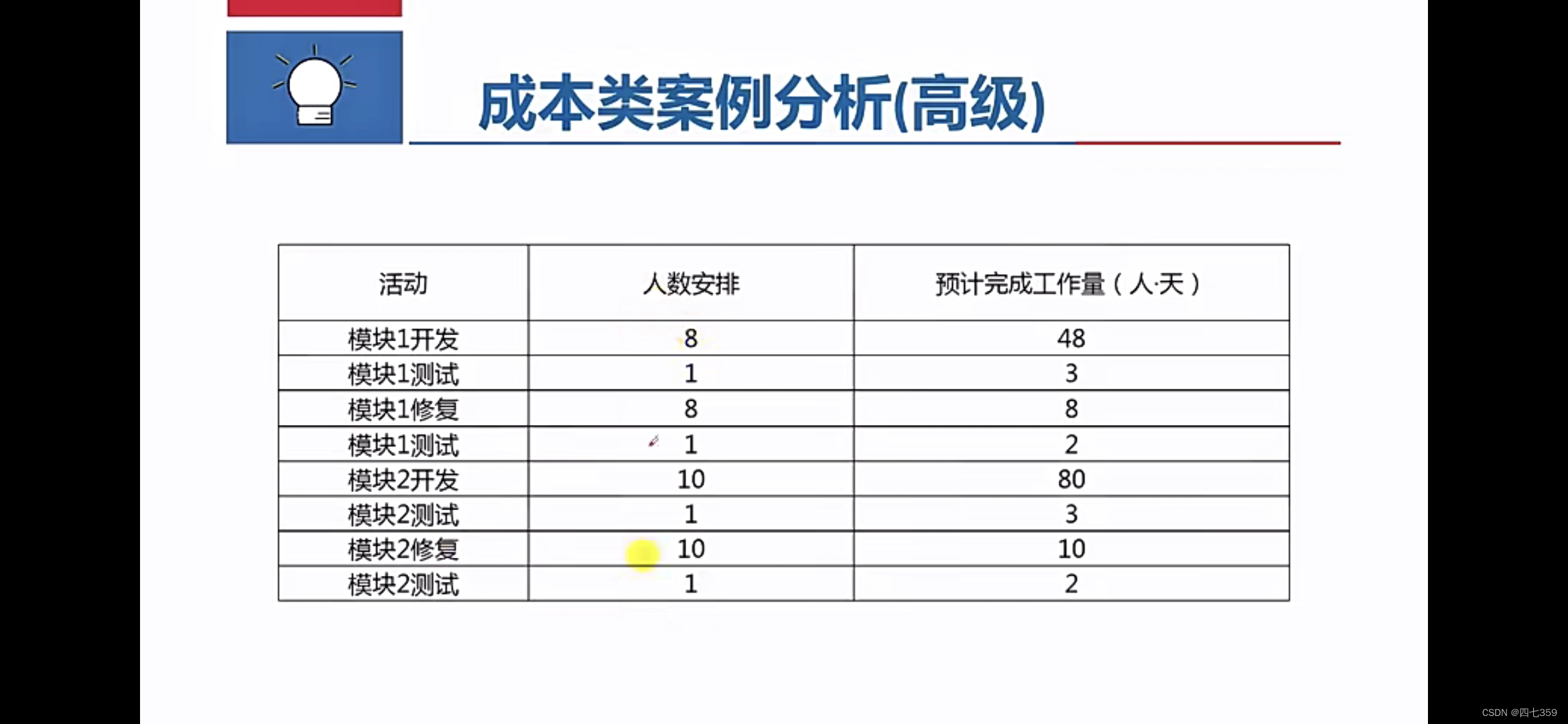

(1)
PV:48+3=51人·天*1000=51000元
EV:48人·天*1000=48000元
AC:11*8=88人·天*1000=88000元
AC:48000元
SPI=EV/PV=0.94<1,进度滞后
CPI=EV/AC=0.55<1,成本超支
CPI=EV/AC=1,成本持平
(2)
PV:80+3=83人·天*1000=83000元
EV:83人·天*1000=83000元
AC:83+3=86人·天*1000=86000元
SPI=EV/PV=1,进度在控制中
CPI=EV/AC=0.97<1,成本超支
问题3:
(1)未作出调整措施,则为典型
则ETC=(PAC-EV)/CPI=((48+3+8+2+80+3+10+2)*1000-(48000+83000))/((48000+83000)/(48000+86000))
=(156000-131000)/(131000/134000)=25572.5人*天
模块1:
ETC=(BAC-EV)/CPI=((48+3+8+2)*1000-48000)/(48000/48000)=13000人*天
模块2:
ETC=(BAC-EV)/CPI=((80+3+10+2)*1000-83000)/(83000/86000)=12434人*天
(2)作出调整措施,则为非典型
模块1:
ETC=BAC-EV=(48+3+8+2)*1000-48000=13000人*天
模块2:
ETC=BAC-EV=(80+3+10+2)*1000-83000=12000人*天
问题4:
多模块软件开发和软件测试可以使用快速跟进,资源平衡的方式,来节省人力成本。
模块1和模块2不能同时到达里程碑, 造成资源和时间的浪费,里程碑设置不合理,人员安排不当。
集成测试应该在安装调试之前。
评审活动应计入项目组的时间和成本预算。
题目12
回答:
问题1:
EV=30+70+60*0.2+135=247万元
AC=35.5+83+17.5+159=295万元
PV=30+70+0.25*60+135=250万元
CV=EV-AC=-48万元
SV=EV-PV=-3万元
CPI=EV/AC=0.84
SPI=EV/PV=0.988
CPI<1,该项目成本超支。SPI<1,该项目进度落后。
问题2:

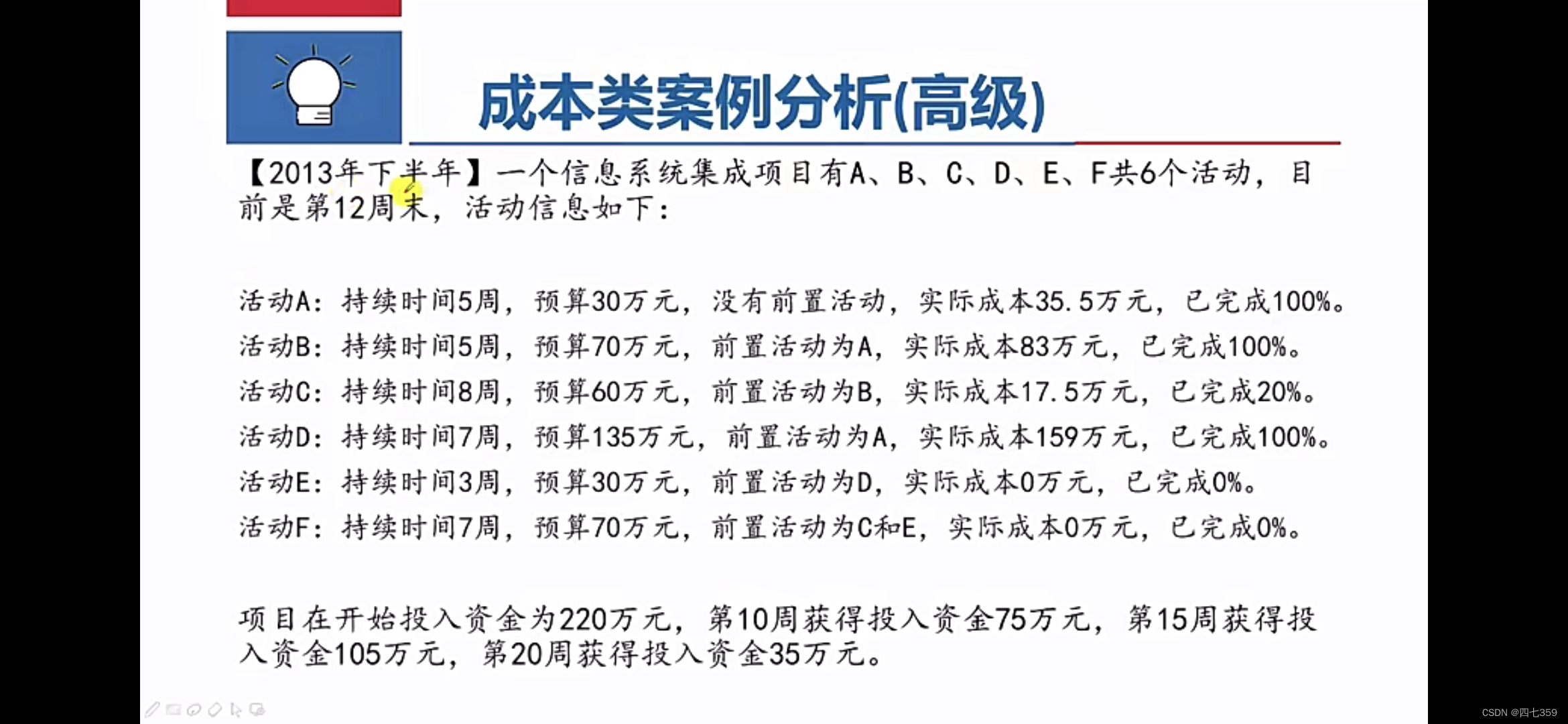

因为投入资金已经花完,所以第十三周末和第十二周末进度相同。
第13周末 非典型偏差:
ETC=BAC-EV=395-247-0.125*60-10=130.5万元
EAC=ETC+AC=130.5+295=425.5万元
ETC=BAC-EV=395-247=148万元
EAC=ETC+AC=148+295=443万元
第13周末 典型偏差:
则第13周按照现在的速度完成
ETC=(BAC-EV)/CPI=130.5/0.84=155.4万元
EAC=BAC/CPI=395/0.84=470.2万元
ETC=(BAC-EV)/CPI=148/0.84=176.2万元
EAC=BAC/CPI=395/0.84=470.2万元
问题3:现在项目拥有资金:220+75=295万元,已经使用了295万元。
考虑资金平衡,可以先暂停非关键线路上的活动E,E的总时差为3周,可以到15周资金投入再开始活动E。.

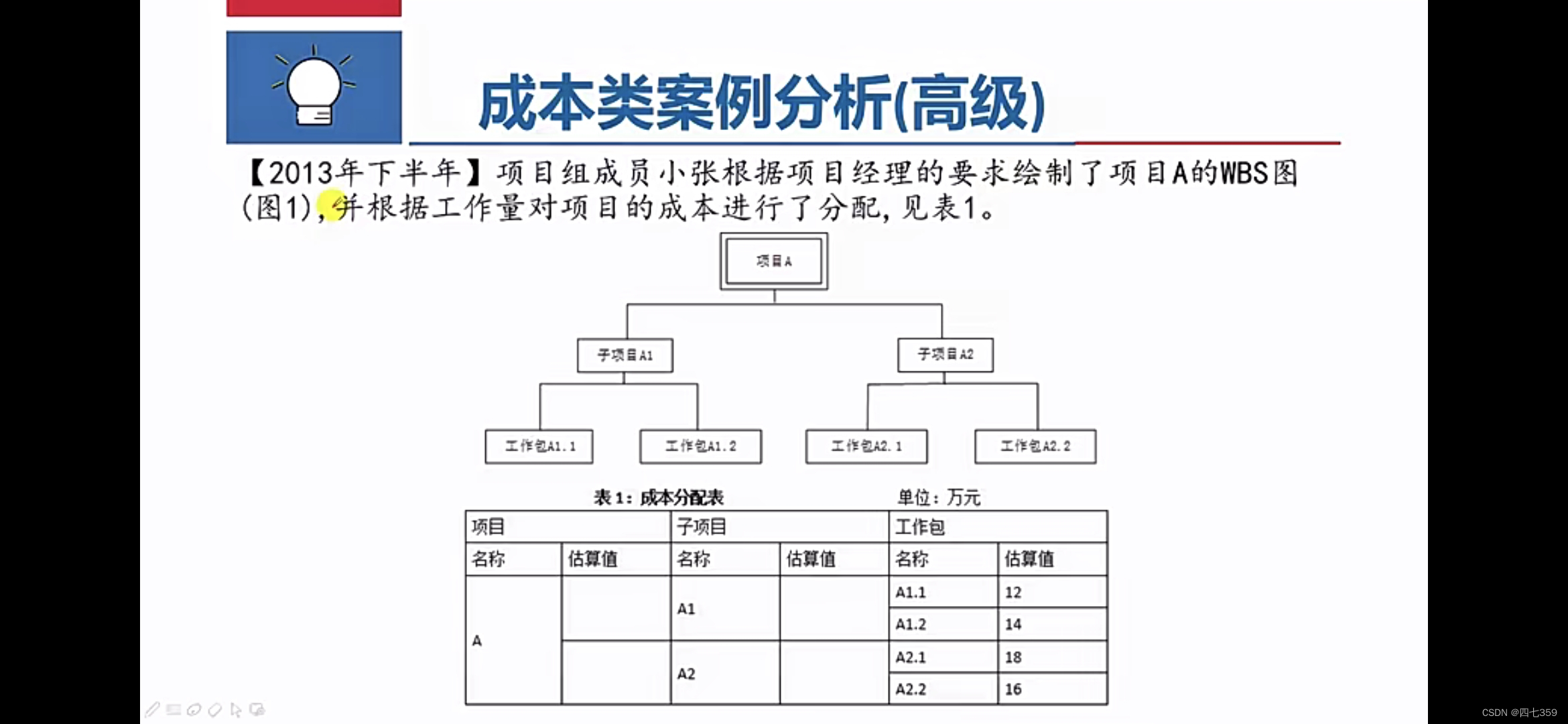

题目13
回答:
问题1:
A1=A1.1+A1.2=12+14=26万元
A2=A2.1+A2.2=18+16=34万元
A=A1+A2=26+34=60万元
问题2:
根据财务总监的建议:
该项目的 项目总预算为 50 *1.1=55万元
A1估算值=26/60*55=23.83万元
A2估算值=34/60*55=31.17万元
A1.1估算值=12/60*55=11万元
A2.1估算值=18/60*55=16.5万元
问题3:
项目经理可以建议为总预算增加5万元的管理储备。
1.项目成本预算应当留有弹性,综合考虑每个活动应急储备,每个包的应急储备和整个项目的管理储备等因素
2.项目成本预算要以项目需求为基础
3.项目成本预算,需要考虑项目的质量目标和进度目标
问题4:
还应用了标杆对照法,参数计算法
成本估算的工具和方法还有,信息系统软件 ,专家判断,头脑风暴,决策投票
还应用了类比估算法,参数估算
成本估算的工具和方法还有:专家判断,三点估算,储备分析,质量成本,项目管理软件,卖方投标技术,群体决策技术

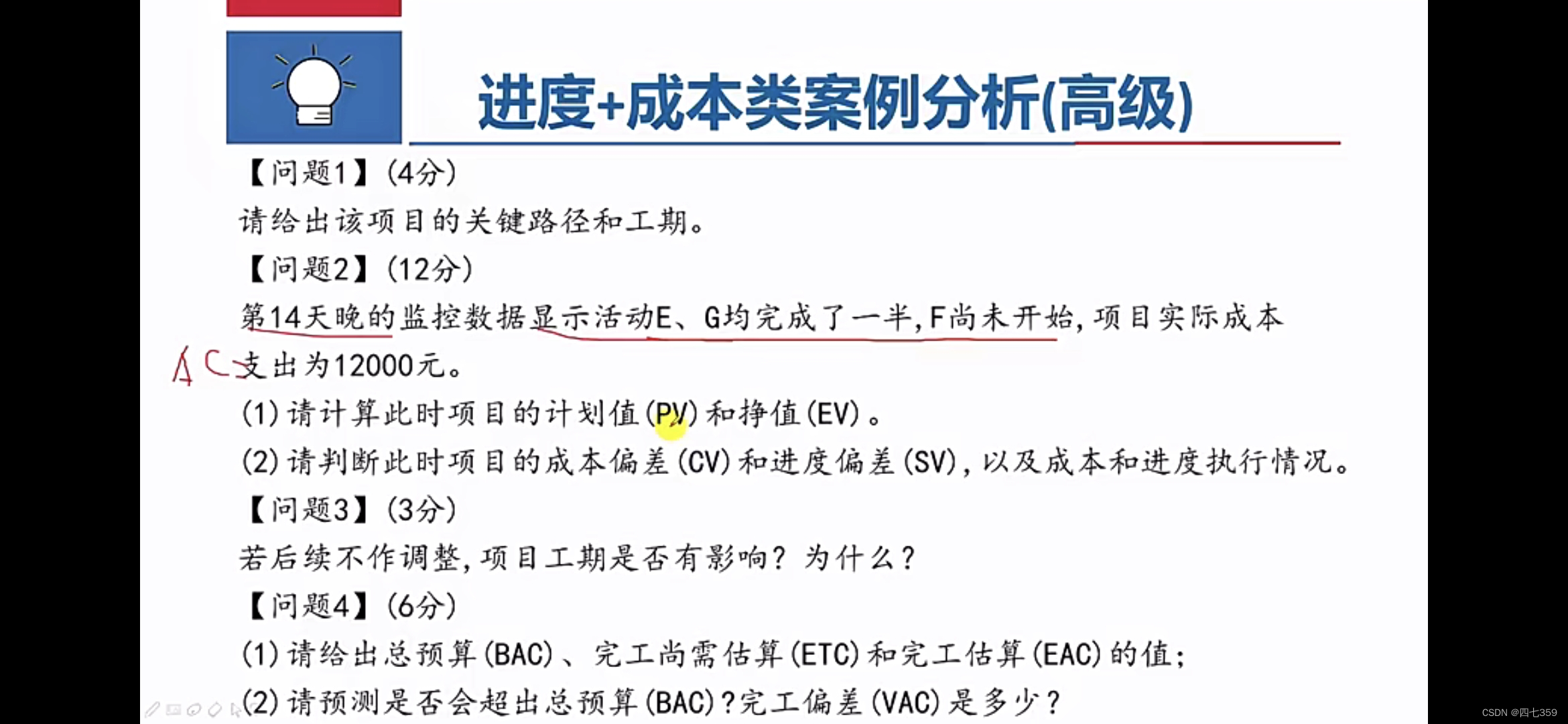

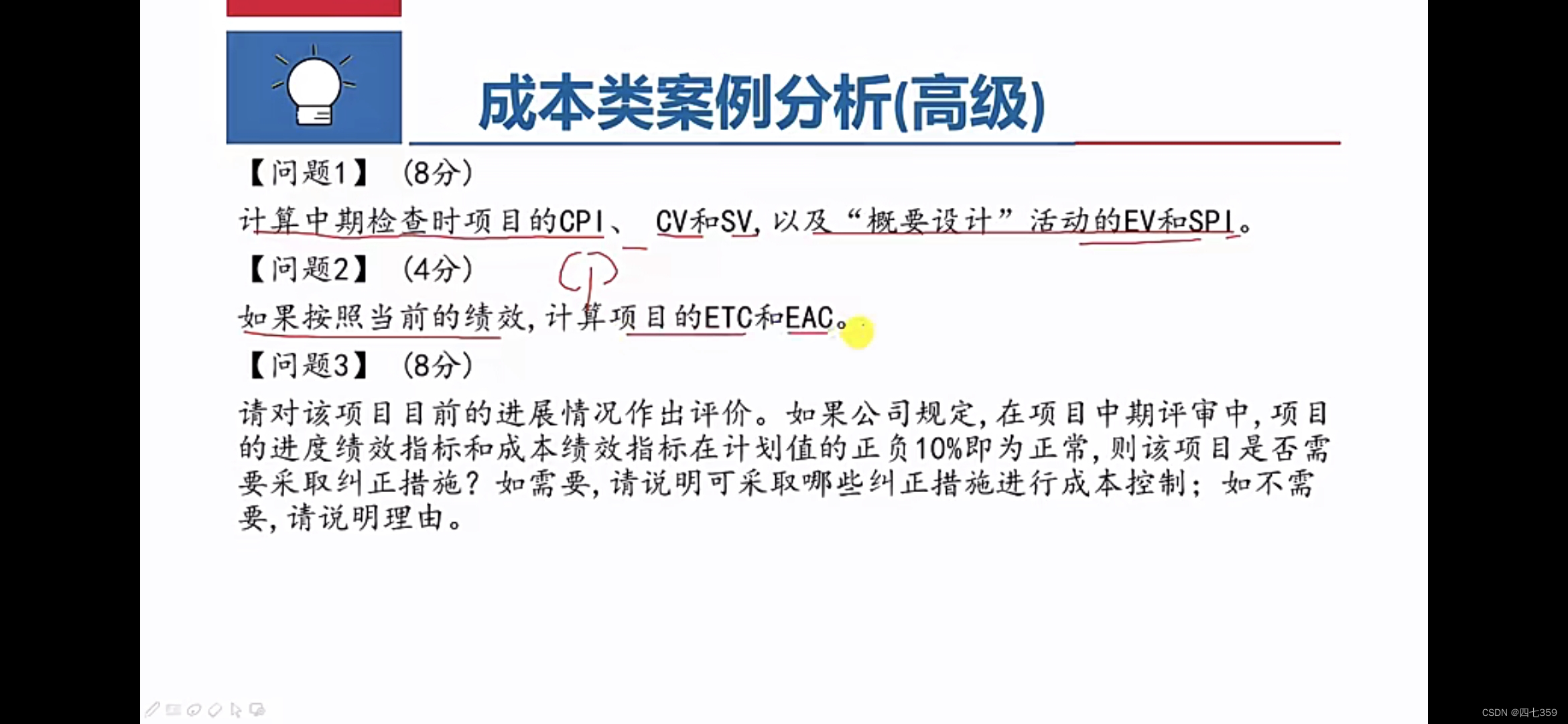

题目14
回答:
问题1:
中期检查时 项目的
PV=4+10+10=24万元
EV=24*0.9=21.6万元
AC=4+11+11=26万元
CPI=EV/AC=0.83
CV=EV-AC=-4.4万元
SV=EV-PV=-2.4万元
“概要设计”活动的
EV=4-24*0.1=1.6万元
SPI=EV/PV=1.6/4=0.4
问题2:
按照当前的绩效,则为典型
ETC=(BAC-EV)/CPI=(50-21.6)/0.83=34.22万元
EAC=ETC+AC=34.22+26=60.22万元
问题3:
当前项目的SPI=0.9 ,在进度绩效指标的负10%,不需要采用纠正措施
当前项目的CPI=0.83 ,不在成本绩效指标的负10%内,需要采用纠正措施进行成本控制,成本超支
可采取的纠正措施:
1.(甲方允许的情况下)更改项目的成本或范围基准
2.采用更加高效率的人员,更有性价比的资源
3.不影响进度的前提下,进行资源平衡
4.记录并争取解决之前导致成本偏差的问题,使之成为非典型问题
3.通过改变方法或者技术来提高生产效率
4.加强质量管控,减少返工,来减少所花费成本及避免延长进度

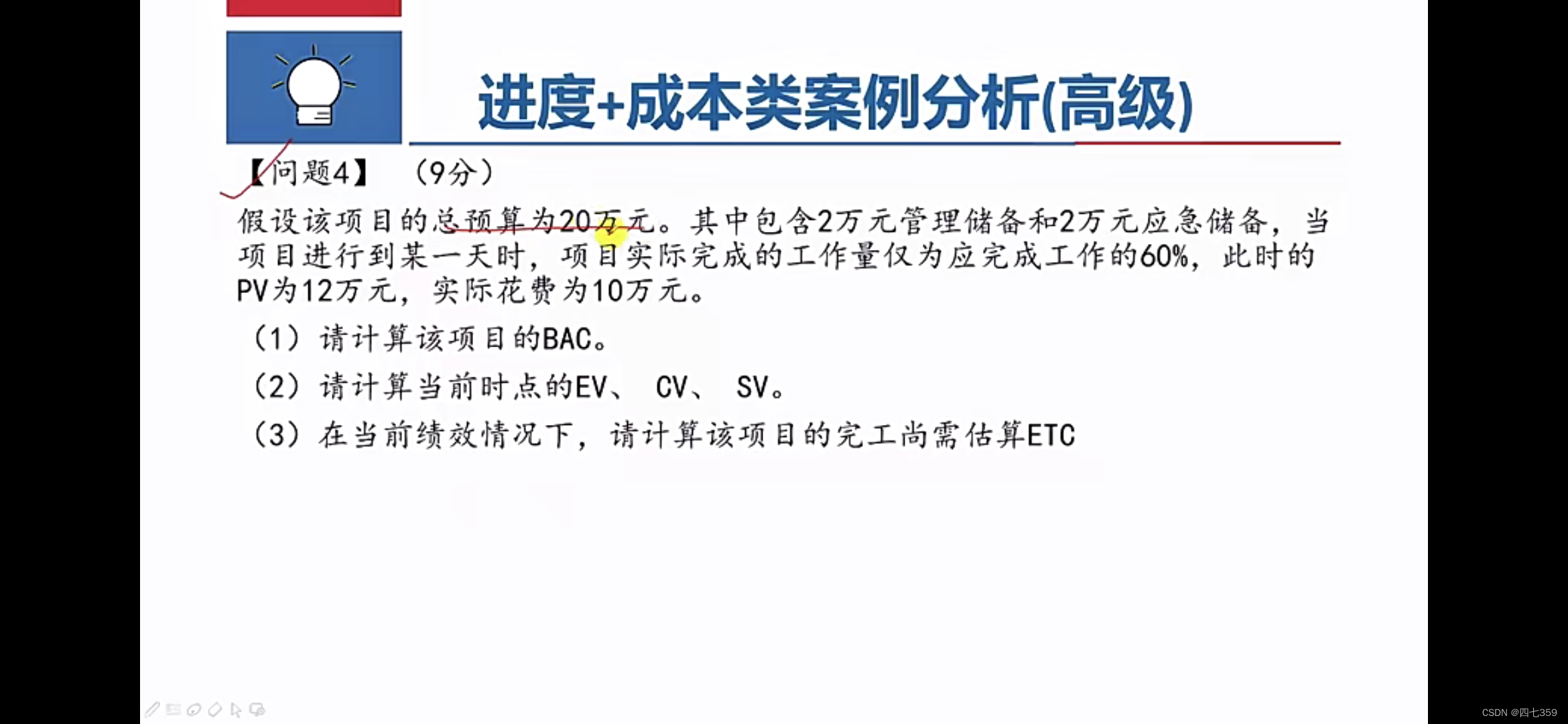

问题4:
(1)X(2)X(3)X(4)X(5)√
(1)√

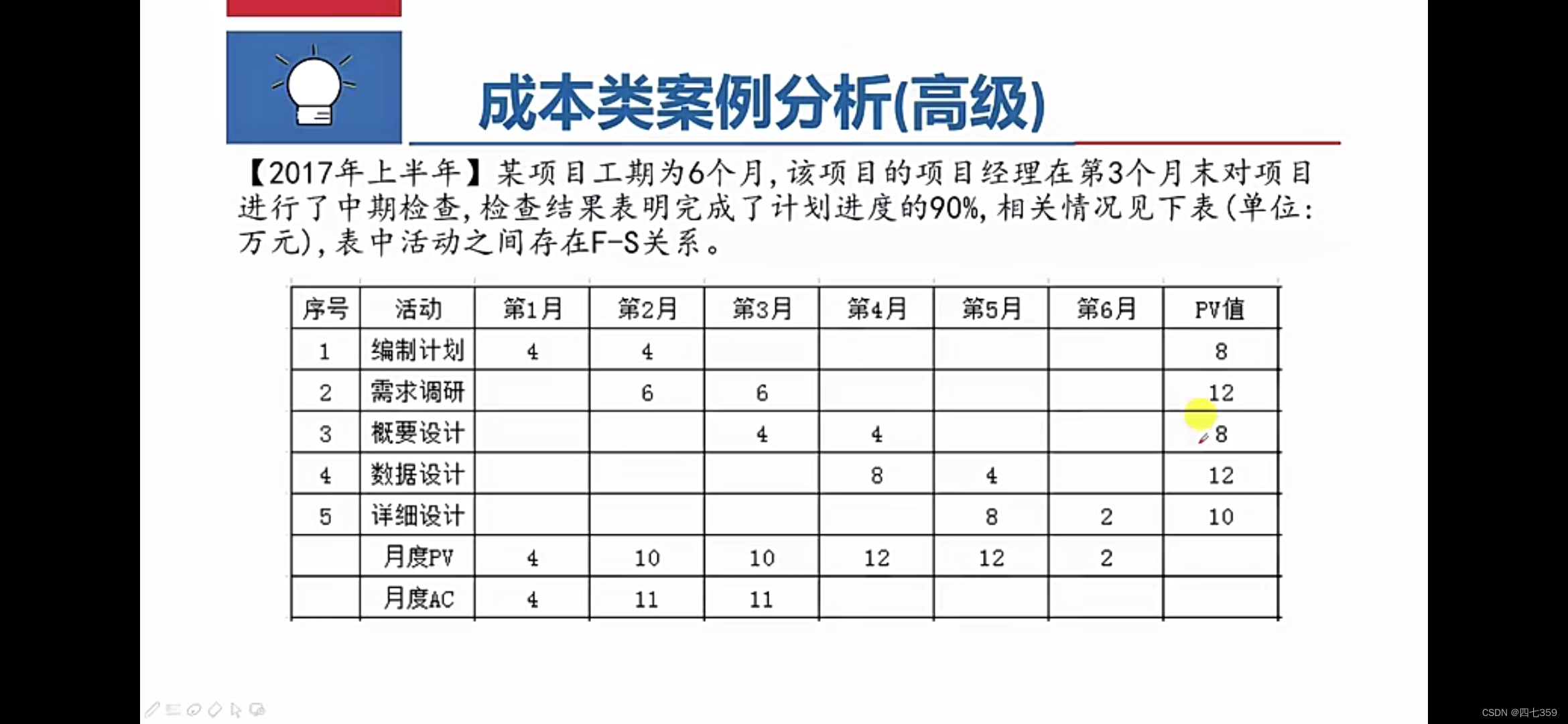

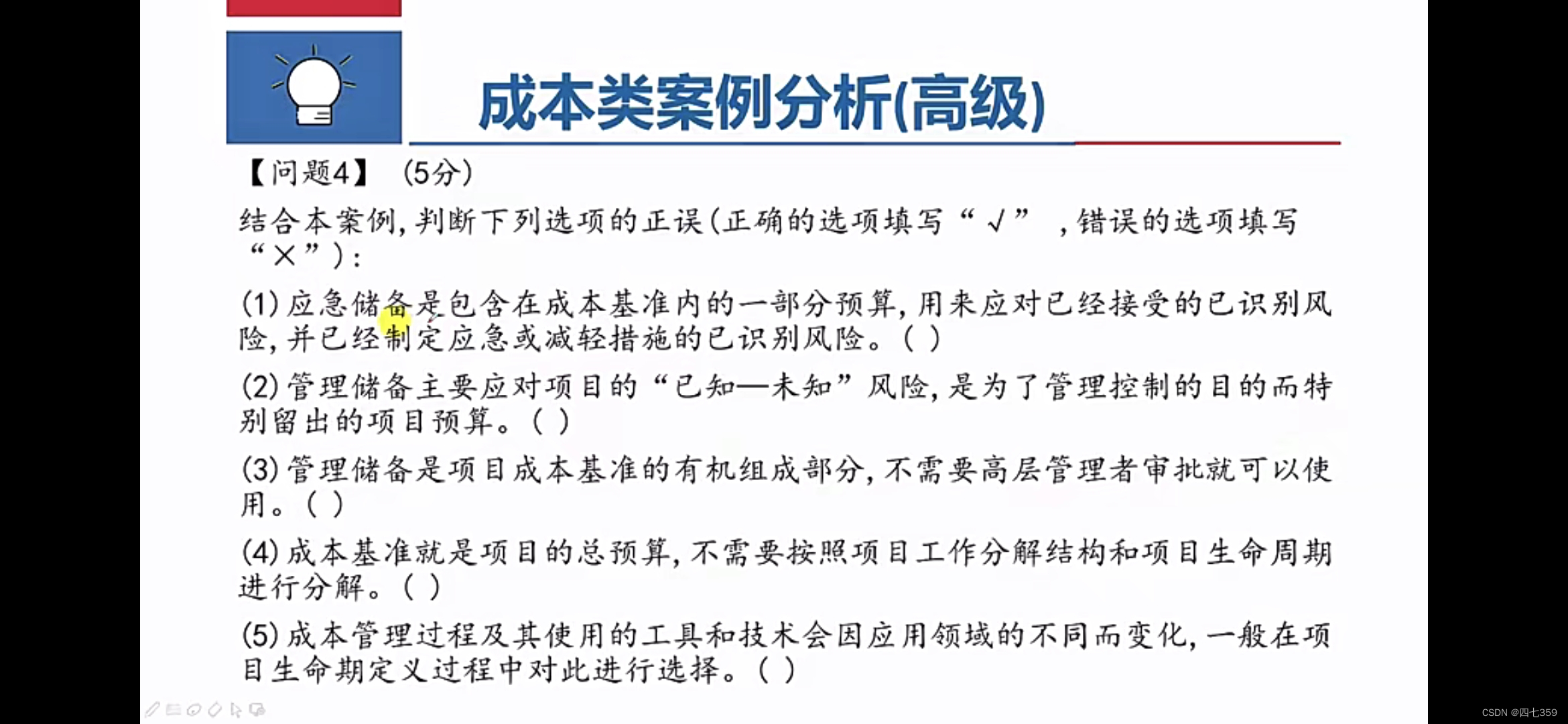

题目15

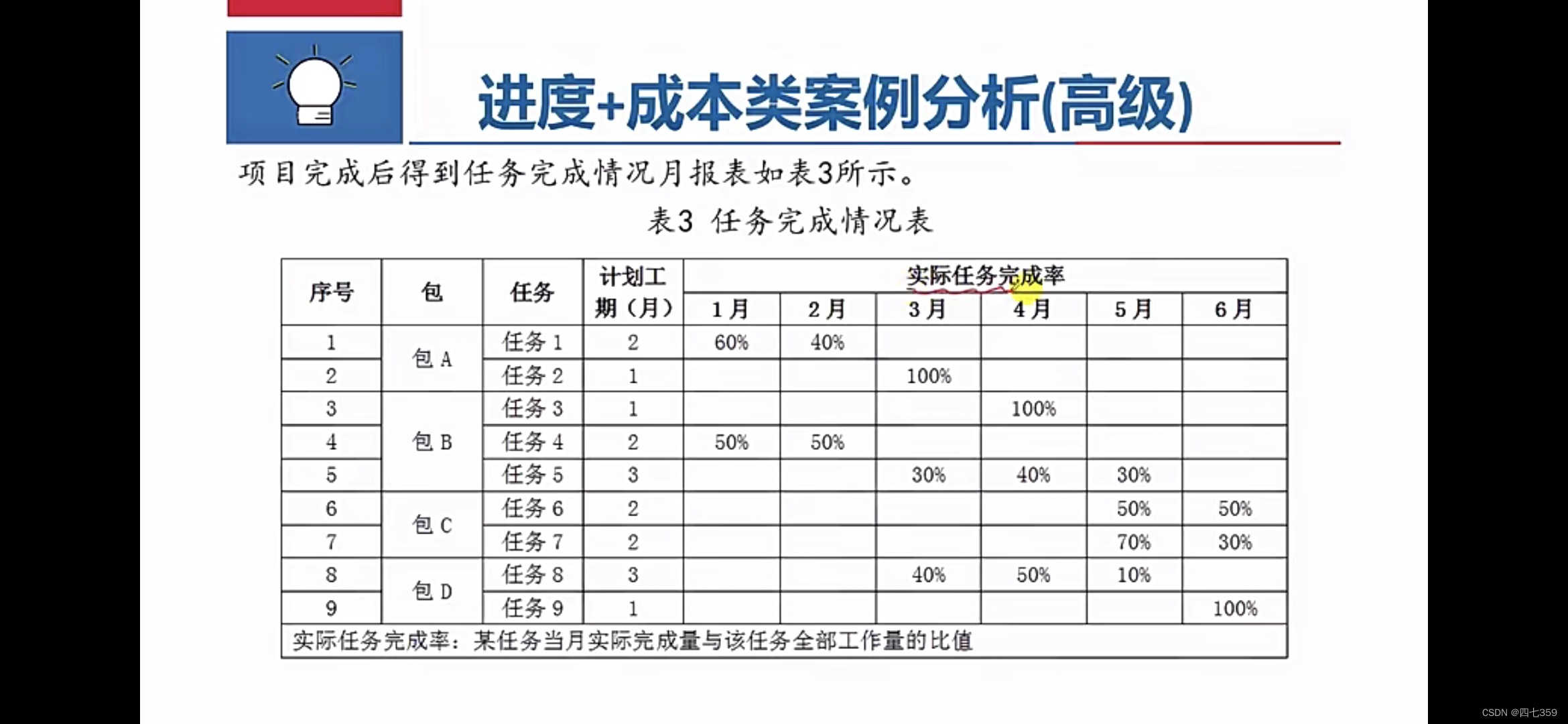

回答:
问题1:

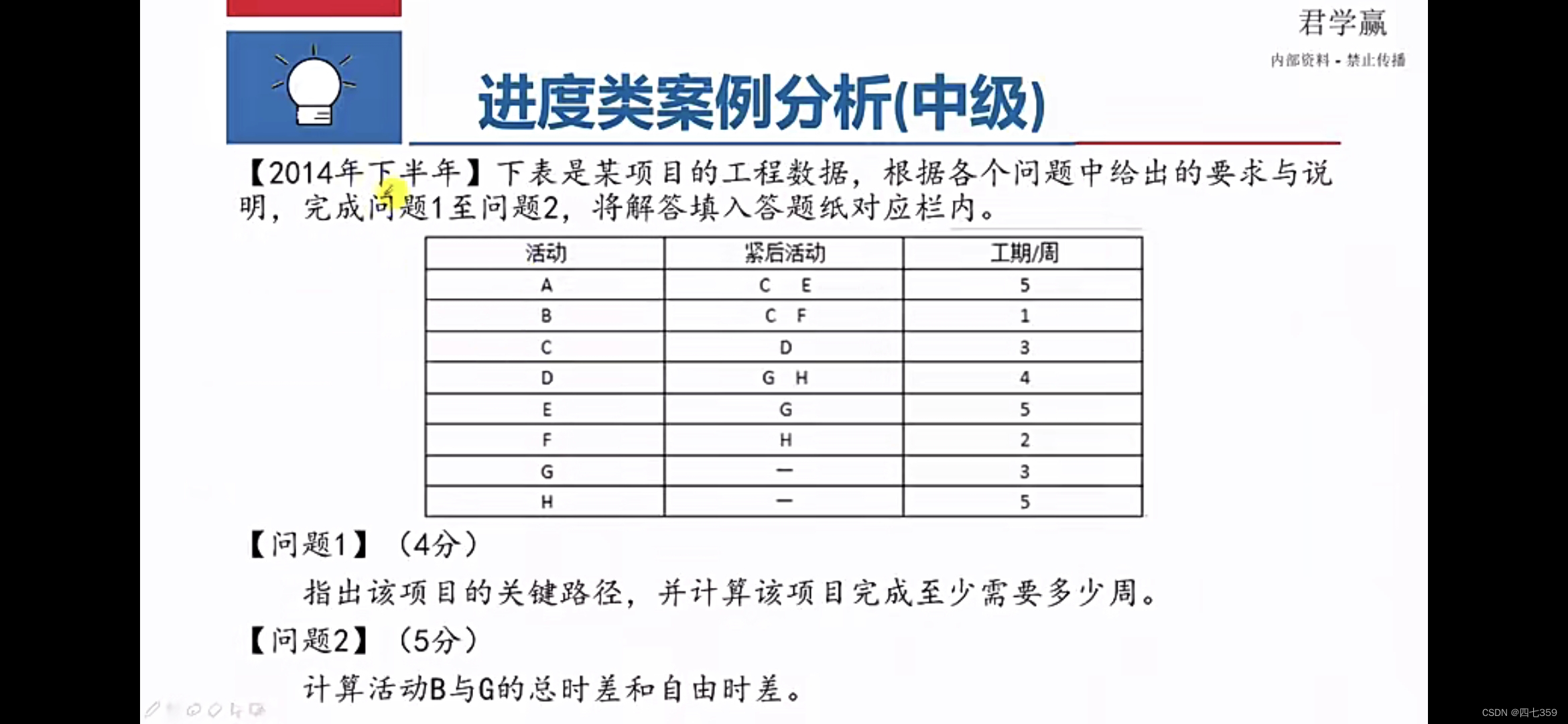

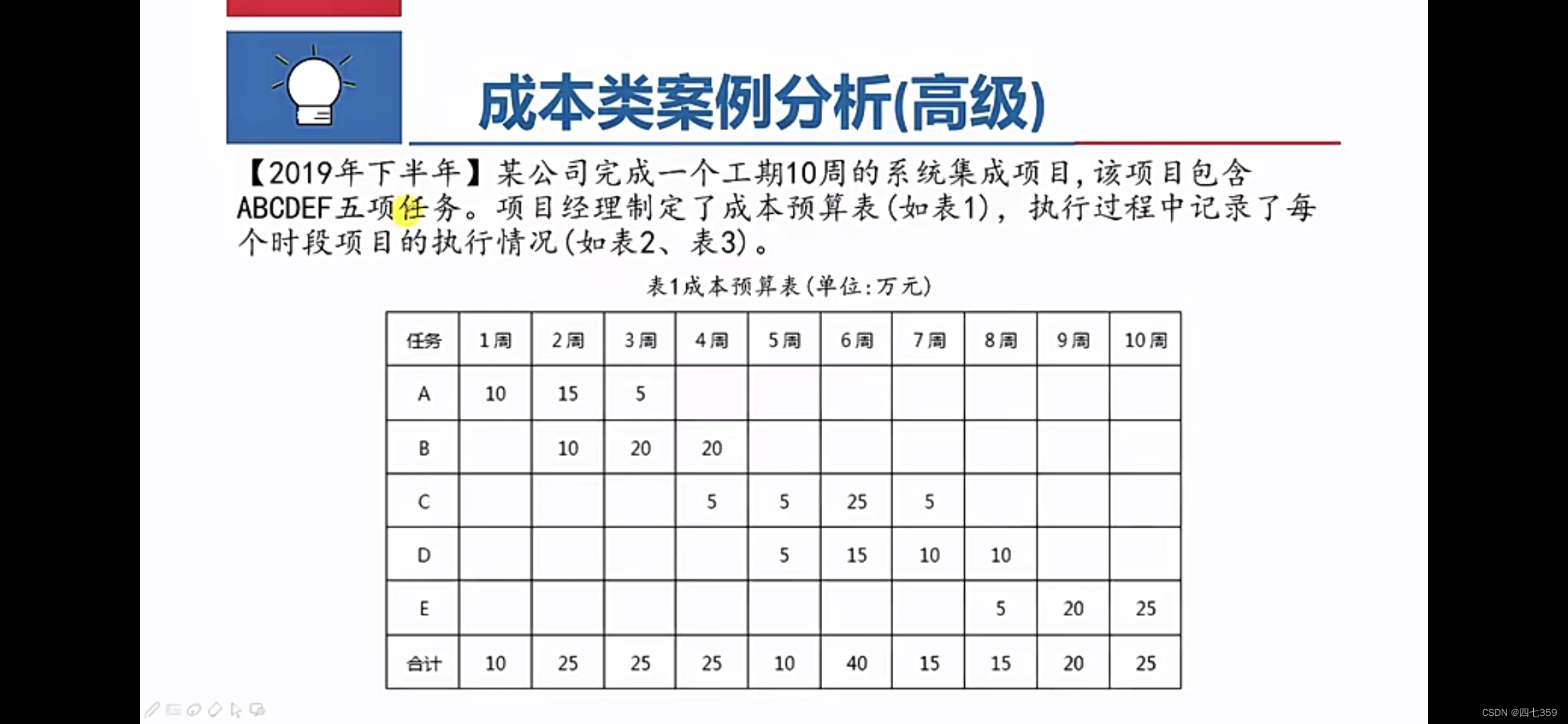

需要写累计的EV
任务 | 1周 | 2周 | 3周 | 4周 | 5周 | 6周 | 7周 | 8周 | 9周 | 10周 |
A | 9 | 15 | 30 | |||||||
B | 10 | 25 | 40 | |||||||
C | 2 | 4 | 16 | |||||||
D | 4 | 8 | ||||||||
E | ||||||||||
合计 | 24 |
问题2:因为C是非典型的偏差,D是典型偏差
EAC(C)=BAC-EV+AC=40-16+20=44
EAC(D)=BAC/CPI=BAC/EV*AC
(1)EAC=EAC(A)+EAC(B)+EAC(C)+EAC(D)+EAC(E)
=34+44+44+65+50=237万元
(2)CPI=EV/AC=104/111=0.94<1 成本绩效超支
SPI=EV/PV=104/111=0.94<1 进度绩效落后
SPI=EV/PV=104/135=0.77<1 进度绩效落后
(3)加强质量管控,减少返工。
使用更有经验的人员或者高素质资源。
(甲方允许下)减少活动范围,降低活动要求。
快速跟进,并行可以并行的工作。
改进方法或者技术,以提高生产效率。
赶工,投入更多的资源或者增加工作时间,以缩短关键活动的工期。
题目16

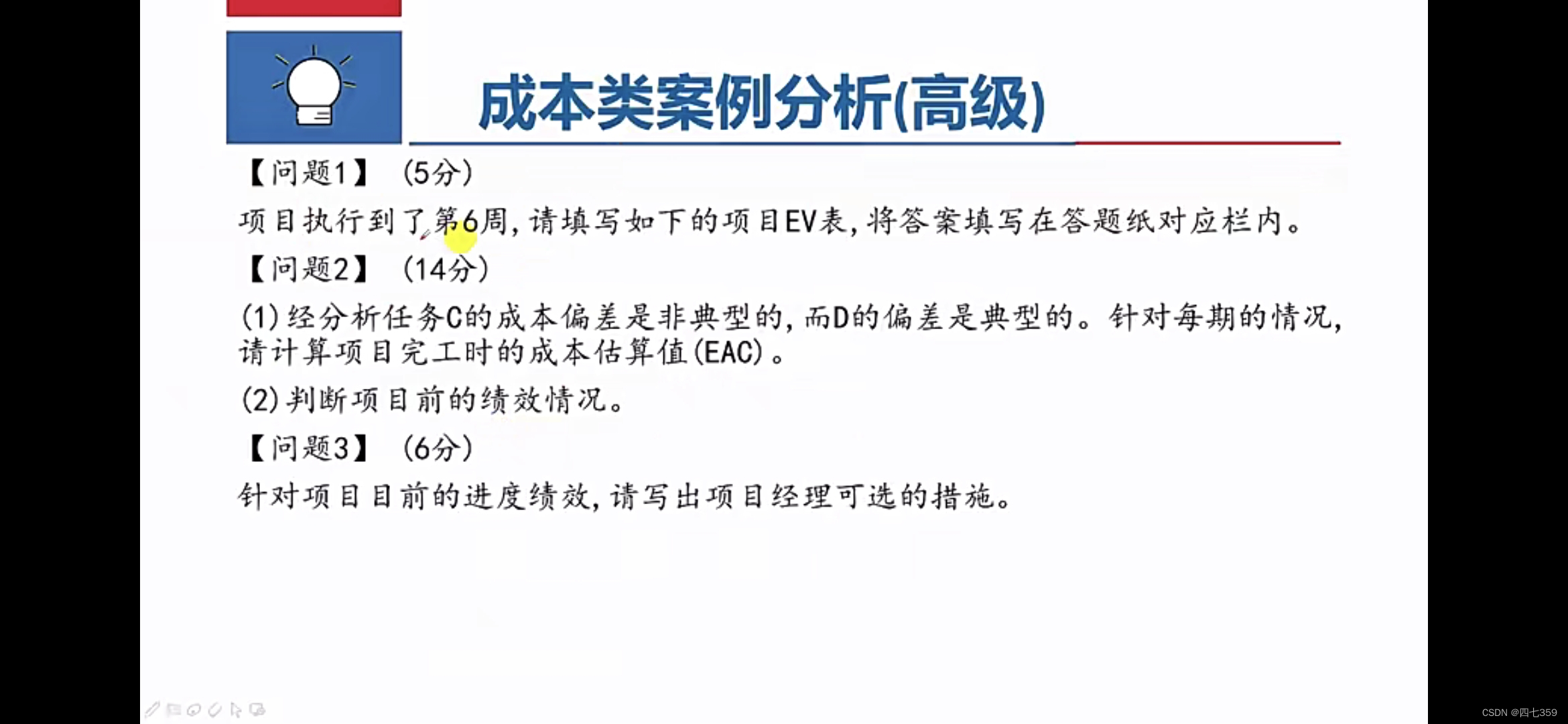

回答:
问题1:

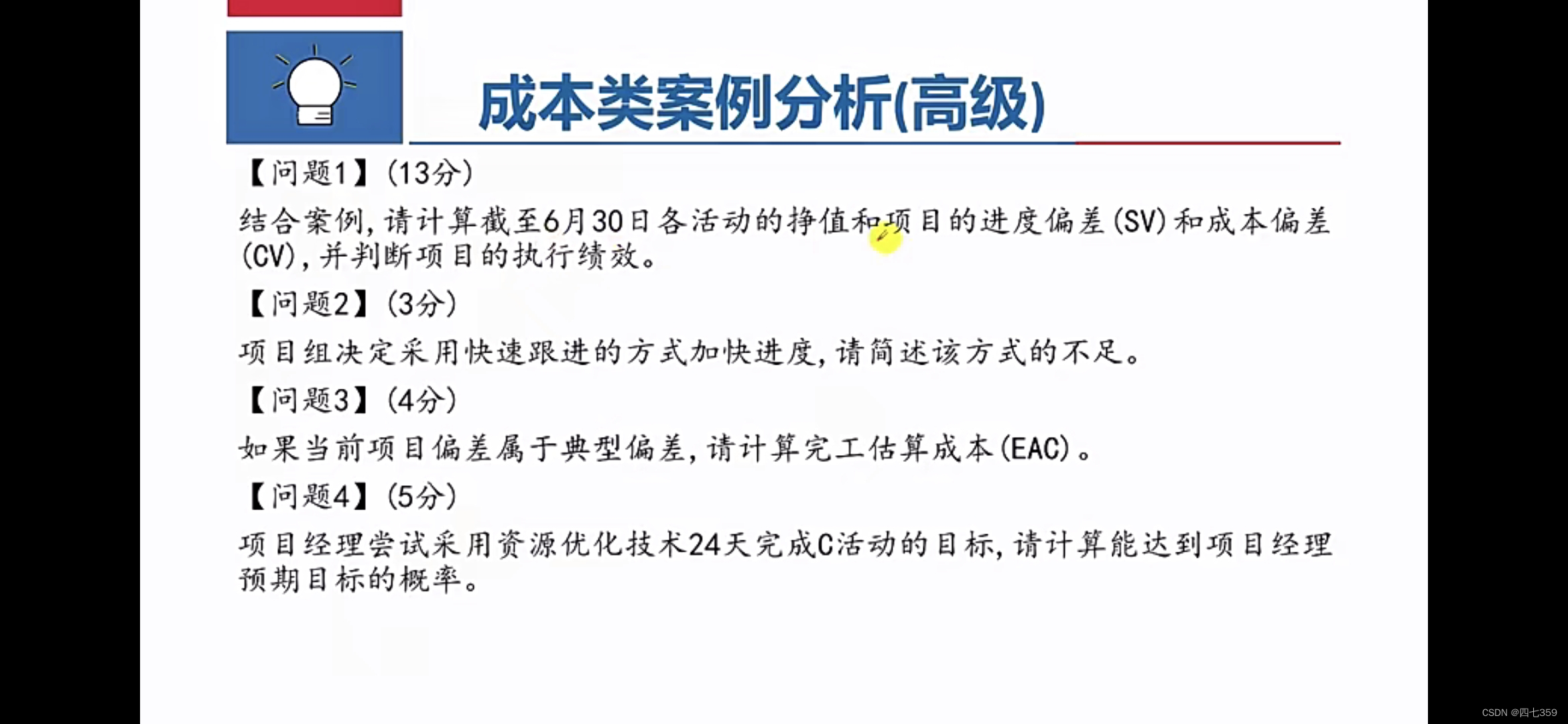

PV=25000+9000+5800=39800元
EV=25000+6000+5000=36000元
AC=25500+5400+1100=32000元
SV=EV-PV=36000-39800=-3800元
CV=EV-AC=36000-32000=4000元
SV<0,项目进度落后, CV>0,项目成本节约
漏了各活动的挣值,请仔细审题
A活动EV=25000*100%=25000元
B活动EV=12000*50%=6000元
C活动EV=10000*50%=5000元
D活动EV=5000*0%=0元
问题2:
只能并行可以并行的工作,无法加快关键线路上的工作进度。
(1)可能会造成返工(2)增加项目风险(3)增加的风险和返工可能要增加费用
问题3:
该项目属于典型偏差
则EAC=BAC/CPI=BAC/EV*AC=52000/36000*32000=46222.22元
问题4:
C的平均工期=(14+20*4+32)/6=21天
标准差=(32-14)/6=3天
21+3=24天
则24天完成的概率 为 50%+68%/2=84%

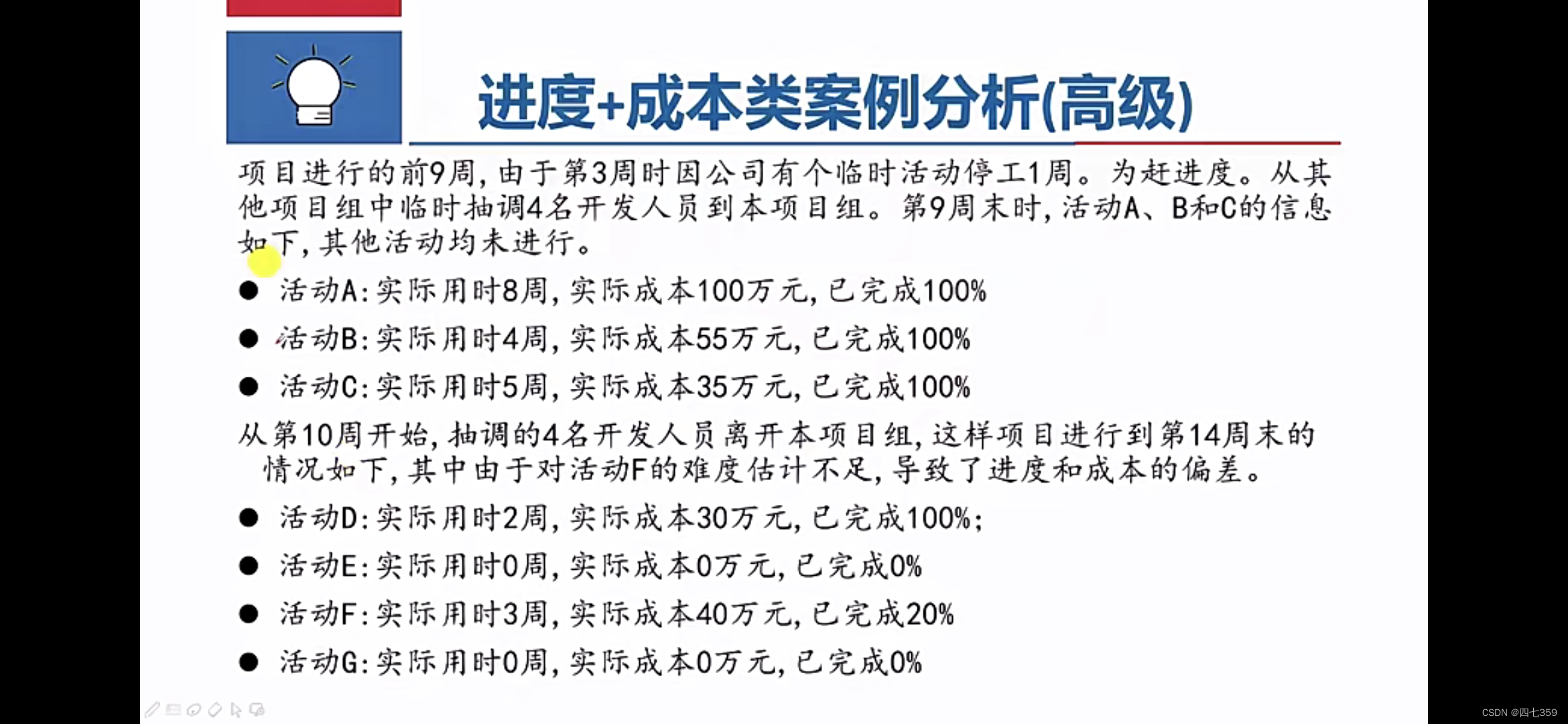

进度+成本类
题目1
回答:

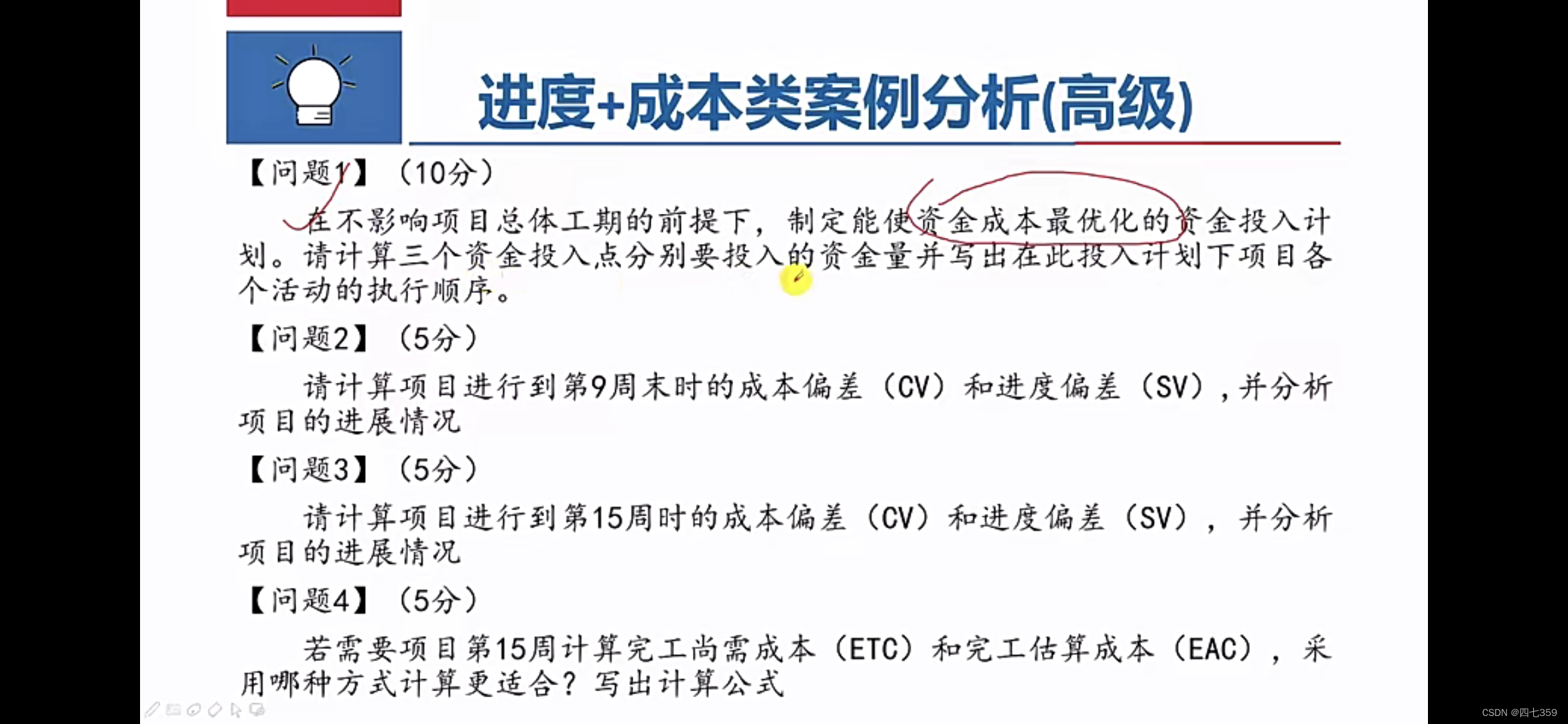

问题1:
第一次资金投入需要满足 ABC三项活动资金, 资金需要满足:90+50+30=170万元
第二次资金投入需要满足DF两项活动资金,资金需要满足:30+60=90万元
第三次资金投入需要满足EG两项活动资金,资金需要满足20+40=60万元
按照开始时间,各个计划的执行顺序为 BACDFEG
执行顺序:第1-6周执行A,第1-4周执行B,第5-9周执行C
第二次资金投入需要满足D和1/3F的活动资金,资金需要满足:30+1/3*60=50万元
执行顺序:第10-11周执行D,第12-14周执行F
第三次资金投入需要满足剩余2/3F 和 E,G的活动资金,1/3*60+20+40=100万元

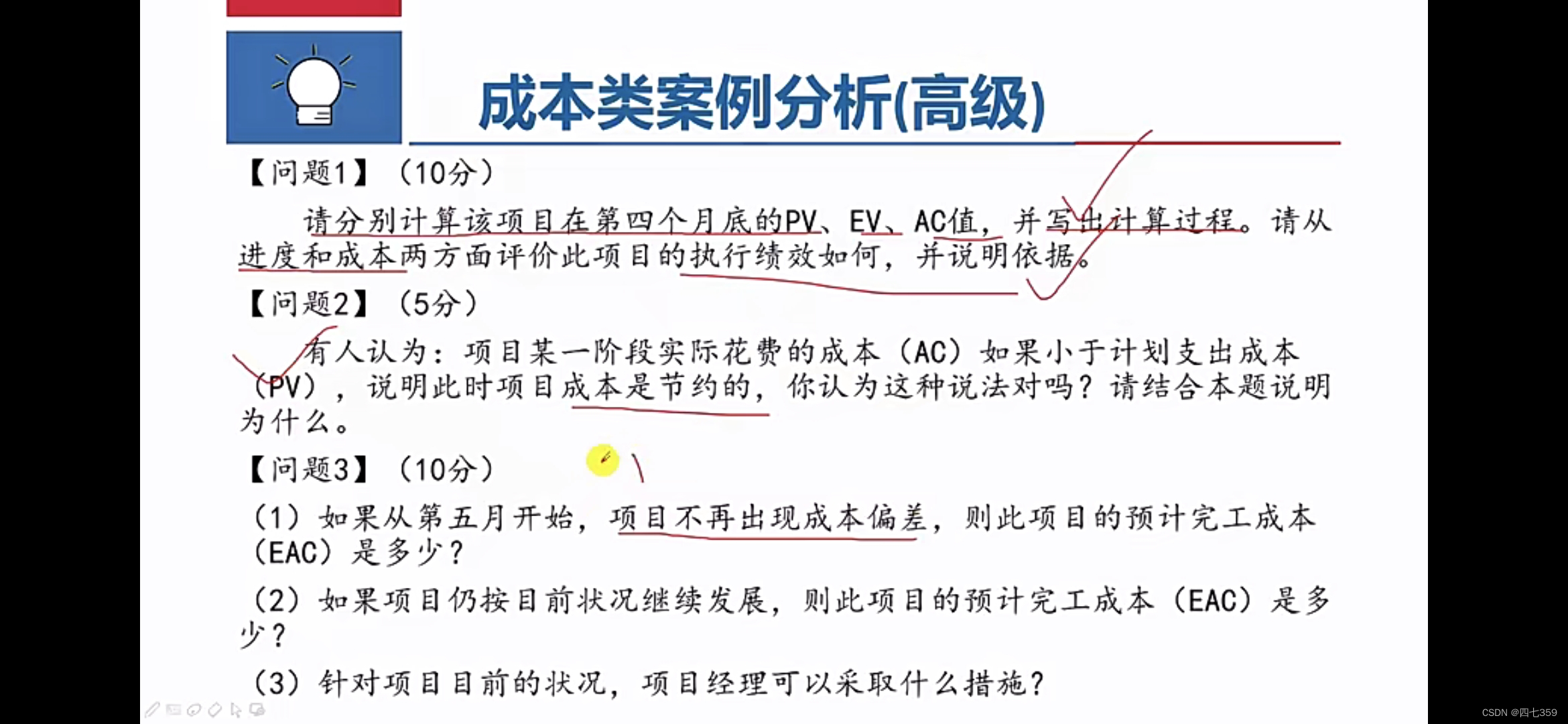

执行顺序:第15-20周执行剩余2/3F ,第15-17周执行E,第18-20周执行G
问题2:
第九周末时项目
PV=90+50+30=170万元
EV=170万元
AC=100+55+35=190万元
CV=EV-AC=-20万元
SV=EV-PV=0万元
CV<0,项目成本绩效超支
SV=0,项目进度绩效正常
问题3:
第十五周时项目
PV=170+30+60*3/9=220万元
EV=170+30+60*0.2=212万元
AC=190+30+40=260万元
CV=EV-AC=-48万元
SV=EV-PV=-8万元
CV<0,项目成本绩效超支
SV=<0,项目进度绩效落后
问题4:

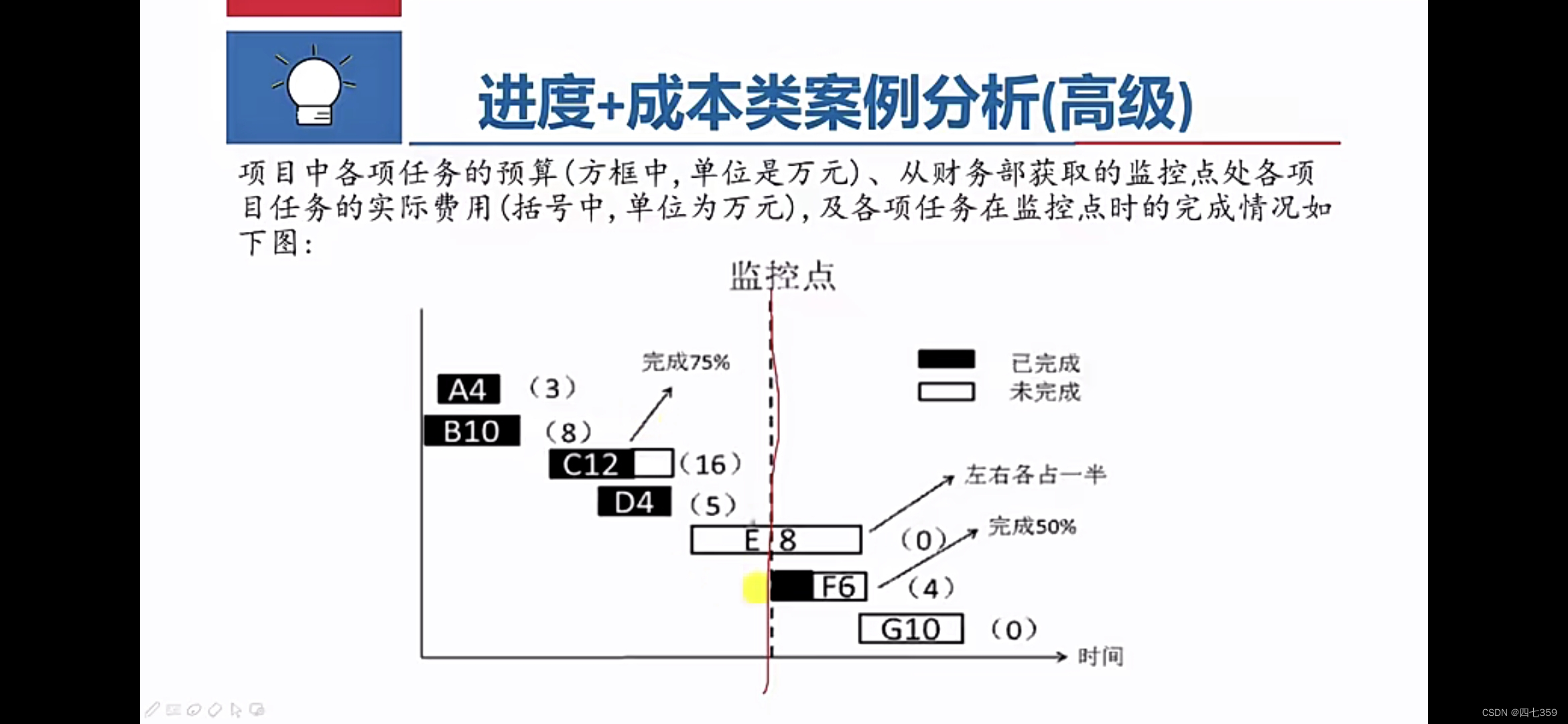

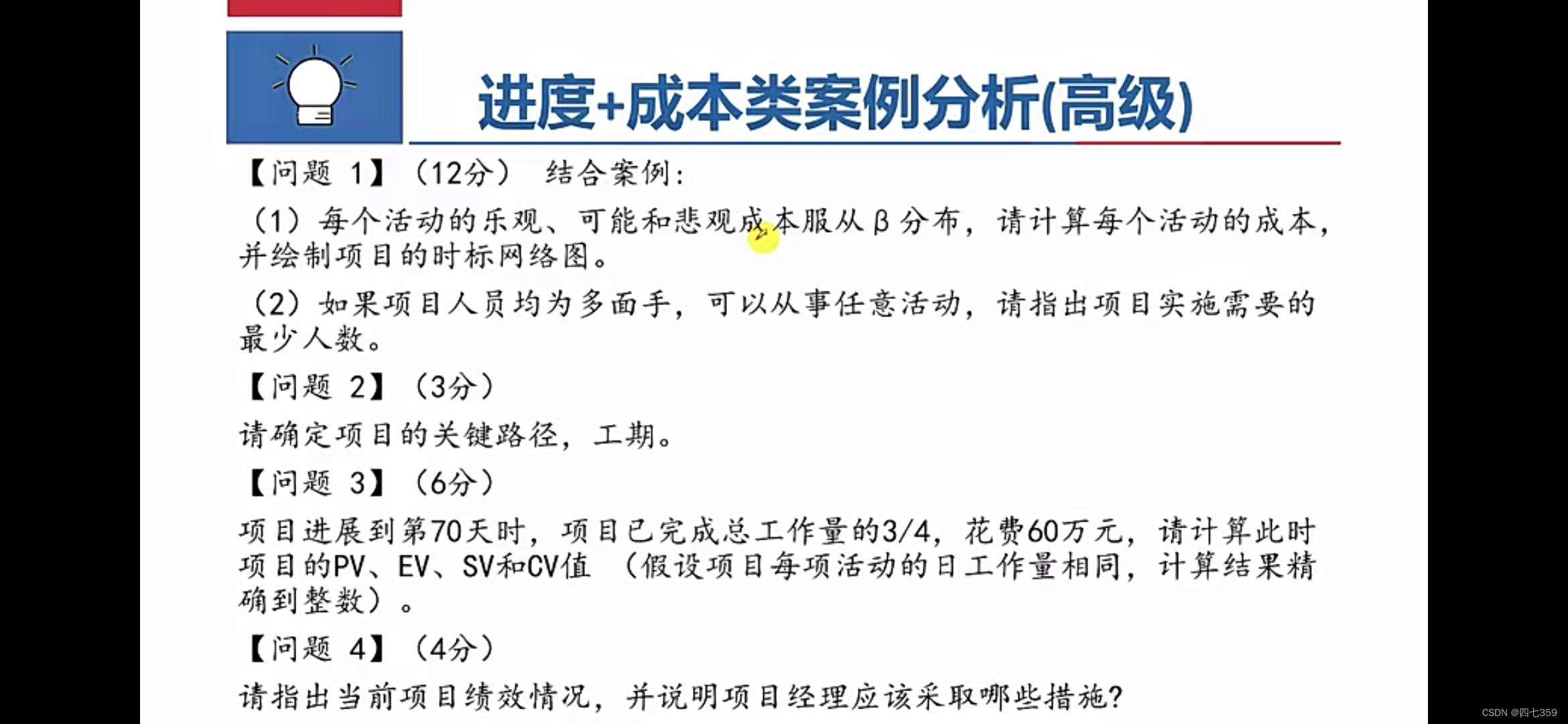

因为对F活动难度估计不足,所以对未完成的FEG三个活动,F按照典型偏差计算,EG按照原计划计算,其余已经完成的活动ETC为0
ETC(F)=(BAC-EV)/CPI=(60-12)/(12/40)=160
ETC(E)=20万元
ETC(G)=40万元
15周时
ETC=ETC(F)+ETC(E)+ETC(G)=220万元
EAC=ETC+AC=220+260=480万元
只需要写出计算公式

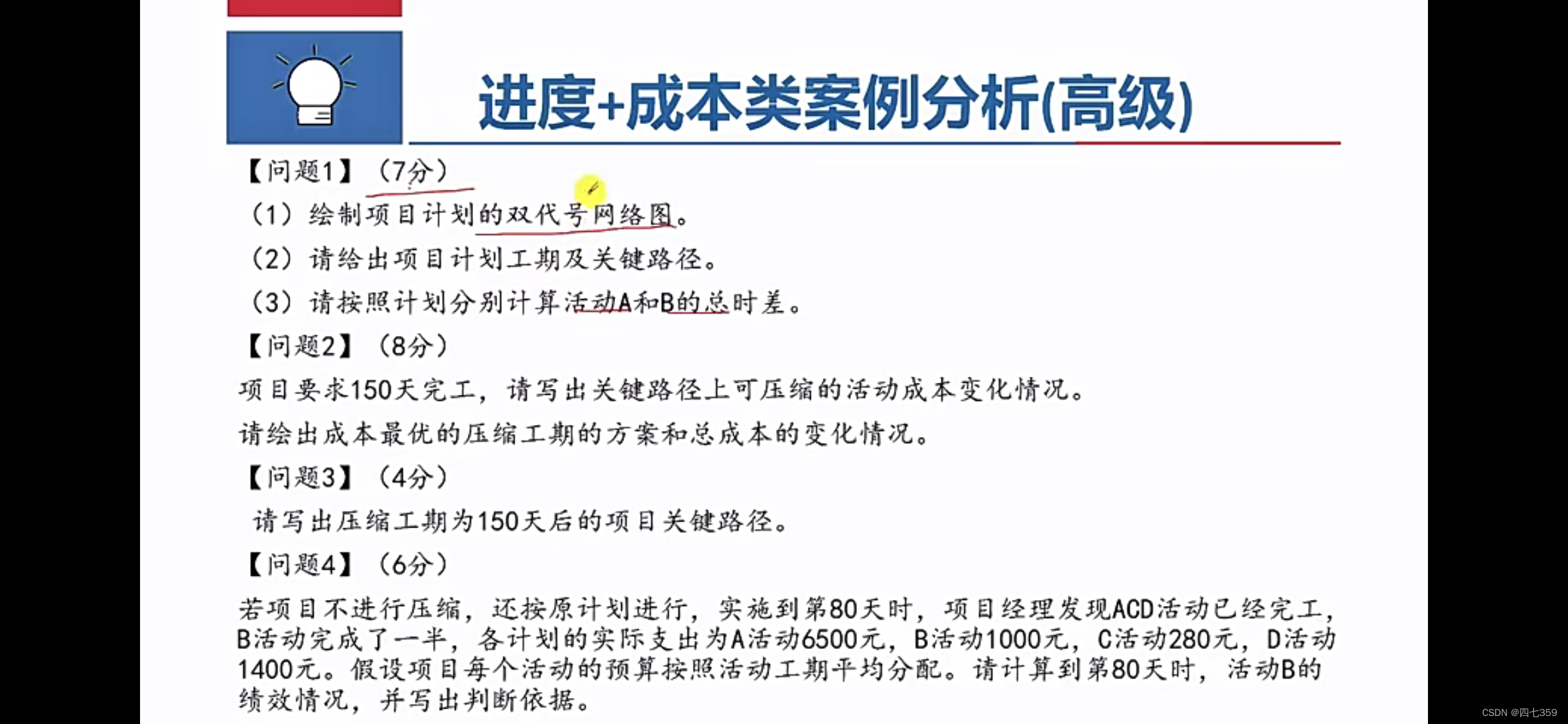

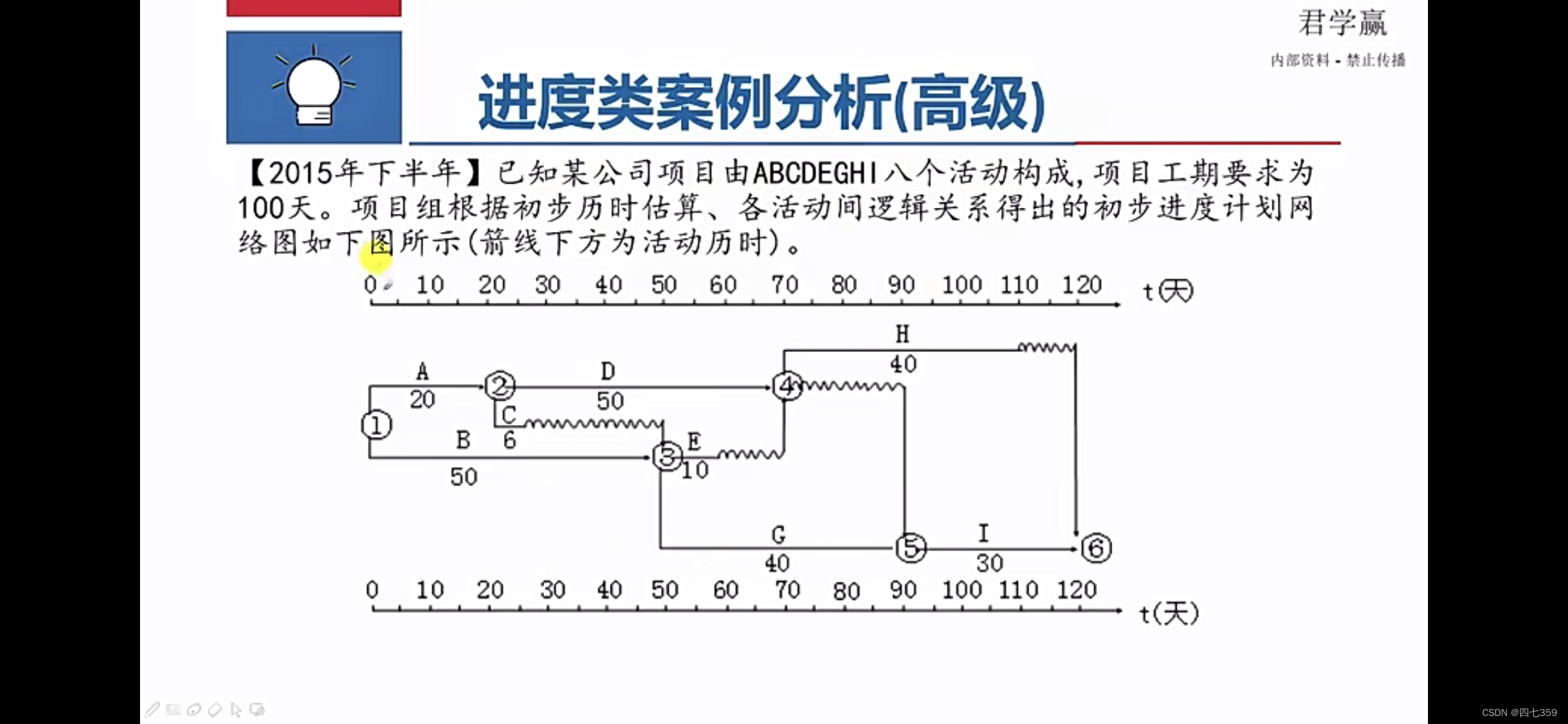

题目2
回答:
问题1:

(1)关键路径为:BDEG ,工期为24周
(2)本例给出的进度计划图为,时标双代号网络图
还有单代号进度网络图,双代号进度网络图,横道图可以表示进度计划
(3)A的总时差为:3周,自由时差为:2周
D的总时差为:0周,自由时差为:0周
F的总时差为:7周,自由时差为:7周
(4)若C拖延一周,项目进度无影响,因为C的总时差为1周。

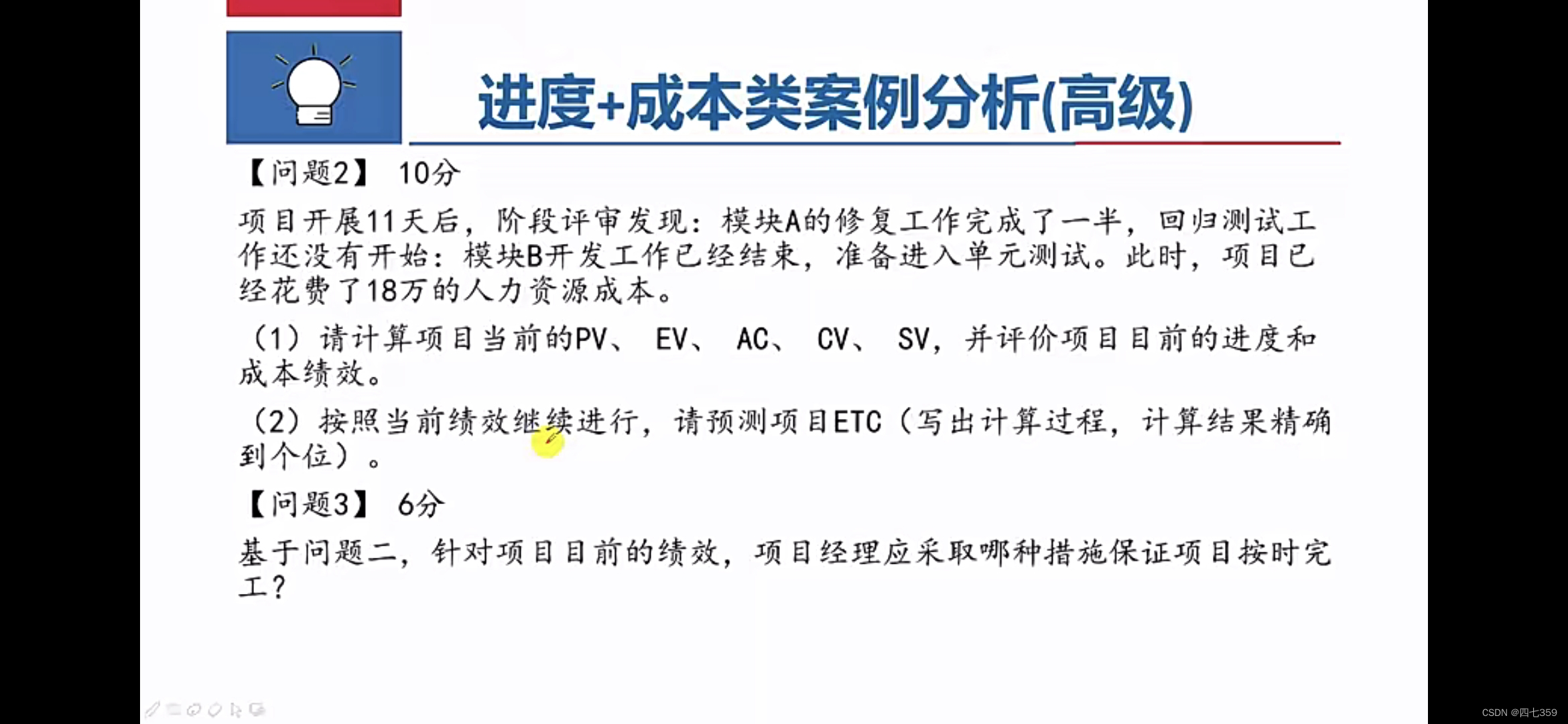

问题2:
监控点时刻:
PV=4+10+12+4+8*0.5=34 万元
EV=4+10+12*0.75+4+6*0.5=30 万元
AC=3+8+16+5+4=36 万元
CV=EV-AC= - 6 万元
SV=EV-PV= - 4 万元
CPI=EV/AC=0.83
SPI=EV/PV=0.88
问题3:
监控点时刻,CPI<1,项目成本绩效超支
SPI<1,项目进度绩效落后。
改进措施:
1.加强质量监控,避免返工。
2.使用高效率人员,高质量材料,替代低效率人员,低质量材料。
3.甲方允许情况下,降低活动标准,减少活动范围。
4.采用快速跟进,并行可以并行的工作。
5.加班赶工
问题4:
(1)总预算 BAC=4+10+12+4+8+6+10=54万元
(2)因为找到了影响绩效的原因并予以了纠正,所以该偏差为非典型偏差
ETC=BAC-EV=54-30=24万元
EAC=ETC+AC=24+36=60万元

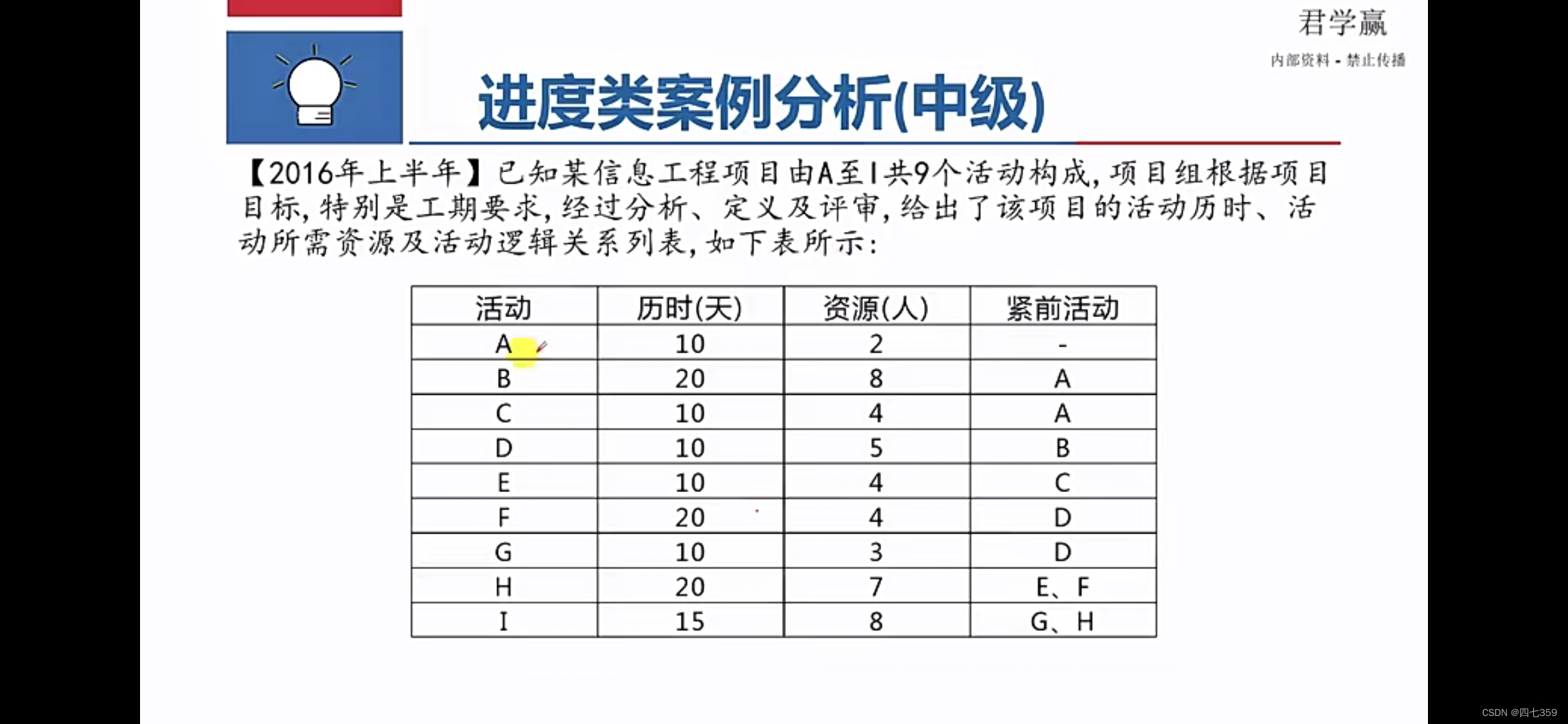

题目3

问题1:
(1)初步进度计划的关键路径为:B-G-I ,工期为120天
(2)该项目进度计划需要压缩20天才能满足要求,可能需要压缩的活动有
B,G,I,A,D,H
(3)可以满足工期要求,
压缩后的关键路径有3条,分别是 ADI ,ADH,BGI
问题2:

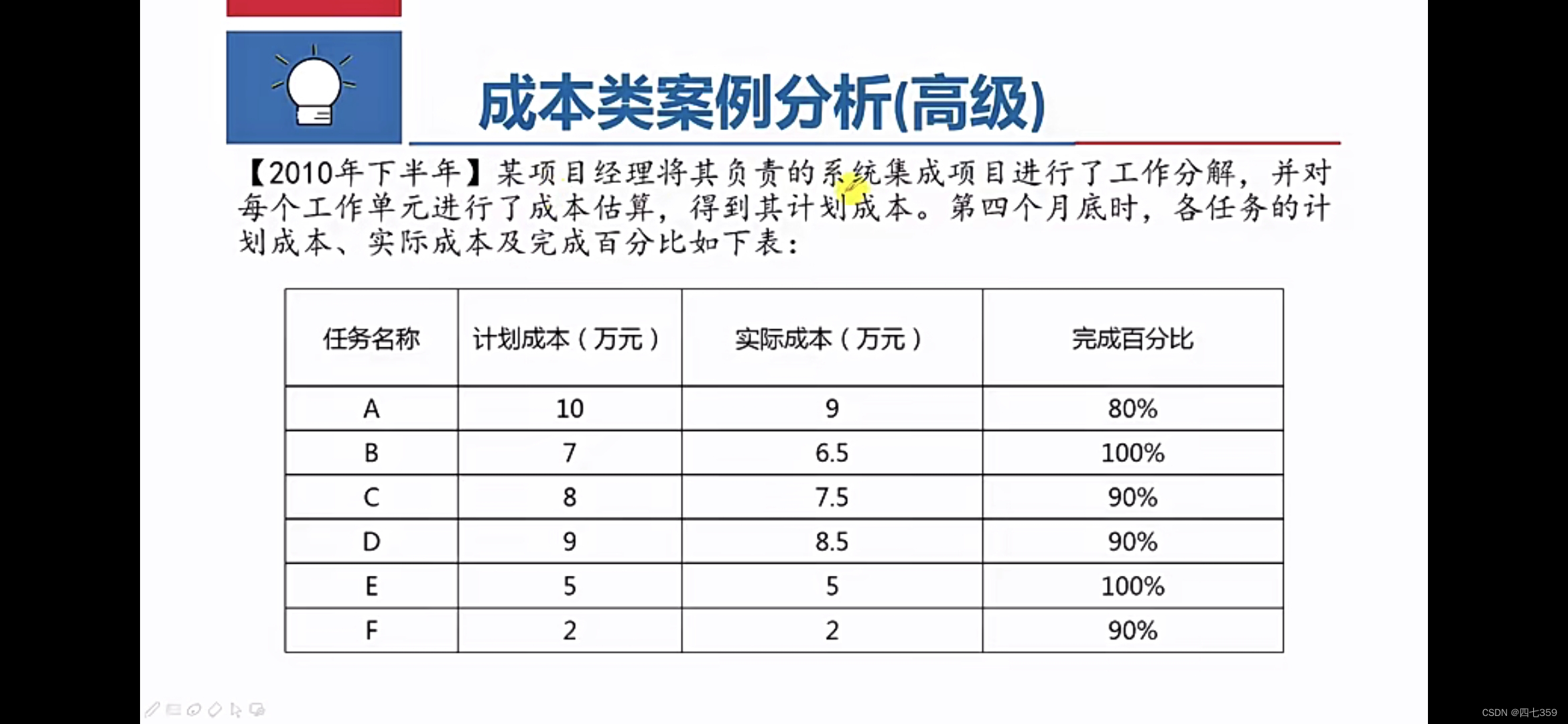

活动 | PV | EV |
A | 3600元 | 3600元 |
B | 13200元 | 13200元 |
C | 900元 | 900元 |
D | 9600元 | 9600元 |
E | 1800元 | 0元 |
F | 0元 | 0元 |
G | 4000元 | 4000元 |
H | 0元 | 0元 |
I | 0元 | 0元 |
合计 | 33100元 | 31300元 |
问题3:
CV=EV-AC=31300 - 40000 =-8700元
SV=EV-PV=31300 - 33100=-1800元
CPI=EV/AC=31300 / 40000 =0.78
SPI=EV/PV=31300 / 33100=0.95
CV<0,SV<0,项目成本超支,项目进度落后
改进措施:(1)加强质量管理,减少返工(2)加班赶工,使用快速根进,并行可以并行的工作。
(3)降低活动要求,减少活动范围(4)使用高效人员替代低效人员
问题4:
BAC=3600+13200+900+19200+1800+16000+8000+9000= 71700元
问题进行了纠正,所以属于非典型偏差
ETC=BAC-EV=71700-31300=40400元
EAC=ETC+AC=40400+40000=80400元

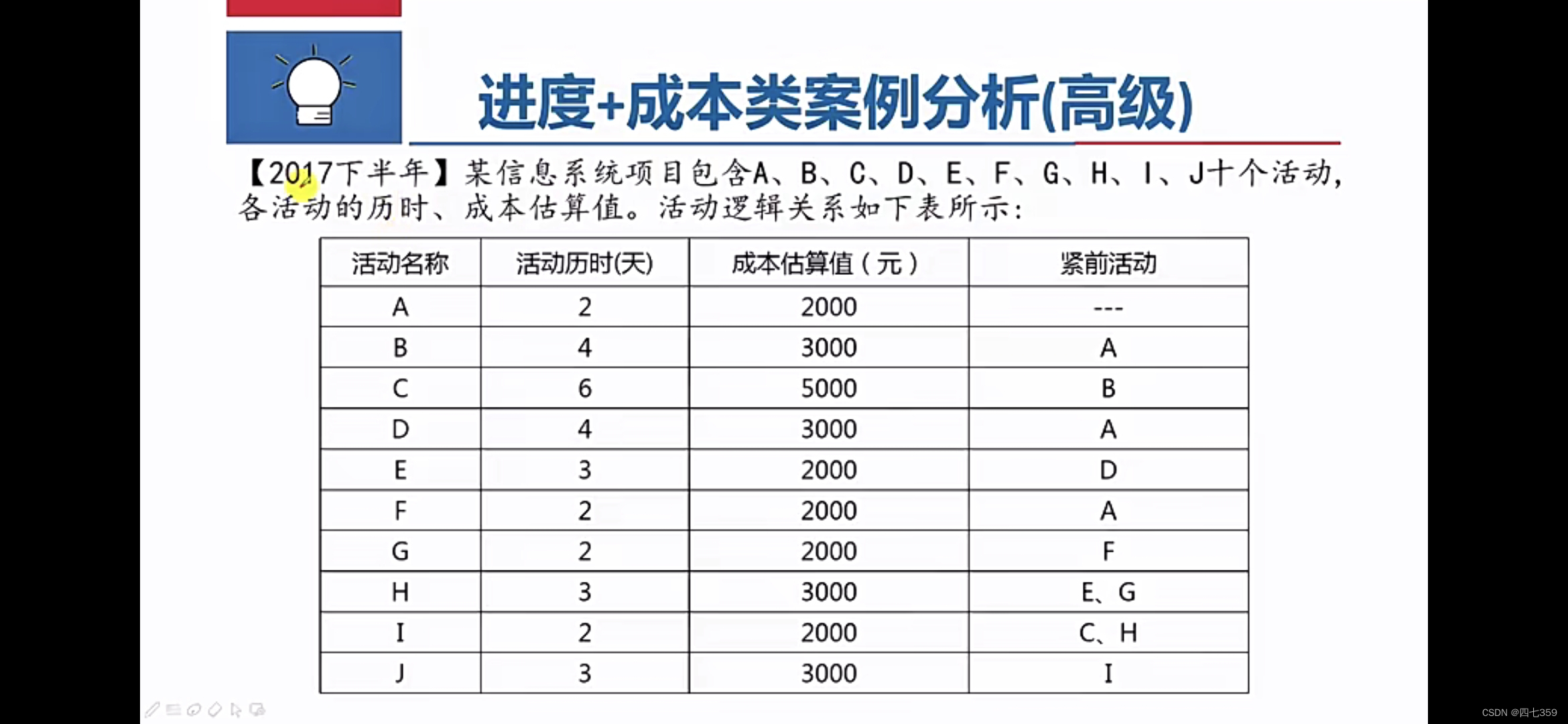

题目4
回答:

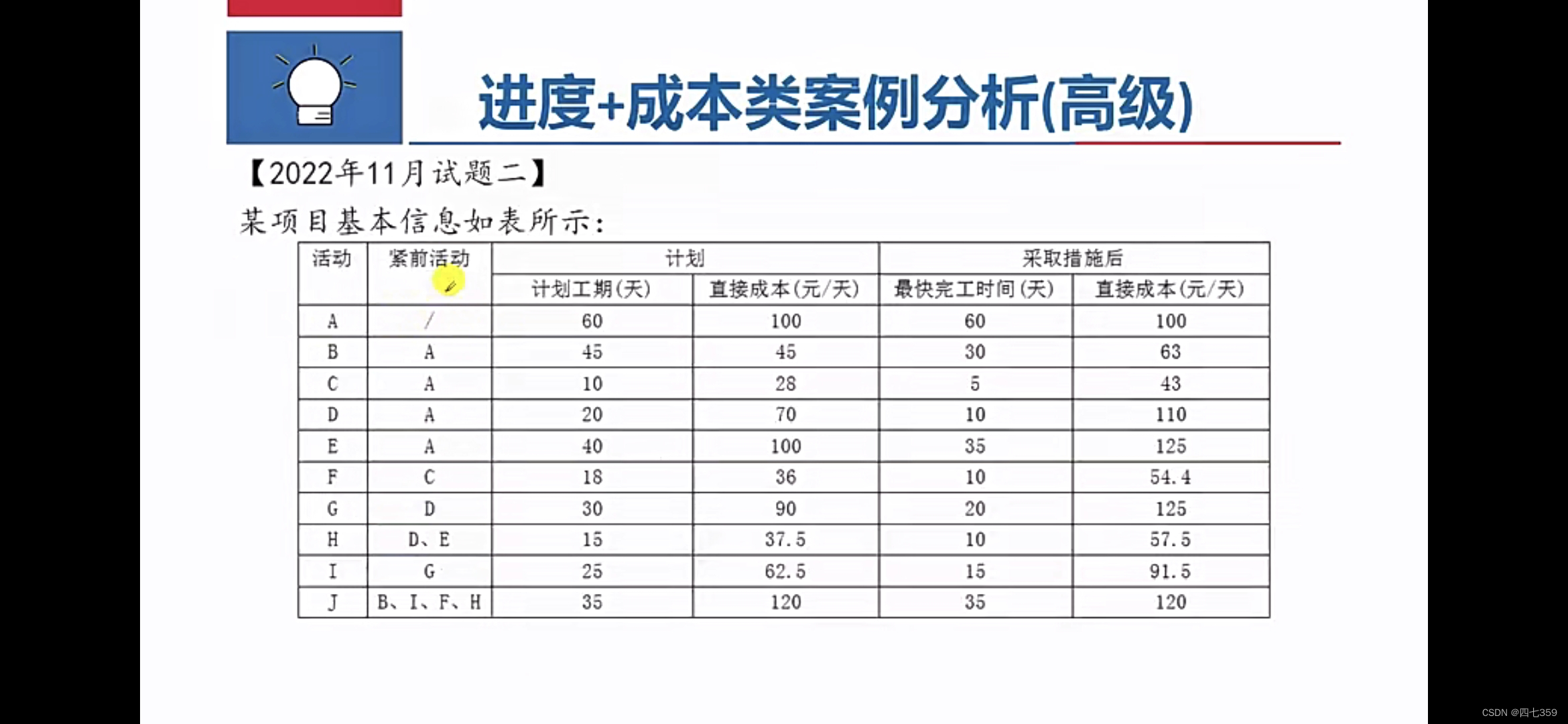

问题1:关键路径为:A-B-C-D-G-J-M-N
问题2:总工期为:2+4+10+4+5+8+5+6=44天
问题3:(1)
活动 | 可缩短时间 | 每缩短一天增加的费用 | 增加的总费用 |
A | 1天 | 300元 | 300元 |
B | 1天 | 200元 | 200元 |
C | 3天 | 300元 | 900元 |
D | 2天 | 350元 | 700元 |
G | 2天 | 150元 | 300元 |
J | 2天 | 100元 | 200元 |
M | 2天 | 150元 | 300元 |
N | 3天 | 120元 | 360元 |
(2)如果项目工期要求缩短到38天,则项目需要压缩6天工期。
原关键路径 A-B-C-D-G-J-M-N 压缩6天后
A-B-C-E-J-M-N , A-B-C-E-J-L-N ,A-B-C-D-G-J-L-N 可能成为新的关键路径,上面的活动在压缩工期时需格外注意。
具体赶工方案为:选择BJN赶工,增加的总费用为:200+200+360=760元。
从缩短一天最少单价 的活动开始,J可以缩短2天,增加成本200元。
N可以缩短工期3天,增加成本360元。
此时剩余1天工期需要压缩,可以选择 G 或者M 任意一天压缩即可,增加成本150元。
所以增加总成本为:200+360+150=710元。【可以分割开来进行赶工?只赶一天的?】
题目5
回答:

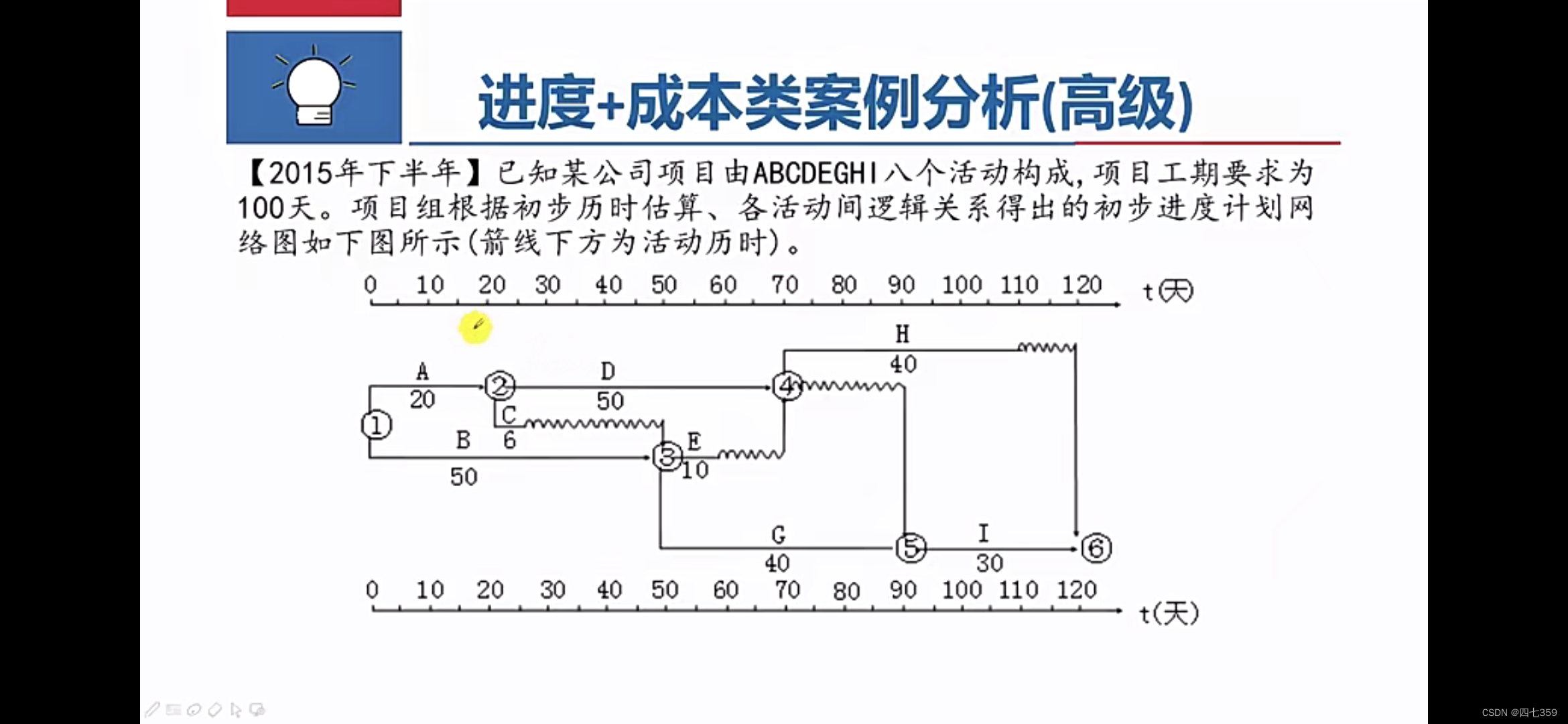

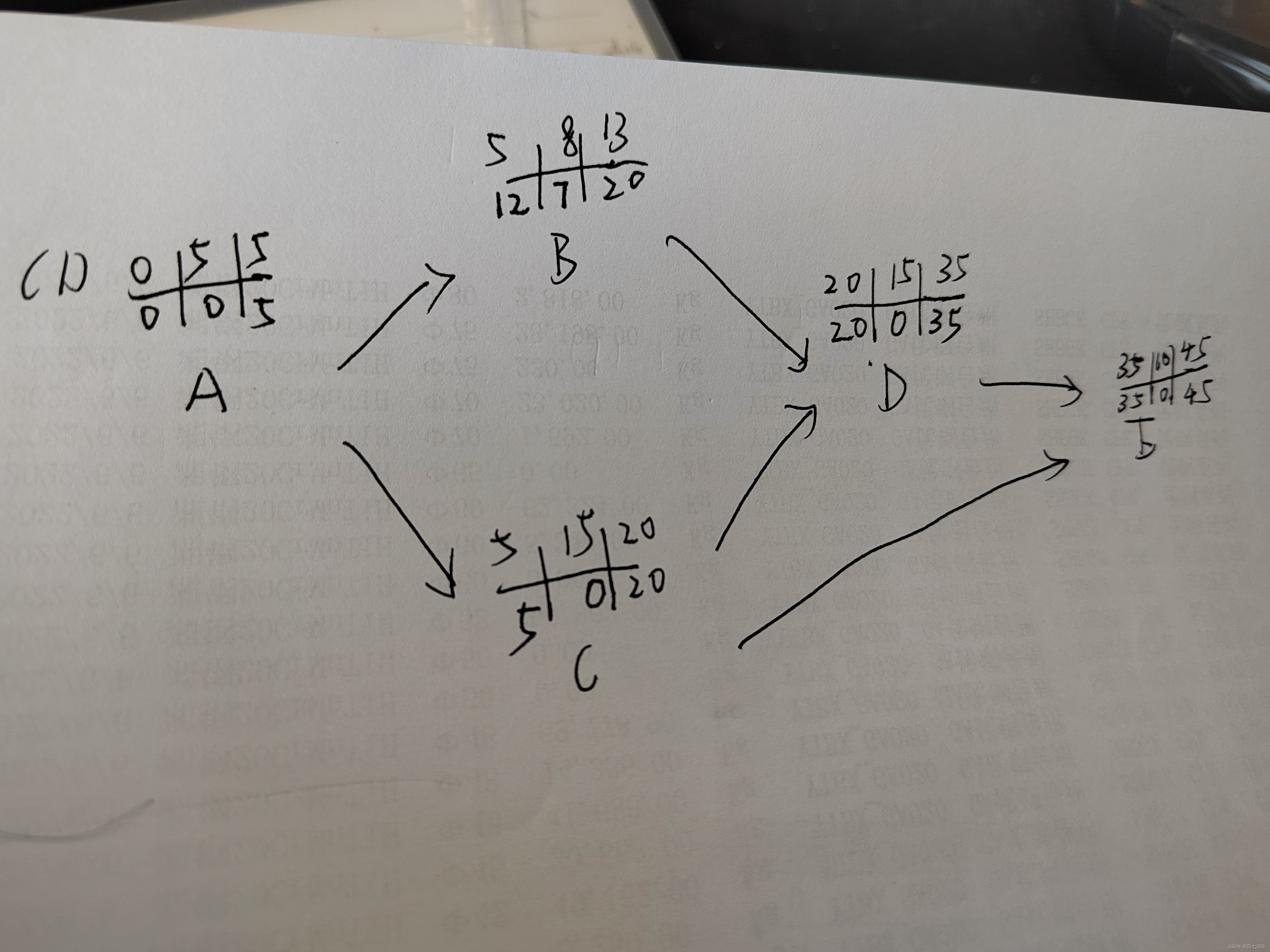

问题1:

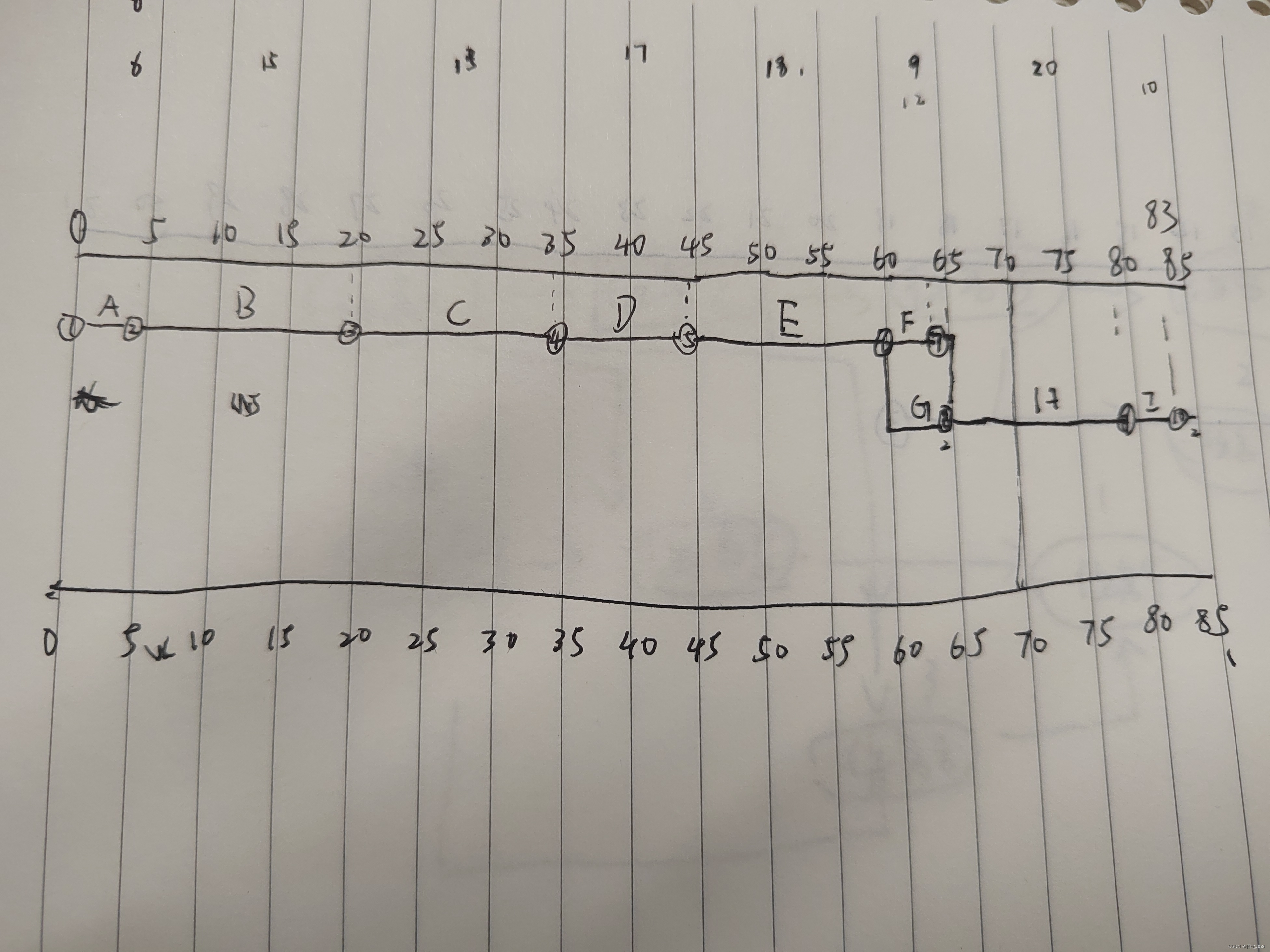

关键路径:A-C-E-H, 工期为26天
问题2:
(1)PV=PV(A)+PV(B)+PV(C)+PV(D)+PV(E)*4/10+PV(F)*4/7+PV(G)*1/4
=3*3*100+2*1*200+8*4*400+4*3*100+10*2*200*4/10+7*1*200*4/7+8*3*300*1/4
=900+400+12800+1200+4000*4/10+1400*4/7+7200*1/4=19500元
EV=EV(A)+EV(B)+EV(C)+EV(D)+EV(E)*1/2+EV(G)*1/2
=3*3*100+2*1*200+8*4*400+4*3*100+10*2*200*1/2+8*3*300*1/2
=900+400+12800+1200+4000*1/2+7200*1/2=20900元
PV=PV(A)+PV(B)+PV(C)+PV(D)+PV(E)*3/10+PV(F)*3/7+PV(G)*5/8
=3*3*100+2*1*200+8*4*400+4*3*100+10*2*200*3/10+7*1*200*4/7+8*3*300*5/8
=900+400+12800+1200+4000*3/10+1400*3/7+7200*5/8=21600元
(2)CV=EV-AC=20900-12000=89400元
SV=EV-PV=20900-19500=8900元
CV>0,项目成本节约,SV>0,项目进度超前
SV=EV-PV=20900-21600=-700元
CV>0,项目成本节约,SV<0,项目进度落后
【1.0天是第一天。2.画好网络图,别看错。】
问题3:后续不做调整,工期会有影响。因为F活动的最晚开始时间为14号早上,现在14号晚上还没开始,所以已经滞后一天了。而且SV<0,项目总工期进度落后
问题4:
(1)BAC=900+400+12800+1200+4000+1400+7200+4000=31900元
不进行纠偏则为典型偏差
ETC=(BAC-EV)/CPI=11000/1.74=6321.84元
EAC=ETC+AC=6321.84+12000=18321.84元
(2)预测不会超过BAC,VAC=EAC-BAC=-13578.16元
预测不会超过BAC,VAC=BAC-EAC=13578.16元

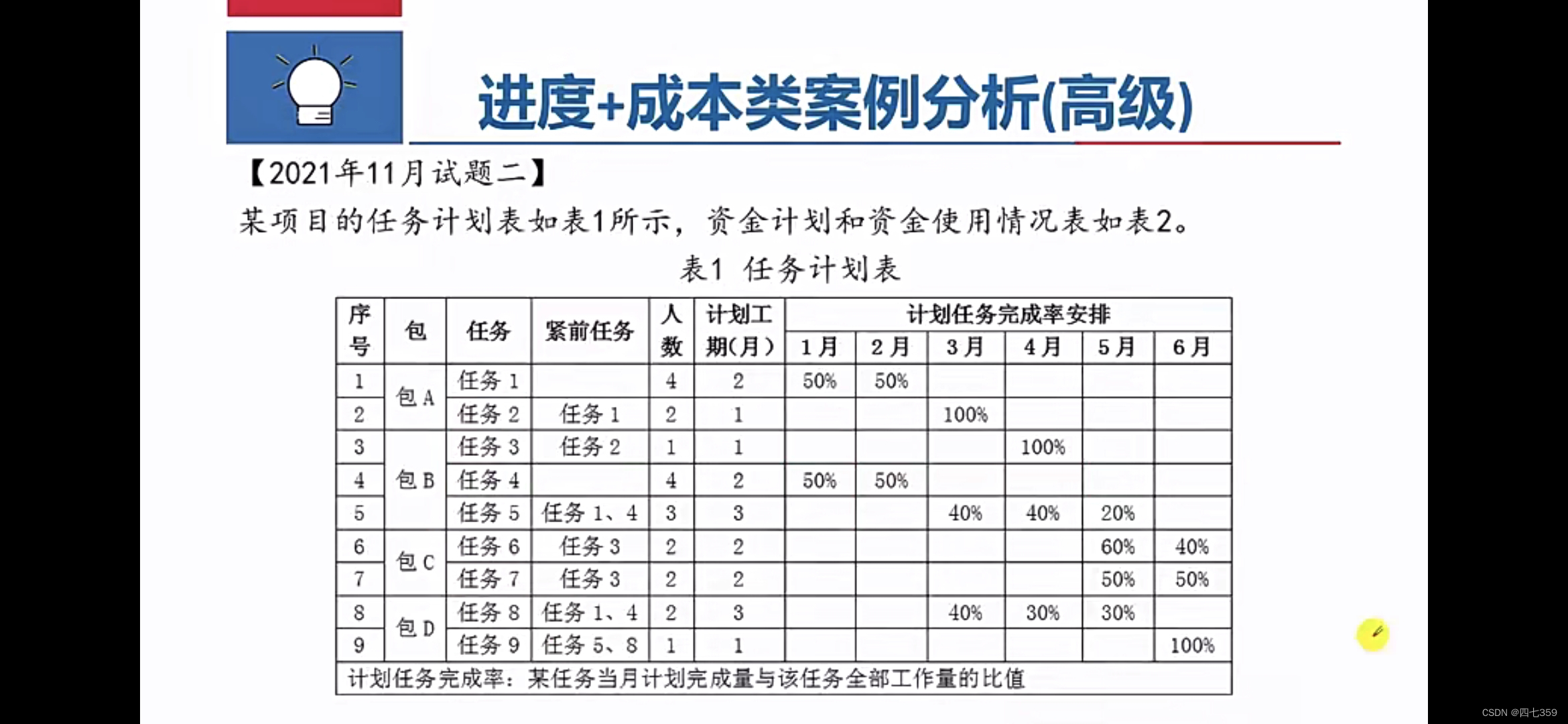

题目6
回答:

问题1:
(1)H的总浮动时间为:1天,自由浮动时间为1天
G的总浮动时间为:4天,自由浮动时间为:3天
(2)该项目的关键路径为:A-B-C-I-J
(3)该项目的总工期为:17天
【单代号网络图画图不好!】
(1)H的总浮动时间为:0天,自由浮动时间为0天
G的总浮动时间为:3天
(2)该项目的关键路径为:A-B-C-I-J,A-D-E-H-I-J
问题2:
该项目工期会受到影响
按照工期计划,
在9天结束时候,计划进度是:C完成50%,G完成100%,E完成100%。
现在实际进度是:C完成50%,G完成100%,E完成50%。
E活动历时为3天,现滞后1.5天,而E的总浮动时间为1天,所以该项目工期会受影响。
而E为关键项目,所以该项目工期会受影响。
问题3:
(1)BAC=2000+3000+5000+3000+2000+2000+2000+3000+2000+3000=27000元
(2)该时点:
PV=2000+3000+5000*0.5+3000+2000+2000+2000=16500元
EV=2000+3000+5000*0.5+3000+2000*0.5+2000+2000=15500元
AC=2000+4000+2000+2500+1000+2000+2000=15500元
CPI=EV/AC=1
SPI=EV/PV=0.94
问题4:
制定了改进措施,且改进措施有效,则该偏差为非典型偏差
EAC=BAC-EV+AC=27000元

题目7
回答:
问题1:
(1)关键路径为:A-D-C-E-I-J , 总工期为:21天
(2)E的总浮动时间为:0天,自由浮动时间为0天

G的总浮动时间为:1天,自由浮动时间为1天
问题2:
要将项目工期压缩为19天,则需要压缩关键路径上的工期2天。
首先压缩一天关键路径上额外费用最低的活动D。
此时关键路径变为3条:
ADCEIJ , ABCEIJ , AFGEIJ
再缩短一天三条关键路径上共同的活动I。
所以费用最少的压缩方案为 压缩一天D ,压缩一天 I ,额外增加的费用为 5500元。
问题3:
(1)强制依赖(2)非强制依赖(3)外部依赖(4)内部依赖
(1)强制性依赖关系(2)选择性依赖关系(3)外部依赖关系(4)内部依赖关系
问题4:
(1)BAC=20万元
【管理储备不包括在BAC中,BAC是成本基准】BAC=20-12=18万元
(2)EV=20*0.6=12万元
CV=EV-AC=12-10=2万元
SV=EV-PV=0万元
【题目为应完成的60%】
EV=12*0.6=7.2万元
CV=EV-AC=7.2-10=-2.8万元
SV=EV-PV=7.2-12=-4.8万元
(3)当前绩效情况下,则该偏差为典型偏差
ETC=(BAC-EV)/CPI=(BAC-EV)/(EV/AC)=5.33万元
15万元

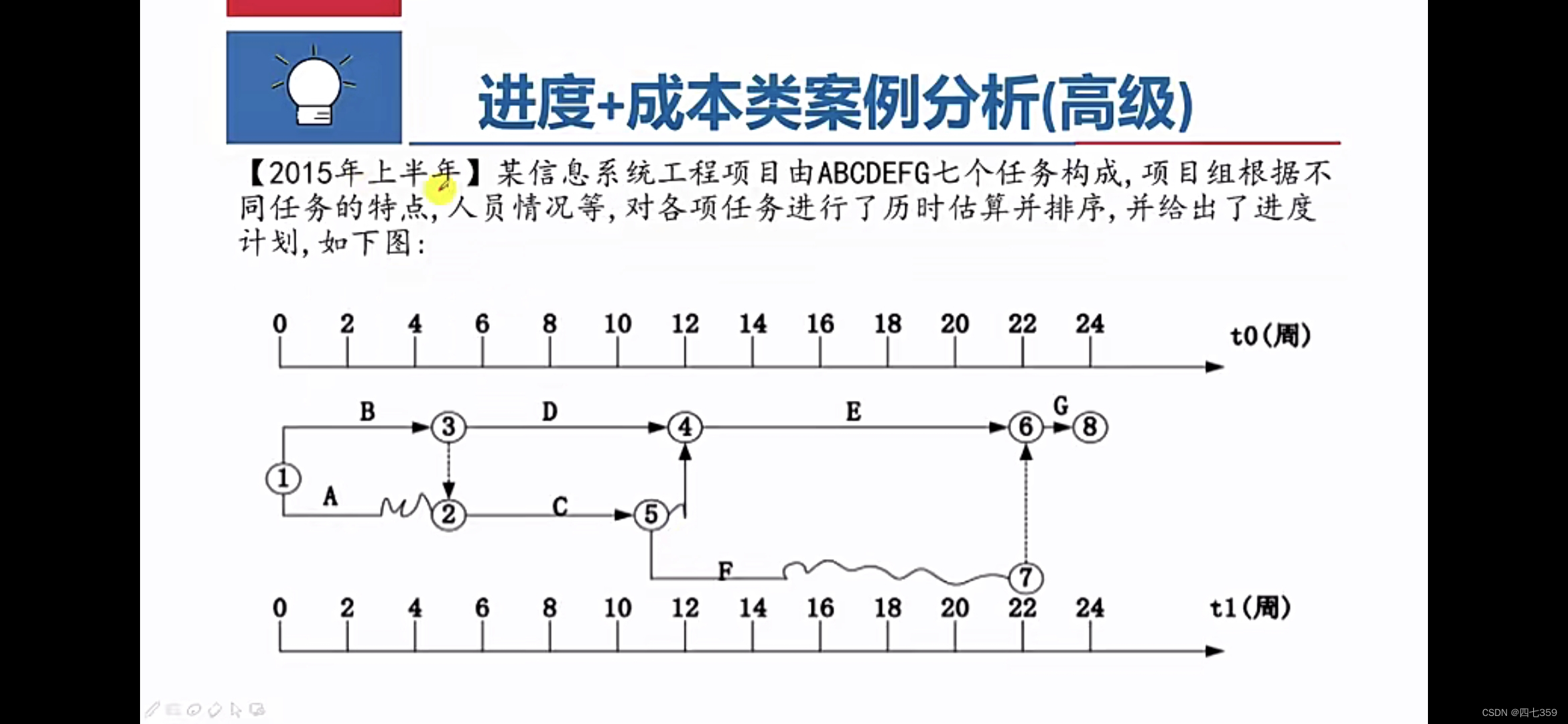

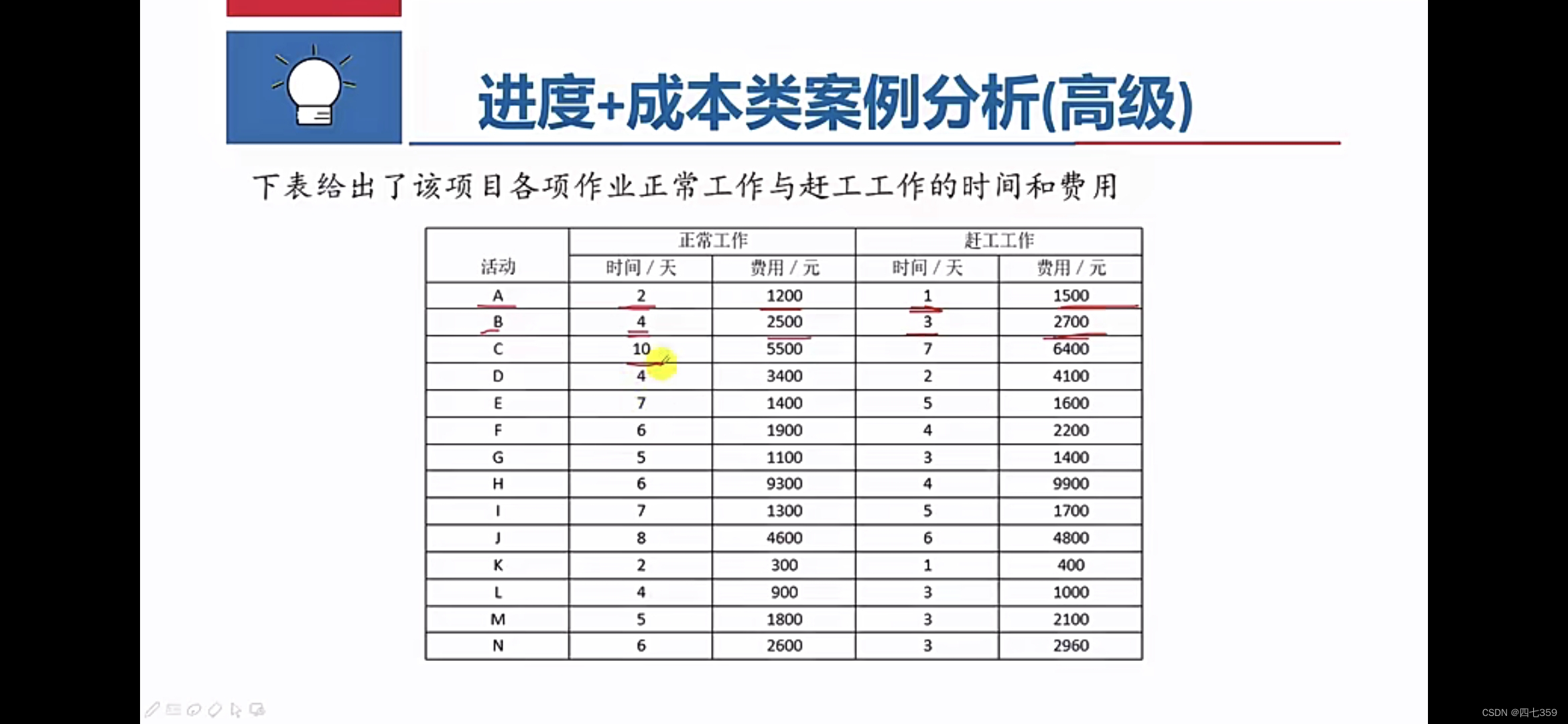

题目8

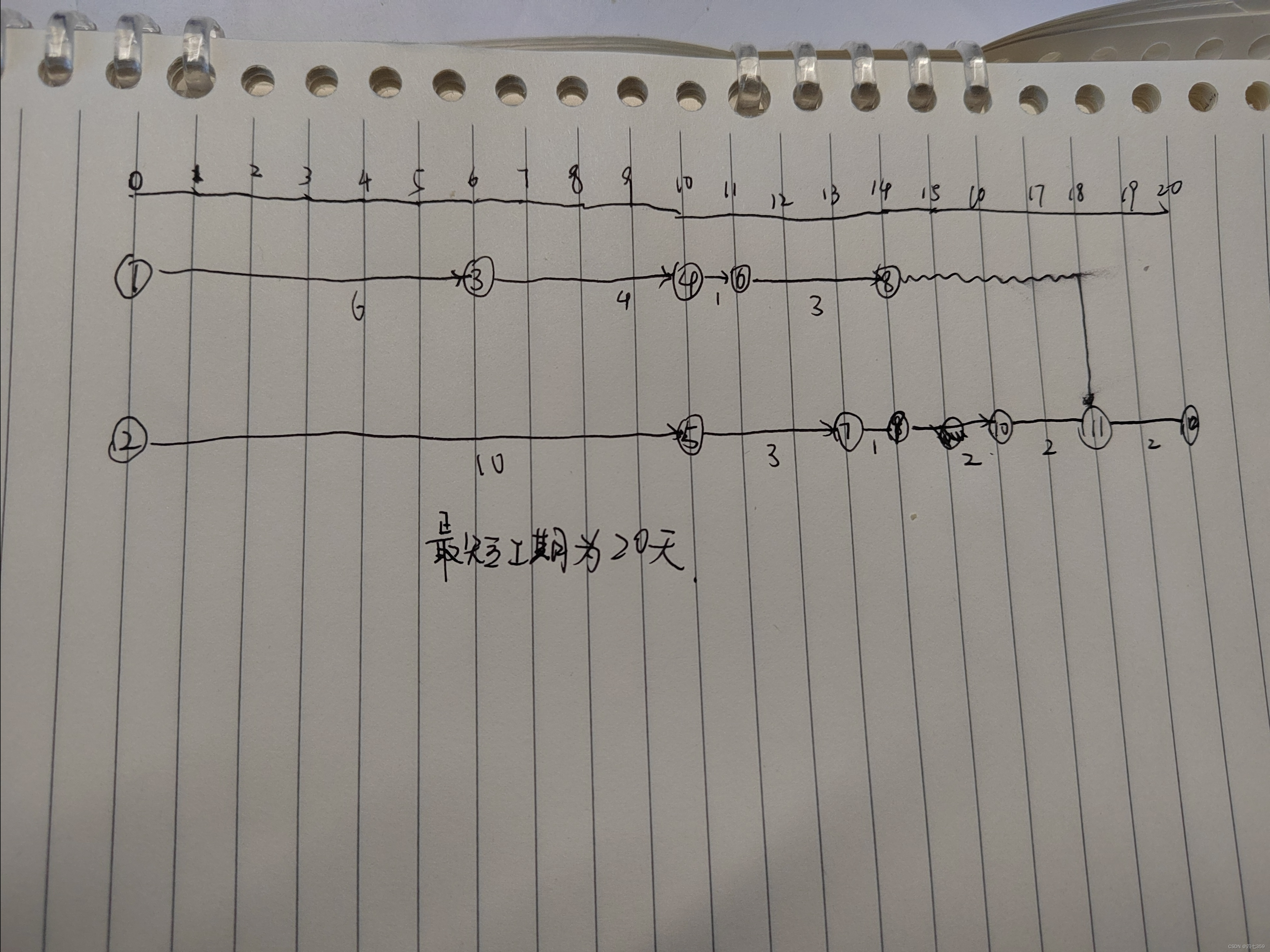

问题1:项目最短工期为20天
【多了个⑤,记得有上下数字间有竖线,活动下不要写数字】
问题2:
(1)
项目当前:
PV=48*1000+4*1000+8*1000 + 80*1000 +3 * 1000 *1/3=141000元
EV=48*1000+4*1000+8*1000*1/2 + 80*1000=136000元
AC=180000元
CV=EV-AC=-44000元
SV=EV-PV=-5000元
CV<0,SV<0,项目进度落后,成本超支
(2)按照当前的绩效继续进行,则该偏差为典型偏差,
BAC=48*1000+4*1000+8*1000 +3 * 1000+ 80*1000 +3 * 1000+10*1000+2*1000+2*1000+4*1000=164000元
ETC = (BAC - EV)/CPI = (BAC - EV)/(EV/AC)=(164000-136000)/136000*180000=37058.82元
ETC = 37059元 【精确到个位】
问题3:
措施:
1.加强质量管控,避免返工
2.在甲方允许的情况下,降低活动标准,减少活动范围
3.将可以并行的活动并行工作,快速跟进
4.赶工关键路径上的活动
5.使用高素质资源或者经验更丰富的人员
6.使用高质量资源替代低质量资源
6.通过改进方法或者技术提高效率
7.灵活调动和安排人员,提高资源使用效率,降低成本,追赶进度。
8.加工沟通

题目9
回答:
问题1:
问题2:
(1)
每月需要人数:
1月:8人。
2月:8人
3月:7人
4月:6人
5月:9人
6月:5人
,项目最少需要9人。
(2)该项目无法采用资源平滑的方式减少项目人员,所有的活动都在关键路径上,没有总时差,进行资源平滑。
问题3:
1月底时项目 PV=400万元,EV=400/0.5*0.6=480万元,AC=200万元
EV=400*1.1=440万元
问题4:

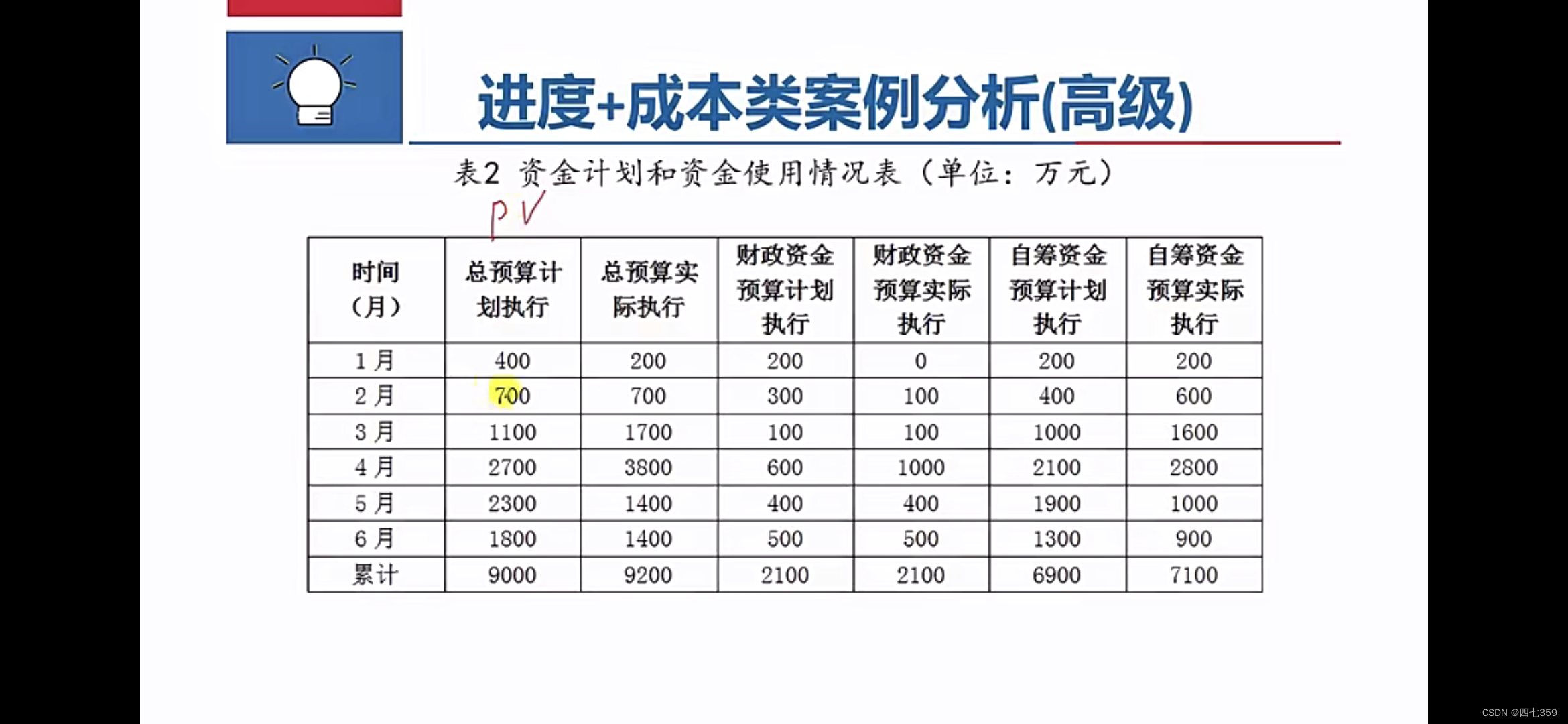

2月底时 PV=1100万元,AC=900万元,EV=1100万元
SV=EV-PV=0万元
CV=EV-AC=200万元
SV=0.进度持平,CV>0,成本节约。
题目10
回答:
问题1:
(1)
A活动工期为:(1+4*4+7)/6=4天
B活动工期为:(12+14*4+22)/6=15天
C活动工期为:(13+14*4+21)/6=15天
D活动工期为:(8+9*4+16)/6=10天
E活动工期为:(10+17*4+18)/6=16天
F活动工期为:(6+7*4+8)/6=7天
G活动工期为:(5+8*4+11)/6=8天
H活动工期为:(9+16*4+17)/6=15天
I活动工期为:(3+5*4+7)/6=5天
【时标网络图画错了,F,G要占两格,非常重要,要仔细看】
(2)最少人数为21人
问题2:关键路径为:ABCDEGHI 工期为83天
工期为88天
问题3:
PV=0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7*7/15=752267元
PV=0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7*2/15=70万元
EV=(0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7+3)*3/4=65万元
SV=EV-PV=65-70=-5万元
CV=EV-AC=65-60=5万元
问题4:
SV<0,项目进度落后,CV>0,项目成本节约
措施:
1.于关键线路上的活动加班赶工,快速跟进
2.加强质量监控,减少返工
3.使用更有经验的人员
4.加强沟通,更有效率的使用资源,并使用更优质资源
5.改进方法或者技术,提高生产效率
6.减少活动范围,降低活动标准

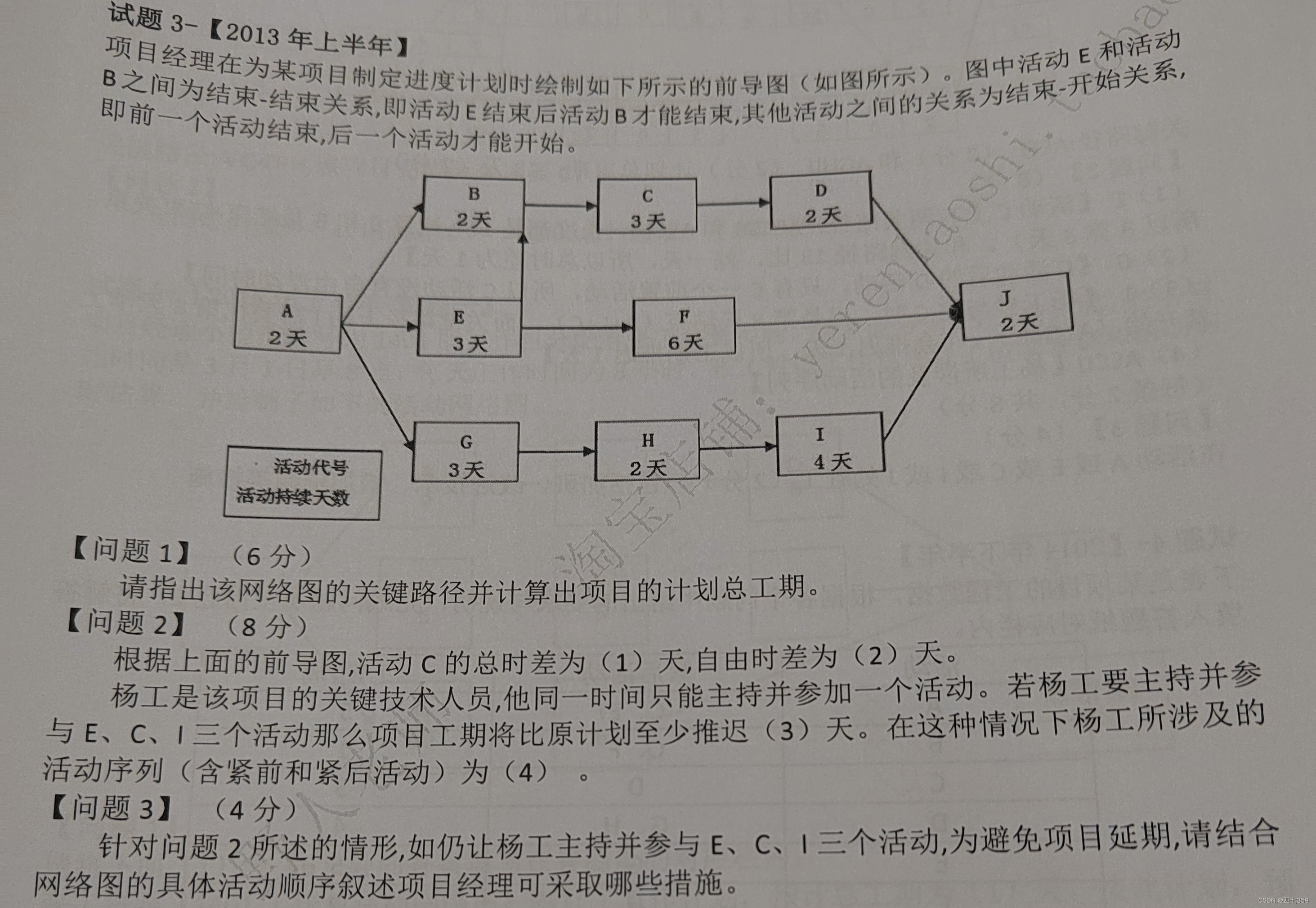

题目11

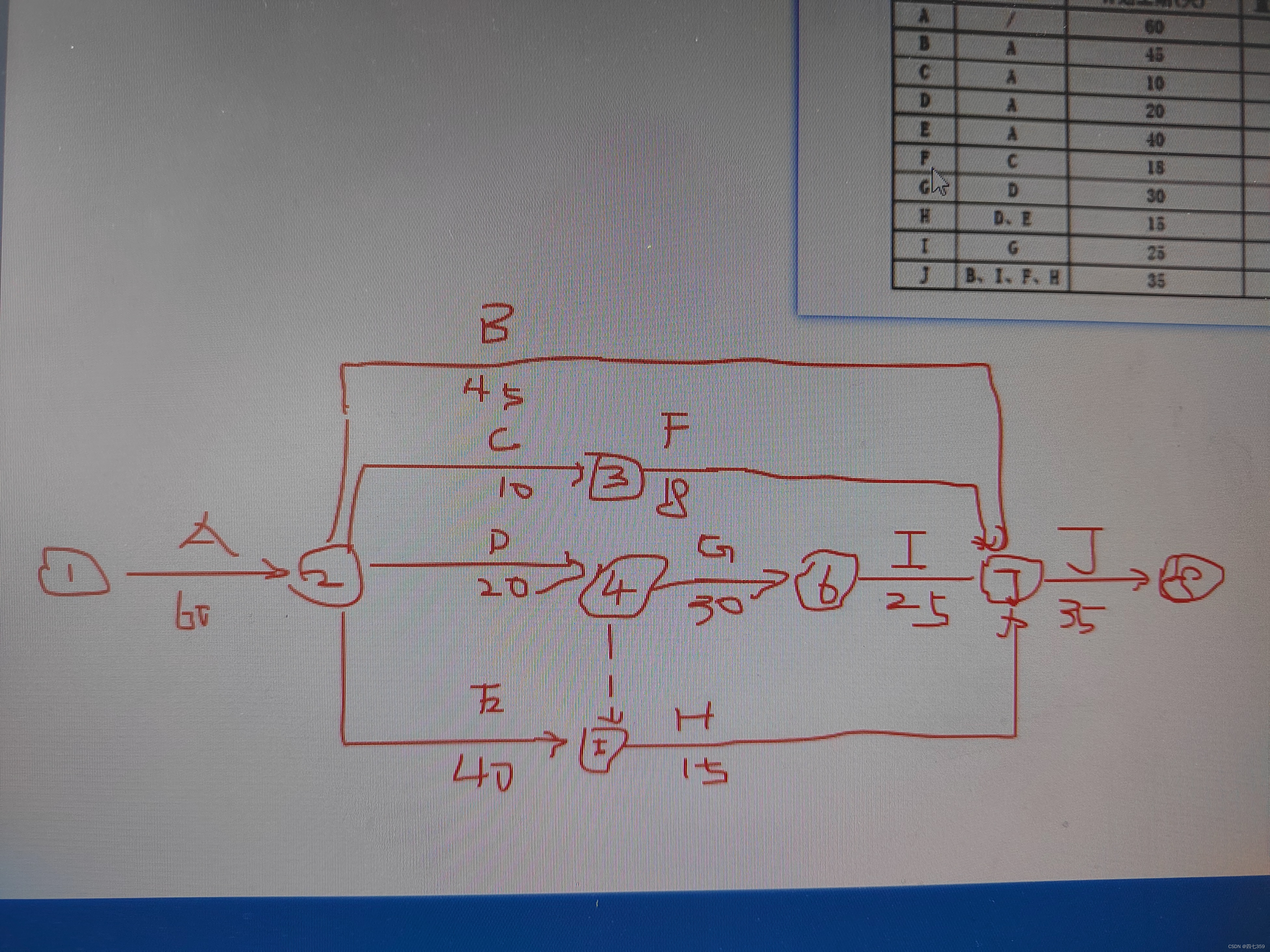

回答:
问题1:
(1)
双代号网络图两个节点之间只有一个活动,所以活动一般是直线,所以B后面可以接个虚线
(2)
关键路径为:A-D-G-I-J,计划工期为 60+20+30+25+35=170天
(3)
A的总时差为0天,B的总时差为30天
问题2:
150天完工,则要求压缩至少20天
关键路径上:
压缩D,可以压缩10天,成本变化为 1100-1400=-300元,成本节约300元
压缩G,可以压缩10天,成本变化为 2500-2700=-200元,成本节约200元
压缩I,可以压缩10天,成本变化为 91.5*15-62.5*25=-190元,成本节约190元
考虑到成本最优,也可以压缩非关键路径上,带来成本节约的活动
B活动压缩后,成本节约135元,C活动压缩后,成本节约65元,
E活动压缩后,成本增加375元,F活动压缩后,成本节约104元,
H活动压缩后,成本增加12.5元
成本最优工期压缩方案为 压缩活动BCDGI
总成本节约:135+65+300+200+190=890元,
压缩DG活动为成本最优方案,共节约500元
上述那个少算了个F,要不也是对的
问题3:
压缩后的关键路径为关键路径为:A-E-H-J
和A-D-G-I-J
问题4:
在第80天的时候,按照计划活动B已经工作20天
所以 活动 B 的PV= 20*45= 900元
活动B 的AC=1000元
因为B活动完成了一半
所以活动B的 EV=45*45/2=1012.5元
CV=EV-AC=12.5元>0
SV=EV-PV=112.5元>0
B活动在80天的时候,成本绩效节约,进度绩效超前

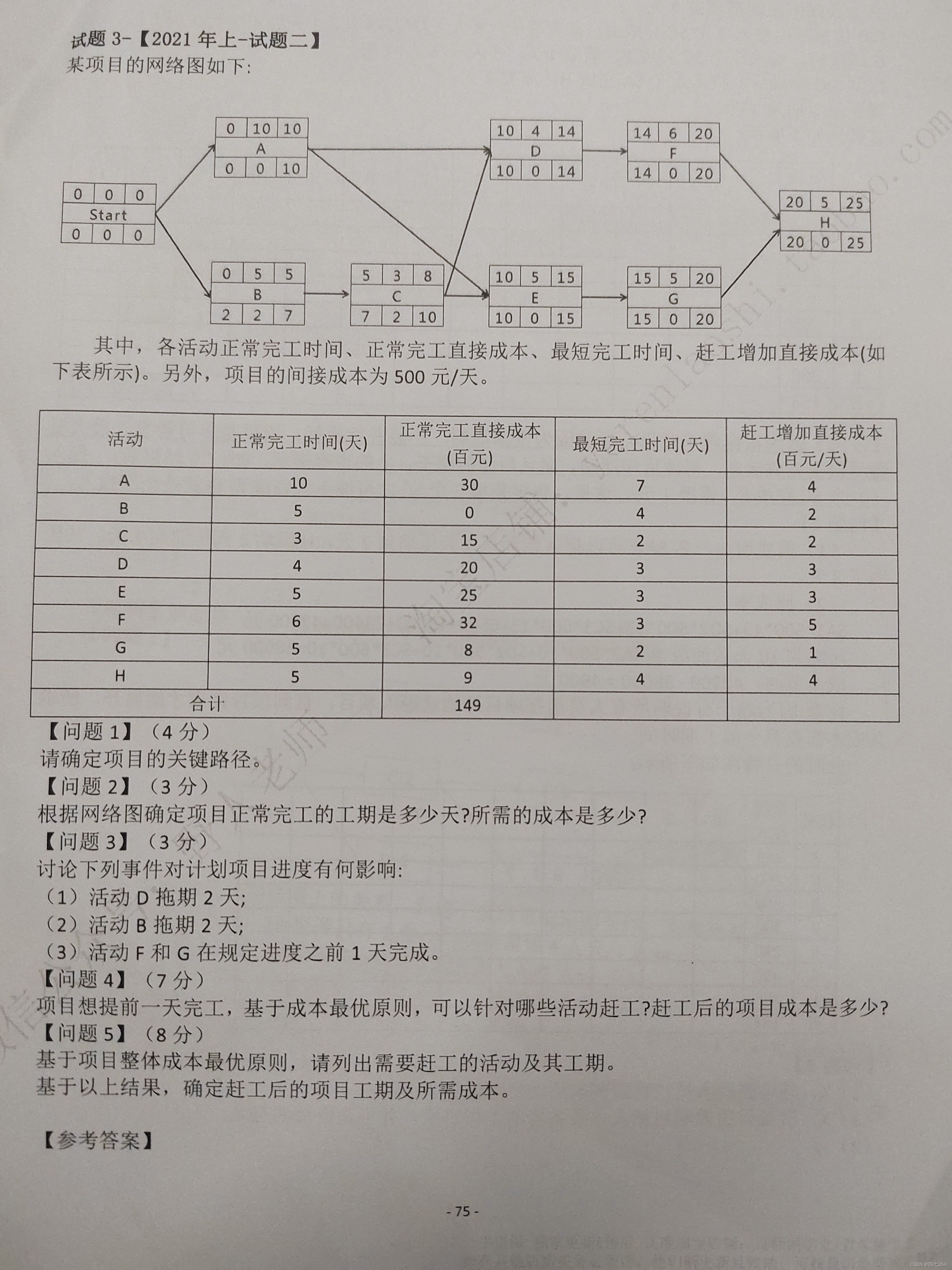

题目12
回答:
问题1:
