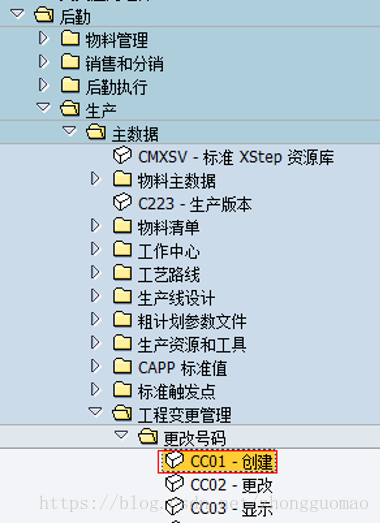

菜单路径:后勤 -> 生产 -> 主数据 -> 工程变更管理->创建->完成
事务代码:CC01
点击上图鼠标所示,进入“工程变更”界面。在界面上输入下表中的字段信息:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |

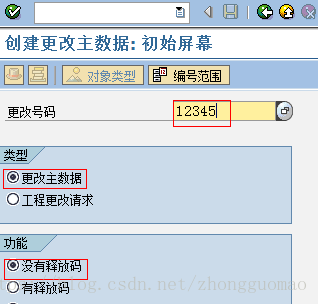

更改号码 | 工程变更号 | R | 12345 |
|
类型 | 选择更改类型,变更物料主数据,工程更改请求 | C | 勾选更改主数据 |
|
功能 | 区分有没有释放码 | C | 勾选没有释放码 |
|
输入完毕后,点击按钮 或回车,进入工程变更界面,输入下表内容:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |

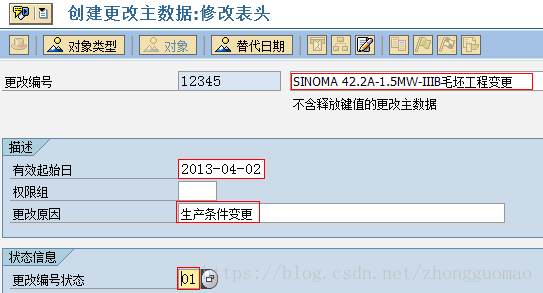

工程变更文本 | 输入工程变更内容 | R | SINOMA 42.2A-1.5MW-IIIB毛坯工程变更 |
|
有效起始日 | 该工程变更生效日期 | R | 2013-04-02 |
|
更改原因 | 数据变更原因 | O | 生产条件变更 |
|
更改编号状态 | 更改编号状态,激活、不激活 | R | 01 |
|
输入完成后,点对象类型 ,维护下表信息:

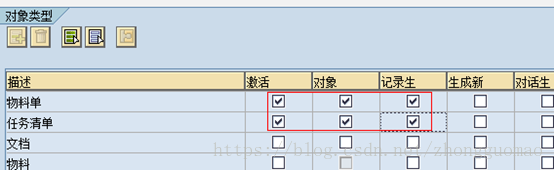

字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |
物料单-激活 |
| C | 勾选 | 物料单是BOM清单 |
物料单-对象 |
| C | 勾选 |
|
物料单-计量生 |
| C | 勾选 |
|
任务清单-激活 |
| C | 勾选 | 任务清单是工艺路线 |
任务清单-对象 |
| C | 勾选 |
|
任务清单-计量生 |
| C | 勾选 |
|
物料 |
| C |
| 物料是物料主数据 |
勾选完成后,点 ,进入更改任务列表,输入下表内容:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |
TLstTy | 工艺路线类型 | R | N | 标准工艺路线 |
组 | 工艺路线所在组 | R | 50000411 | 点 |

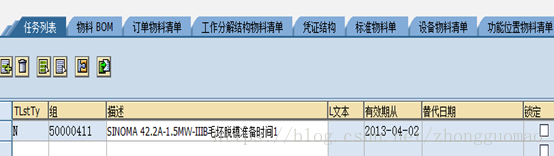

描述 | 描述变更内容 | R | SINOMA 42.2A-1.5MW-IIIB毛坯脱模准备时间1 |
|

维护完成后,回车,点 ,进入BOM工程变更界面:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |

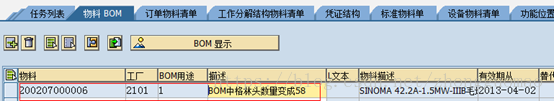

物料 | BOM要变更的物料号 | R | 200207000006 | 标准工艺路线 |
工厂 | BOM变更所在工厂 | R | 50000411 | 点 |
BOM用途 | BOM用途 | R | 1 |
|
描述 | 工程变更内容 | R | BOM中格林头数量变成58 |
|

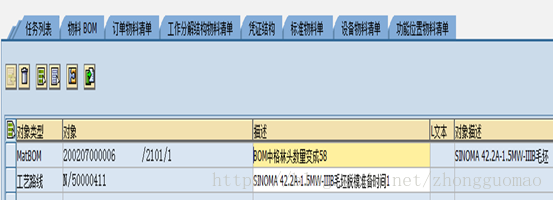

回车,带出物料的相关信息,点 退回对象类型,再点对象,显示维护的工程变更内容,如下图所示。

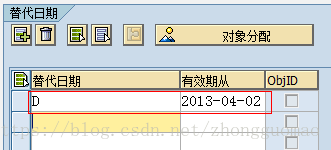

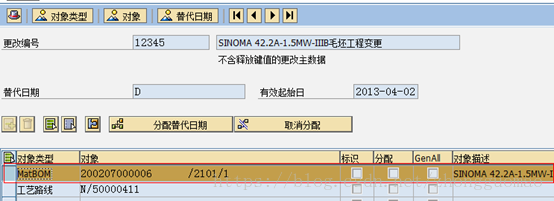

点 进入替代日期维护界面,维护替代日期:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |
替代日期 | 替代日期名称 | R | D |
|
有效期从 | 生效日期 | R | 2013-040-02 |
|
选择要替代日期D行项目后,点对象分配,进入替代日期分配界面:

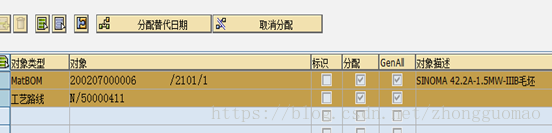

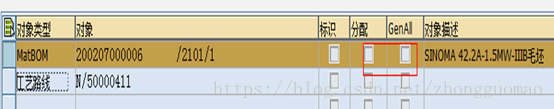

选择需要替代生效的行项目,点MatBOM行项目,点 ,进行替代日期分配,显示如下图:

点 或回车,显示如下:

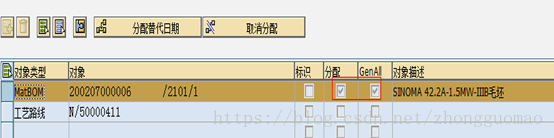

分配,GenAll显示已勾选,该现工厂变更替代日期已分配,如要取消分配,则点 取消日期分配,如图所示:
点 或回车,显示如下:
分配,GenAll显示空白,该现工厂替代日期分配已取消。
重新选择行项目点分配替代日期。
点 保存,保存工程变更,显示如下:
