一、成品入库

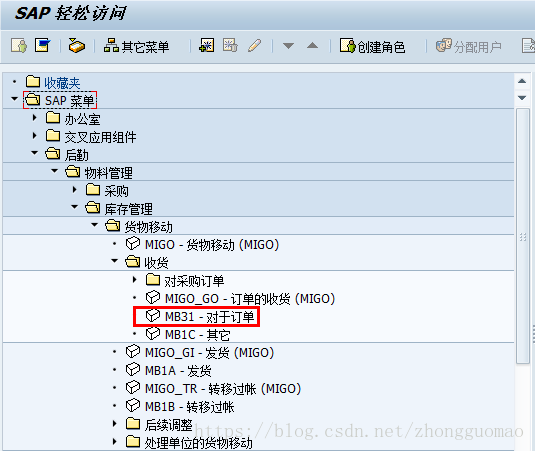

菜单路径:后勤 -> 物料管理 -> 库存管理-> 货物移动-> 收货-> 完成
事务代码:MB31

双击事务代码MB31,进入“按订单收货(初始屏幕)”界面,见下一屏;
在“按订单收货(初始屏幕)界面”,输入下表中的字段的详细信息:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |
移动类型 | 每个货物移动 (如到仓库的采购订单) 分配到系统中的 移动类型 | R | 101 | 仓库中的订单收货 |
工厂 | 将要收货或发货的工厂编号 | R |
| 工厂代码 |

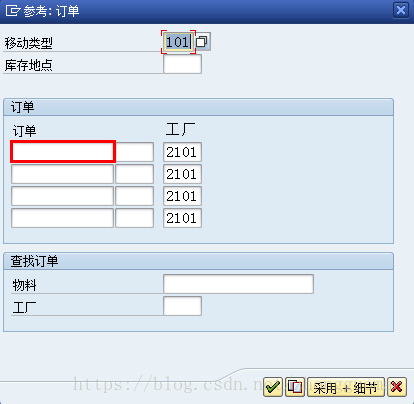

点击,输入订单号,按回车,见下一屏;

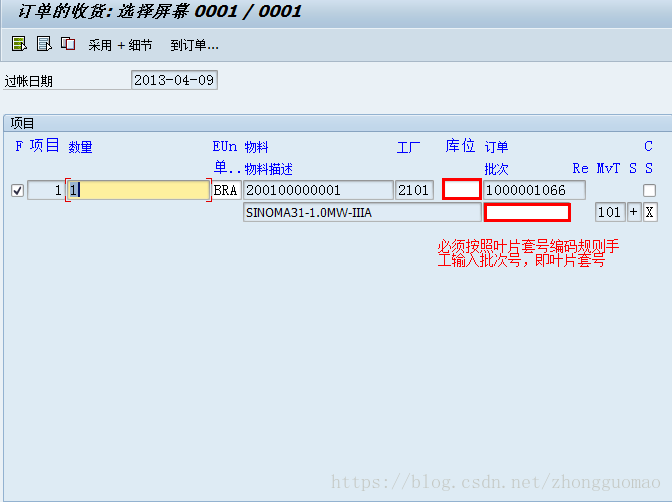

进入“订单的收货(选择屏幕)”界面,输入库位、批次号,见下一屏;

点击图标以后需维护物料的序列号,见下一屏;
点击继续图标,收货完成,见下一屏;
二、订单报工

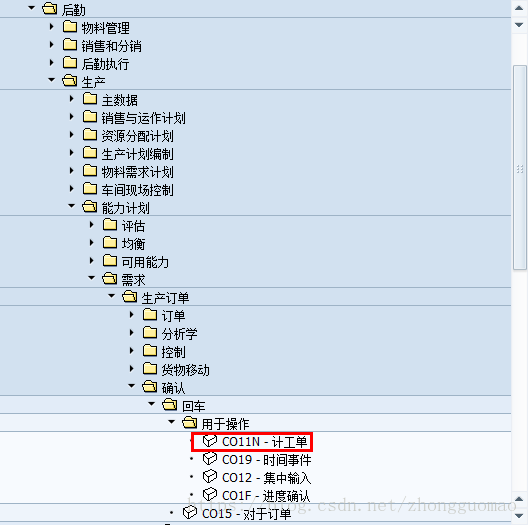

菜单路径:后勤 -> 生产 -> 能力计划-> 需求-> 生产订单-> 确认-> 回车-> 用于操作-> 完成
事务代码:CO11N
生产订单中的工艺路线每完成一步工序,班组长都必须对该工序进行报工。

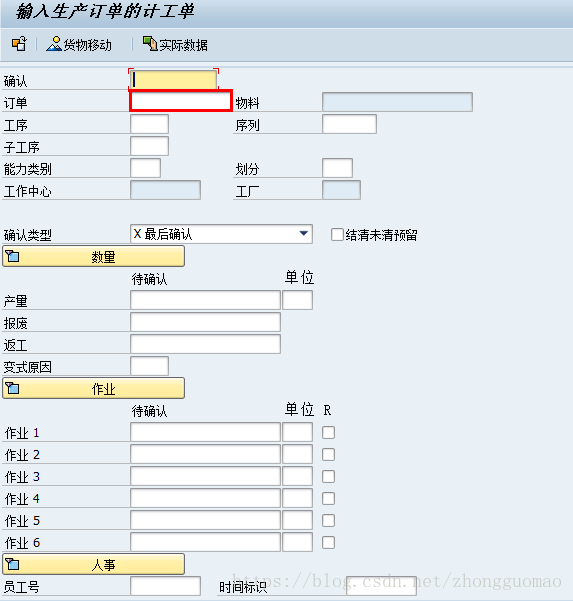

双击事务代码CO11N,进入输入生产订单的计工单界面, 见下一屏;
在“输入生产订单的计工单”界面,输入下表中的字段的详细信息:
字段名称 | 描 述 | R/O/C | 用户操作和输入值 | 字段作用 |
订单 | 生产订单号 | R |
| 报工至对应的生产订单。 |
工序 | 生产订单里的工艺路线工序 | R |
|
|

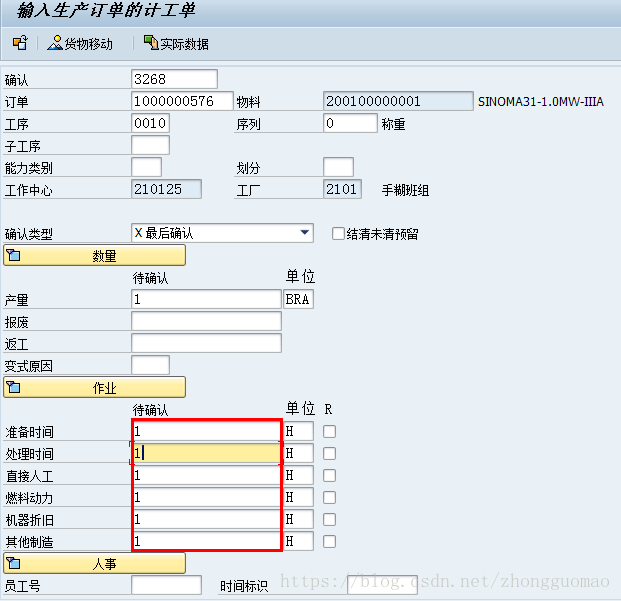

输入生产订单号、工序号,按回车,系统会自动带出默认值,见下一屏;
确认系统根据工艺路线自动带出的准备时间、处理时间、直接人工时间、燃料动力时间、机器折旧时间、其他制造时间,如果实际工时和默认时间有差额,对其进行修改;
如果没有差额,点击保存图标,见下一屏;
