项目健康指数(PHI)是对项目的综合状态进行量化刻画,是多个度量元的汇总的结果,使管理者能够从宏观上了解项目的状态,而不是陷入具体的细节中,片面的了解项目的状态,从而也便于进行横向和纵向的对比分析。
每个组织可以定义自己的度量元和项目健康指数的计算方式。
实践举例:
我们假设项目健康指数(PHI)是由任如任务按时完成率、质量投入工作量、需求变更额和缺陷按时修复率等因子组成,每个组织以定义自己的项目健康指数的计算方法。例如:下表为对某项目进行度量后得到的数据。
-
上限(%) 下限(%) 实际值 规格化上限 规格化下限 实际值得分 任务按时完成率 200 0 85% 100% 0 42.5% 工作量计划投入率 200 0 50% 100% 0 25% 质量投入工作量% 30 0 20% 100% 0 66.67% 需求变更率 20 0 12% 100% 0 40% NC问题按时修复率 100 0 75% 100% 0 75% 综合得分 49.83% 注:1 NC问题,即不符合项
2所有的5个指标得分都是越大越好,所以需求变更率在规格化后得分是40%,计算方式1-(12%/20%)=40%
有了每个项目的PHI,就可以在各个项目组之间进行总体状态的对比分析。
-

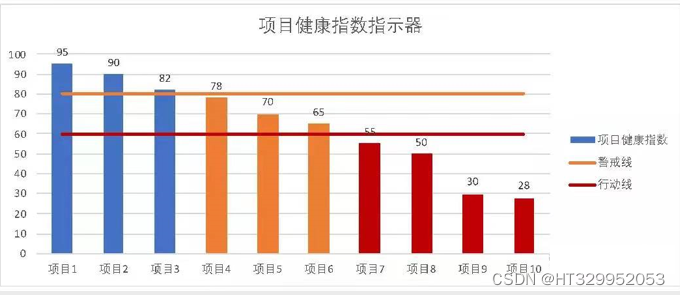

例如某公司确定60分为行动线,当项目的PHI小于60分时,高层管理者就需要对该项目采取措施了。
-
