01新建项目工作任务
打开Project界面后,可不是像Excel那样,点击单元格就是噼里啪啦的一顿输出,而是先新建项目工作任务,点击项目→项目信息,然后设置开始日期、日历等。这样是为了把控规范项目的时间安排和进度,如果是多个项目同时进行,还要设置优先级来保证项目资源分配。

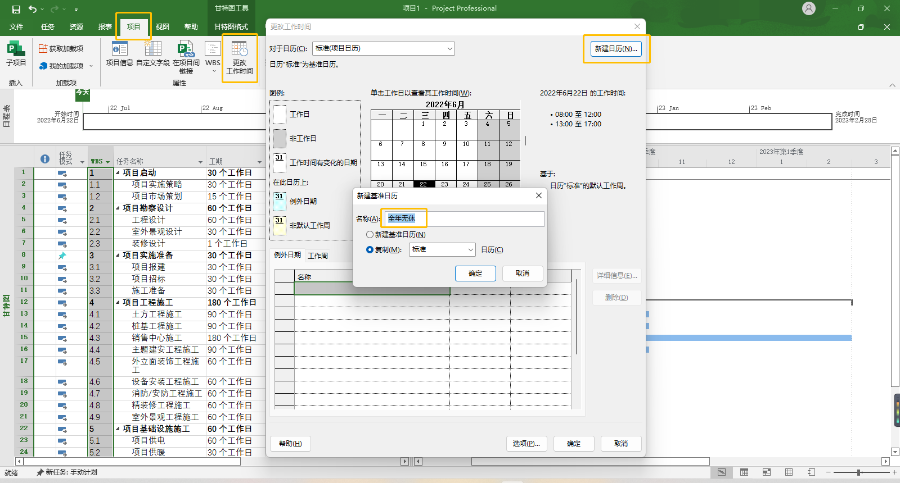

日历一行可以选Project默认工作时间, 当然这个标准的周末是非工作时间,这显然不符合我等996甚至007的社畜,赶项目抢工期的需求。这时候就要选择项目→更改工作时间,再新建日历……如下图:
名称就命名为“全年无休”好了

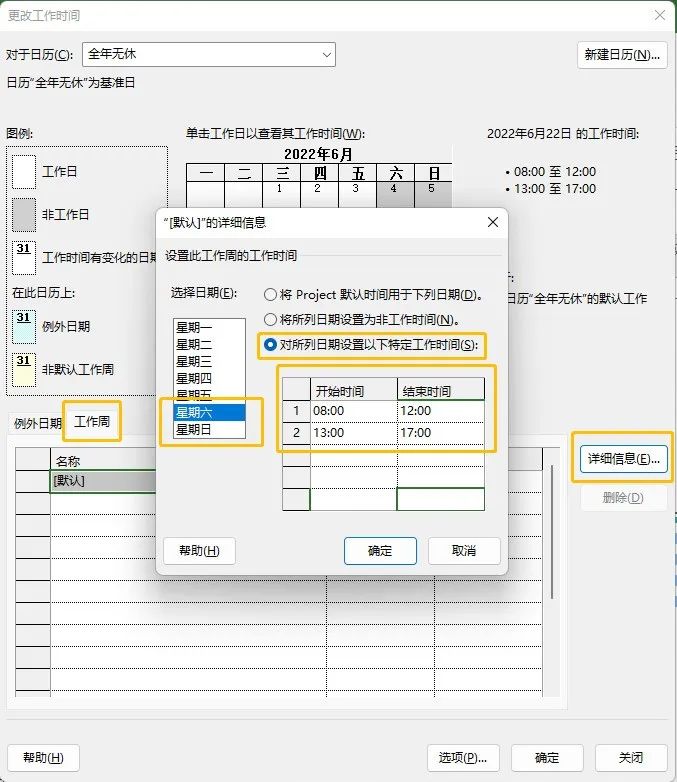

然后选择工作周→详细信息,选中空白的周六周日→第三排按钮,就可以在下面写输入工作时间了:
这工作时间,生产队的牛都不敢这么歇
02输入项目内容
接下来就是你手指跃跃欲试的打字环节,把项目WBS分解中涉及到的内容输入在任务名称这一列中,当然还是Ctrl+C、V大法好,把手下人做好的Excel表格直击复制粘贴到Project中它不香么。

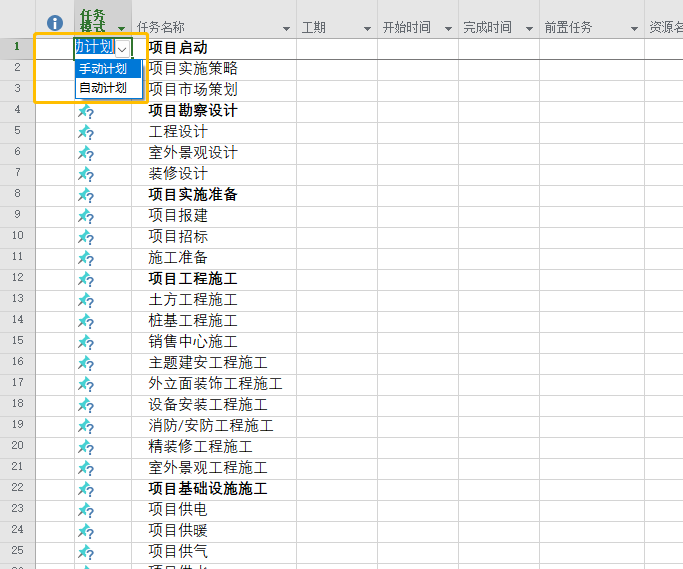

录入后,任务模式栏出现的图标默认为手动计划,可以改成自动计划,这样后面在会自动生成开始日期和完成日期。只不过一个个手动更改未免太过效率低下:
这项目内容再多些就是生产队的牛也要累死

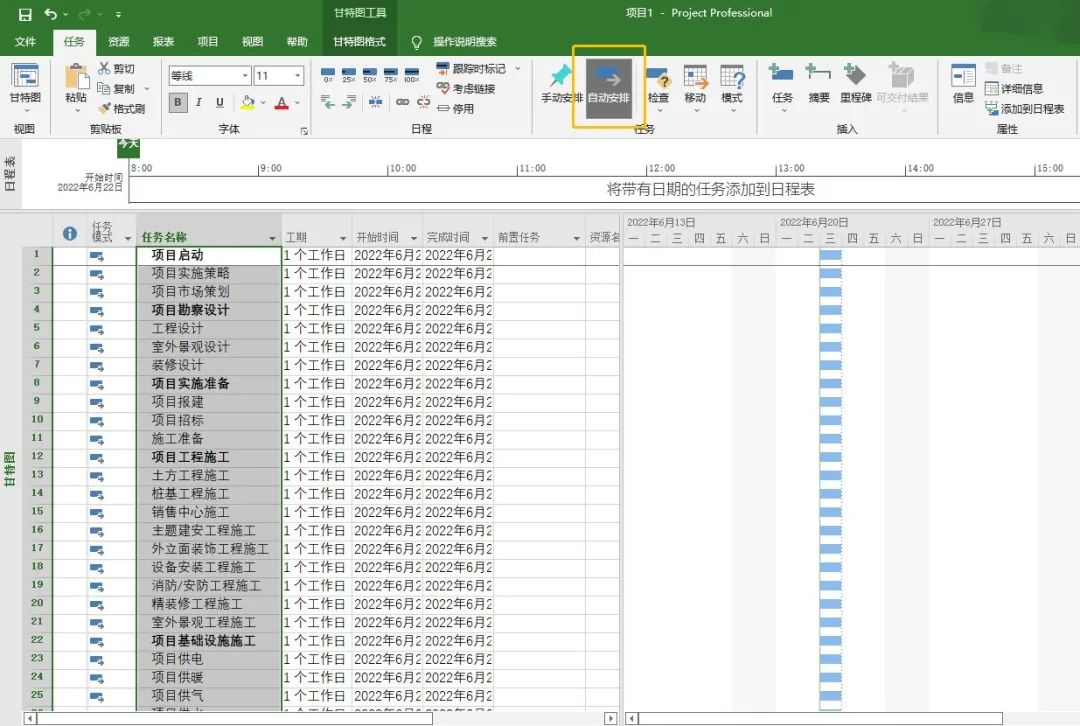

可以选中任务名称栏第一个单元格按住Shift+Ctrl+↓键, 可以快速选择这一栏所有项目,选择任务工具栏中的自动安排,想秀一波操作的可以按按住Shift+Ctrl+A。
快捷键操作,手动换自动

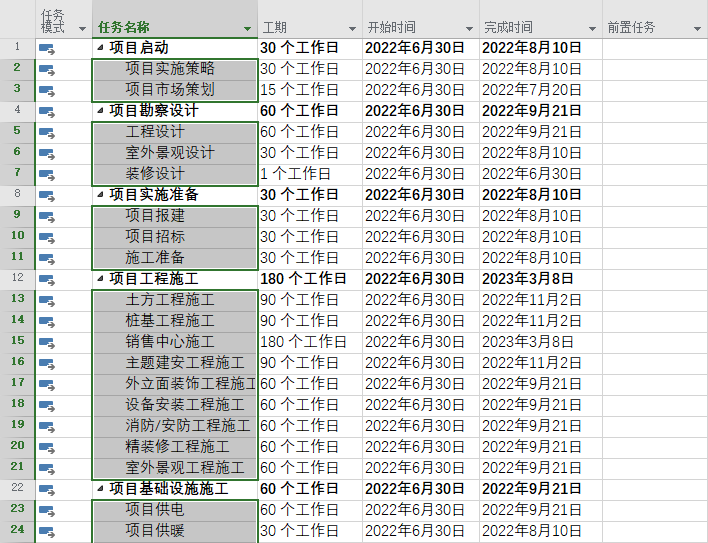

再添加下工期,这样一个项目的框架就搭建好了
如果同时开始,生产队的牛可能都要跑了
03根据WBS分解结构设置任务级别
这时候的表格看起来和Excel没什么区别,所以需要根据WBS设置相应的任务级别。
按住Ctrl+鼠标左键,可以间隔选择子任务,再按Shift+Alt+→键就可以完成降级任务,同理Shift+Alt+←键可以完成升级任务

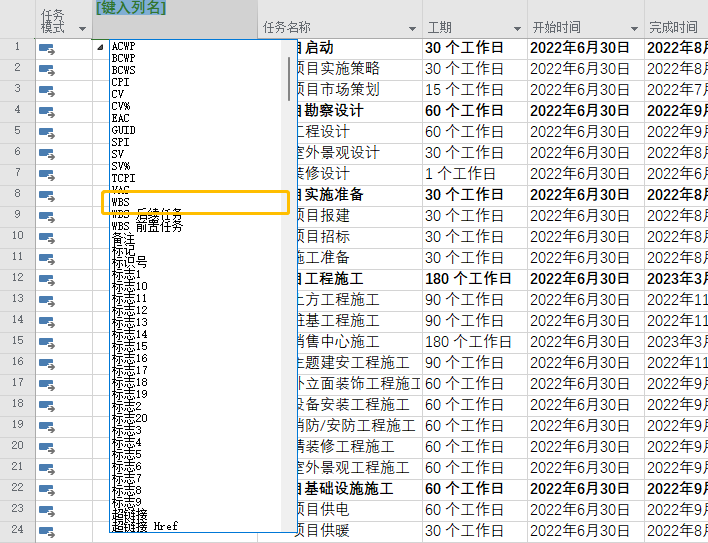

看着表格总觉得少了些什么,这时候可以再次选中任务名称单击右键插入列,选择WBS。这样做是为了方便我们做前置任务。前置任务是甘特图中非常重要的,它能处理各任务之间的连接关系,因此必须要老老实实的输入。
04前置任务的设置

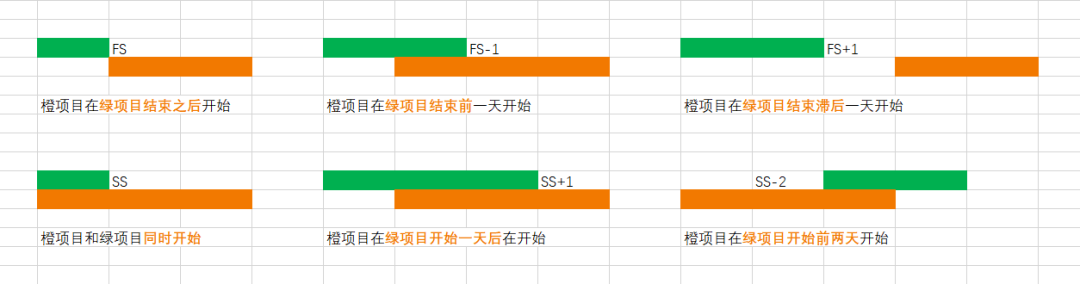

既然提到了前置任务。自然就要详细介绍下任务连接关系了,它们是FS,SS,FF,SF
其中最常用的就是FS和SS这两种关系,它们还能有这几种特点
前置设置是重要且无法跳过,必须认认真真做的一环,但我们有快捷键啊。

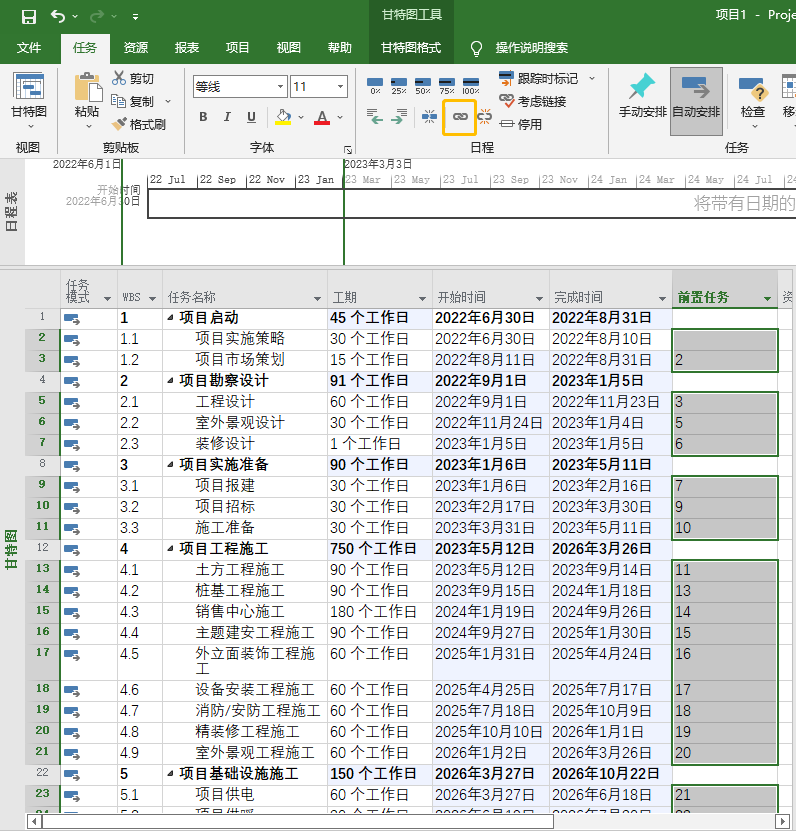

还是按住Ctrl+鼠标左键,可以间隔选择子任务单元格,然后点击上方链接选定任务,或者按Ctrl+F2,就可以快速填充项目前列序号:

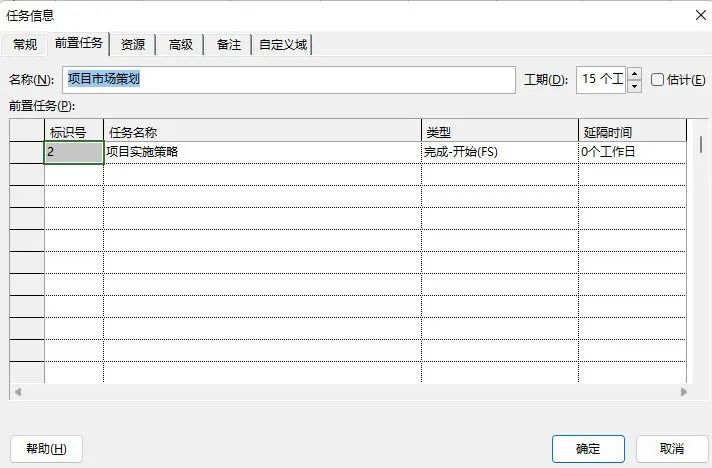

然后在双击单元格就可以进行详细安排:

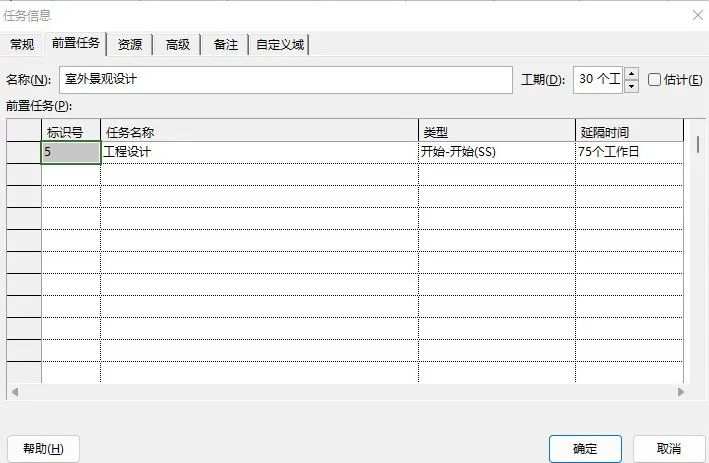

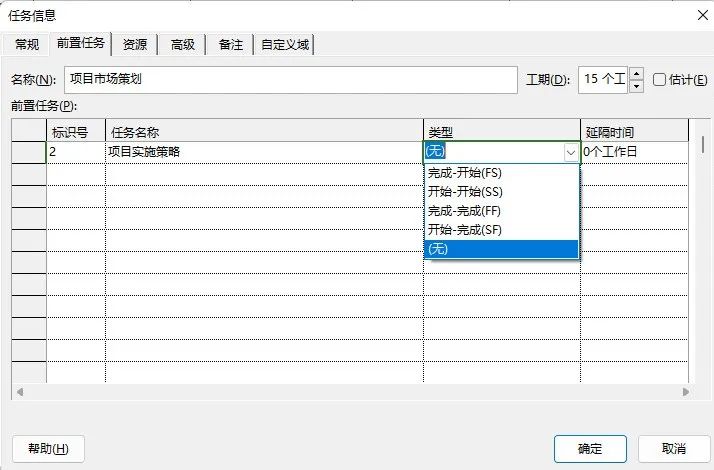

可以选择类型、然后再选择相应提前或延后的时间

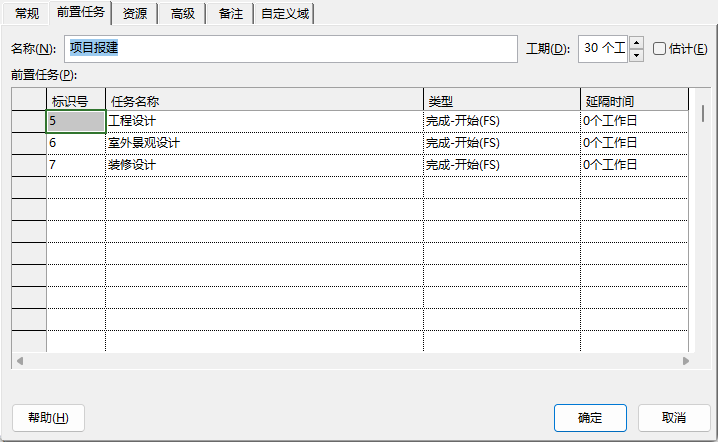

有几个任务同时作用于一个任务时就加几栏
如有前置任务相同的项目,可以像Excel表格那样鼠标移动至单元格右下角,按住下拉就可以完成复制填充。

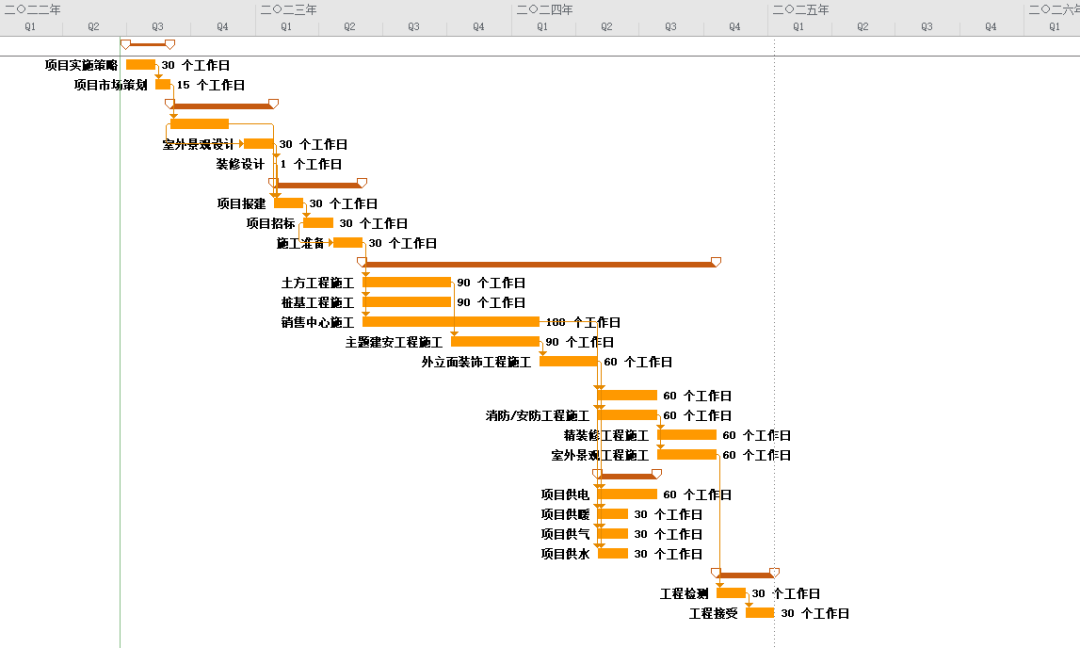

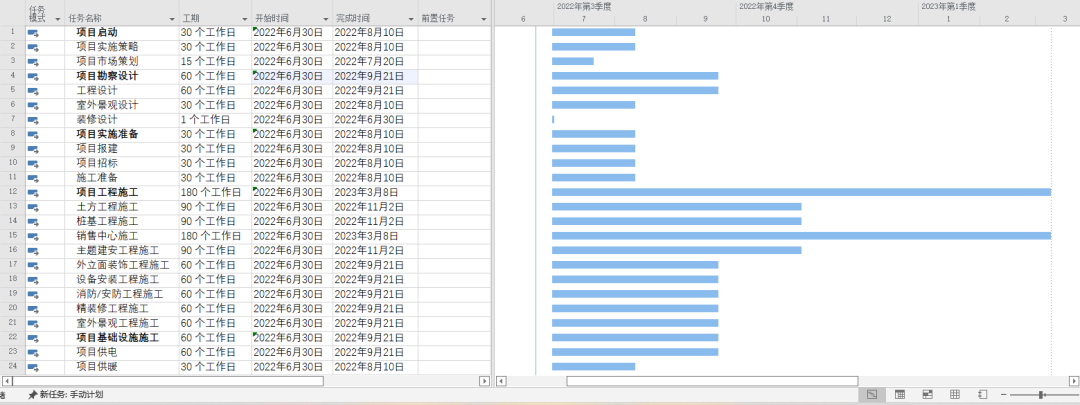

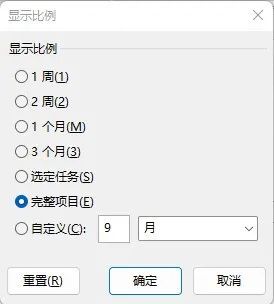

做完后不要忘记在甘特图时间栏上单击右键,选择显示比例→完整项目,就可以看到整张甘特图了。
05甘特图样式设定
人是视觉动物,辛苦做了半天的甘特图自然要美观好看高大上,虽然选择Project里自带的设计样式固然方便,但这怎么能凸显项目经理人“一般般的高级”。

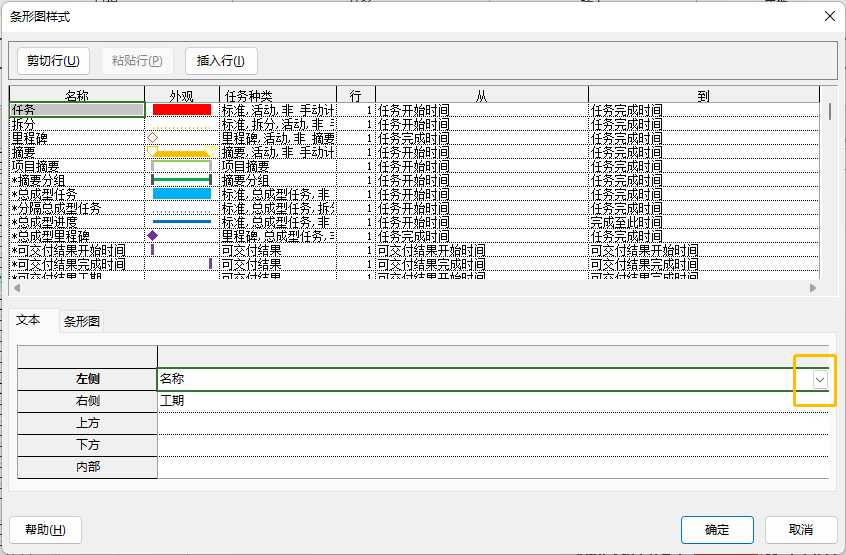

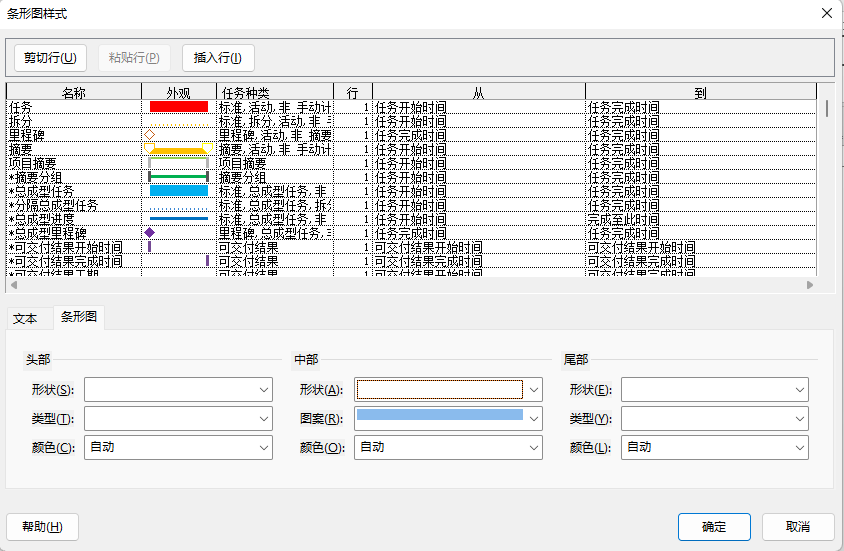

双击甘特图空白处,就能对各种参数进行设置,每一条都可以分为头部、中部和尾部三种样式,能设置形状、类型和颜色
还能在图的上下左右,设置名称、工期等,需要及时掌握的信息,方便随时掌握动向。
最后清晰爽洁的甘特图就完成啦
