一切从项目Kick Off开始

一切从项目Kick Off开始

假如项目也终于要启动了。还记得那些突破重重阻 碍的需求吗?现在这些PK胜利的需求已在眼前,要决定“谁来做”、“何时做”了。

于是,我们也踏上了新的征程,这一切都从项目的Kick Off开始

Kick Off是足球比赛 开球的意思,

现在被广泛用于开始做某事,

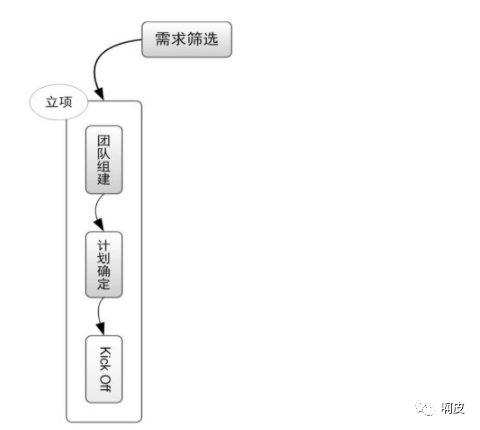

在项目里指的是项目的启动大会,而启动大 会及其准备工作(主要是团队组建和各种计划的确定),就是所谓立项阶段的工作内 容,

如图所示。

立项阶段的工作内容 帅哥美女,我们需要你 这么煽情的标题是告诉大家,这节要聊的是“团队组建”的话题。

因为有些项目经理并没有行 政上的管理权,也就意味着每次项目都需要去跟不同团队的主管、经理要人,所以其中 的艰辛也只有经历过才能体会。

我做过的一个项目,在需求阶段由于合作部门的 Product Owner 太忙,

所以屡次无法兑现承诺,被 逼无奈,我只好给他的主管写了一份邮件,抄送给了一些相关人员,争取资源。下面就 是当时的邮件与回复。

发送时间:2008年9月9日 11:53

主题:银行会项目,Product Owner的资源问题

重要性:高 Hi,××,不好意思,打不通你电话,这个事情比较急我还是发邮件说明一下。

银行会的项目时间很紧,现在我们碰到了一个问题,王××由于手头 A 产品的客户问 题很多并且都很紧急,占用了不少时间,导致能够做本项目的时间不足,他自己也很辛 苦。

现在已经产生了一个小问题:今天原本要做的测试用例评审,但是到现在还没法确定时间,希 望我们能一起防止问题扩大!希望能提高本项目工作的优先级,不然需求的延期很可能导致整个项目的延期,希望× ×可以支持,帮着协调一下,非常感谢。

发送时间:2008年9月9日 13:22

主题:答复:银行会项目,

PD的资源问题 已经安排××接手处理有关A产品的客户问题。王××会集中精力参与银行会项目。这样的方法快速有效,却似乎少了点人情味儿,个人不建议经常使用。好在有这么几点 可以降低团队组建的难度,一是我们启动的项目都是经过产品会议,大老板们认可的, 所以基本的资源有保证,但资源充足的情况就比较难得了;二是经常合作的都是相对固 定的人,沟通也比较顺畅,

所以说 项目组新人不太适合做项目经理,通常要和团队混到脸 熟以后再说,这可不单是个人能力问题。

在项目的组织结构中,项目经理并不是结构中的顶端,

我会组织一个**“项目督导委员 会**”,这很有必要,成员一般是项目成员的老板,甚至老板的老板,他们的任务也很简单 ——“背黑锅”和“买单”,因为权力越大,责任越大。

当项目因为种种原因出现重大变更的 时候,比如成本、时间、需求等,

我会向他们提出申请,获得批准后才执行变更,这也 是项目经理对自己和项目成员的保护。而在整个项目过程中,各种资源的提供也需要靠 他们,除了人,还有很实在的项目经费,有可能的话都尽量多要一点,最好有富余,

但 也要尽量省着用。整个项目期间,各种信息会随时知会督导委员会成员,但大多数情况 老板们无须有什么动作,所以他们也乐于参与。同时,对于项目成员来说,知道老板们 随时在监督项目,并且看得到自己的努力,所以也会做得格外卖力。通常在项目中,项目经理下面会有这样几种角色,如图所示。

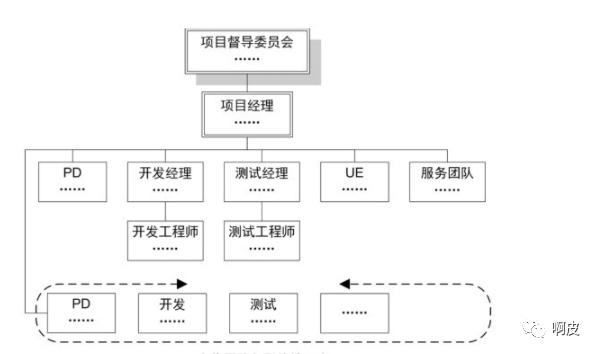

如图典型的项目组织结构 产品经理(PD),负责这个项目的需求,他们中的某一个可能兼任项目经理;开发经理及其团队,负 责开发相关的任务,

其中开发经理需要负责开发的时间计划与任务分配,并全程掌控设 计、编码直至上线的过程;测试经理及其团队,负责测试相关的任务;UE(用户体验团 队),对于互联网、软件类产品来说,负责产品给用户的展现,比如交互效果、视觉效 果等;服务团队,负责产品帮助的编写,以及上线后的服务工作等;如果项目牵涉了其 他产品,我们还会设置各种职能的接口人以协同工作;更加复杂的情况,还会有其他角 色出现,

大家想想也可以理解,这个组织结构肯定会随着项目的进行不断微调,我们也无须在项 目一开始的时候就把人凑齐,一般来说,最关键的几个人到位了,就可以继续做下面的 事情。

他们通常是项目经理,需要统筹管理整个项目;

PD,开始写需求文档;

开发经 理,制定项目的开发计划。

别忘了最初的约定 约定,就是说好的,

谁在什么时间要做什么事情,在项目中,就是项目计划。

我们日常的项目,如果是基于网页的软件或手机应用的小版本升级,典型的项目周期在 两周到一个月;大一点项目,最多不超过三四个月。项目的几个重要环节大家都已经很 熟悉,所以这里最重要的一件事情就是:再次评估“工作量”并推算出“工期”。

还记得 BRD(需求文档) 里给各项需求做的工作量初评吗?

现在把这些信息再一次拿出来参考,因 为从产品会议结束到制定项目计划的日子中,PD们同时也在做PRD的细化,开发的 同学看到PRD时,每个功能点的工作量评估得已经更准确一些了。更重要的区别在于,初评工作量的时候是开发经理之类的角色统一评估的,未考虑谁来做,而现在是开发经 理根据团队里开发工程师的能力特点、擅长领域等因素,“因事择人”,把各项开发任务 分配给最合适的人(当然,要把高手调入项目的关键路径)。之后,每一位领到任务 的开发工程师自己评估工作量,为各自的任务买单,承诺最可能时间。之前的初评只是 一个参考,毕竟每个人对自己最熟悉。常用的方法是“三点估算法”,

即评估出最乐观的 工作量、

最悲观的工作量、

最可能的工作量,

然后按下面的公式估算出工作量:

“工作量 =(最乐观+最悲观+最可能)/3”

或“工作量 =(最乐观+最悲观+最可能×4)/6”

这里的工作量粒度也会比初评的时候细,至少精确到“1人天”,短期项目甚至是“1人小 时”,按照经验,我们的“1 人天”通常等价于 5~6“人小时”,

而并不是按照一天工作 8小 时计算,因为每个人都很难保证持续高效,并且不被其他事情打断。一个没人打搅的日 子,能有5个小时高效的工作,就已经很不错了。

之后,开发经理会把项目中各位工程师评估的工作量做汇总,推算出工期,

需要注意的 是,工作量只是说某人完成这件事需要多少时间,而工期是转化到日历上,说明这件事 从何时开始到何时可以结束。

这时候要考虑到各项任务的依赖关系,以及项目成员在这 段时间内的其他工作,并适当留出机动时间。

比如某个开发任务只需要工程师甲做“2人天”,

但它需要等工程师乙“5人天”的任务完成 后才能开始,

那么这两个任务就没法并行,工期也就是“7工作日”而不是“5工作日”;又 如开发团队每周五下午有周例会,项目中的成员必须要参加各种评审会议,还需要响应 随时可能发生的线上故障,排工期的时候都需要考虑到这些。

加班是业内普遍存在的现象,我觉得长期加班对团队士气打击很大,

所以一直让开发经 理、测试经理评估资源的时候留一点余量,甚至我在汇总项目计划的时候会再留一点, 但每次仍然还是有人加班。也许是习惯问题,大家不喜欢一下班就走,反而愿意上班时 不时看看新闻,晚上时不时做点工作的方式吧。反正不管给大家多少时间,任务总是在 最后一刻完成。

项目管理的新手总是认为可以通过加大资源投入来缩短项目时间,一般来说,如果各个 任务相对独立,则可以更多地并行,通过投入资源来缩短时间,

比如给一大片果园摘苹 果就可以采用此方式;

但如果任务互相依赖严重,就只能更多地串行,这时候加人也往 往无能为力,就像我之前提过的那个“十月怀胎”的例子,更坏的情况,是在软件项目 中,经常因为“延期、加人、老人带新人耽误时间、新人的产出质量不佳需要‘擦屁股’, 更加延期”,而进入恶性循环。

同样的,因为日常项目的资源瓶颈一般在开发阶段,所以其他计划会在开发计划初步确 定之后再与之配合生成,而对于项目经理来说,需要在更大的粒度上把开发计划、测试 计划、发布计划等合并成为项目计划,并确定项目的几个里程碑,也是监控点,

通常是 需求完成、编码完成、发布上线,在项目进行中,一定不要忘了这最初的约定!

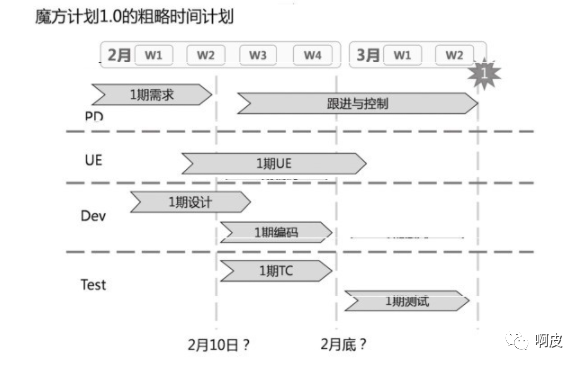

如图 所示是一个魔方计划的粗略时间安排。

魔方计划的粗略时间安排 沟通从头开始 从项目开始直到结束,我们无时无刻不需要沟通,由沟通问题导致的项目不顺利也占了 极大比例,常见的情况有“干系人权责利不明确,出工不出力,心不在焉”;“对需求的理 解不一致总是到最后一刻才发现,不能防患于未然”,“遗漏了利益相关方,导致项目考 虑不周,不能发布”等,所以有必要一开始就约定好项目的沟通方式。

项目沟通方式各有不同:周期:以“日”或“周”为单位,主要取决于项目时间的长短及变化的频率。

渠道:会议、邮件等,需要在成本和效率之间取得平衡。

发起者:一般由项目经理、开发经理、测试经理主导相应的沟通。

参与者:发起者确定参与者,不要遗漏项目边缘的同事。 不管选择何种沟通方式,目的都是相同的——为了项目成功。一般来说,常做的项目,

通用的沟通方法有如下几种,供大家参考。

项目晨会:自项目进入开发阶段至发布日止,开发经理每日召集相关人员,主要是PD、 开发人员、测试人员参加。

**项目日报:**自Kick Off起至发布日止,项目经理每日发给项目的所有干系人,测试开始 后以测试日报为主。

评审会:相应PD召集需求评审;相应开发人员召集设计评审;相应测试人员召集TC[7] 评审;产品可用之后,项目经理尽快召集功能评审[8],项目所有干系人参与评估。

**项目变更申请:**项目发生重大变更,项目经理与项目督导委员会沟通后确认变更。

**发布预告及公告:**项目经理在项目发布前两个工作日发预告给项目所有干系人,项目发 布成功后发公告给所有干系人。 不可或缺的誓师大会 上面说的团队组建、时间计划、沟通方法准备好以后,我们就可以举行誓师大会了,也 就是项目Kick Off会议。

**项目Kick Off会议,**我们简称KO,也许有的人会觉得很形式 化,但我认为很重要。我们自己全程参与项目,所以对各种信息都已经了解,但是还有 很多项目成员在KO之前很可能完全不知道这个项目是要做什么,而且KO的很大作用是 在心理上的,

就好比如图3-5所示,周瑜在战前发表“演讲”、敬天地鬼神,鼓舞士气。自 古以来,就有这样的KO。

电影《赤壁》里的KO KO通常只需要15分钟左右的时间,在这15分钟内,需要传达的信息有如下几点。

项目背景 我们在哪里?说过去,做项目之前的“悲惨境地”,明确为什么要做这个项目,以让听 众“痛下决心”为终极目标。

项目意义、目的与目标 我们去哪里?说将来,做项目之后的美好前景,解决什么问题就算成功了,以让听众“面 带桃花”为终极目标。

需求、功能点概述 我们怎么去?说现在,具体用什么方法促使“过去”到“将来”的转变,以让听众“跃跃欲 试”为终极目标。

上述这三部曲其实和 BRD 里的项目背景、商业价值、需求描述大同小异,可以借用, 下面三点就是新鲜的了,也正是之前三节准备的内容。

项目组织架构 目的是让项目成员互相认识,明确有什么事应该找谁。

关键人物都要到场,比如很重要的督导委员会成员,他们可以高屋建瓴地给项目成员描 绘项目的重要性和伟大前景,说不定还会一时兴起追加一点团队建设费啥的,非常鼓舞 士气。

项目的早期,务必要让老板们多多参与,反复确认正确的方向,这时候做各种调 整的成本都比较低。

注意也不要遗漏工作不多的项目成员,比如小型项目的大多数活动是开发及其相关过 程,所以经常会忘记服务部门、配合部门的接口人。如果他们不知道相关信息的话,那 么即使项目本身顺利发布,之后也会带来很多配合上的问题,比如培训没有到位,客服 对新功能不熟悉等,从而导致客户投诉。

介绍成员的时候,气氛好的话可以让报到名字的人跟大家示意,我参与的项目中一般成 员互相都已经熟识,而这批人又特别爱演,所以经常会变成很欢快的一段个人秀。

项目计划 让所有人了解两个关键点:

第一,项目的时间点与里程碑;

第二,各个时段需要的资源,即每个人要在各个阶段做什么事情。

这点就不多说了,项目管理其实很深奥,我也只是个初学者,但我们也可以最简单地把 它理解成“计划与控制”,各种手段都是为这两点服务的。

沟通计划 重要,因为太多事情的不顺利都是沟通的问题,大家都做 不到一直主动、彻底地沟通,所以有个规矩来逼着做一些沟通的工作,并且在项目开始 的时候就约定好,可以免去很多麻烦。

最后提一点,凡是会议,就总会有人缺席,所以别忘了把会议记录发给所有干系人。任何时候都要心中有“树” 项目就要正式开始了,在这里我简单分享一下对项目管理的理解。感兴趣的同学可以阅 读项目管理的相关书籍,并根据项目的情况,灵活应用最合适的项目管理方法。

做项目的目标无非是多快好省:范围大、时间短、品质高、资源省。但又要马儿跑又想 马儿不吃草的事情是没有的,

有理智的老板们也都明白这一点,所以我们通常是在上述 4个要求中做平衡。上面所说的目标对比经典的项目 TRQ:

项目时间(Time)、

项目资源(Resource)、

项目质量(Quality),

几乎一样。一点小区别就是Q(质量),我觉得把Q解释 为“Quality+ Quantity”(品质+数量)更准确,而我所经历的项目,Q更多的是表达 Quantity(除非有特殊情况,“品质高”这点是不会舍弃的,所以可变的是项目范围)。综合一下,我们做项目的本质就是在保证品质的前提下,在时间要求、人财物花 费、项目范围三点上做平衡。

工作中能碰到的几乎都是常规的项目,公司或团队已经做过无数遍了,所以该有哪些 人、按照何种顺序做什么事情也相对清晰,之前说的团队组建、时间计划、沟通方法 等,都已经默认了这个前提。

但偶尔碰到一些全新的项目,我们该如何入手呢?

这里简 单介绍一下如何走最初的几步。

在了解背景、目的、目标等的前提下,明确任务之后,首先分解任务,即著名的 WBS[,要重视完整性,保证“滴水不漏”,比如工作环境准备,有时候需要单独的会 议室、额外的机器,各种福利的申请……一开始不考虑流程及资源限制,也不用把任务 排序。

有经验的项目可以利用原来用过的 WBS 模板,自顶而下地优化并套用,无经验 的项目可以自下而上,列出一个个最小的任务点,再组装起来。

WBS做完,看上去就是 倒过来生长的树,

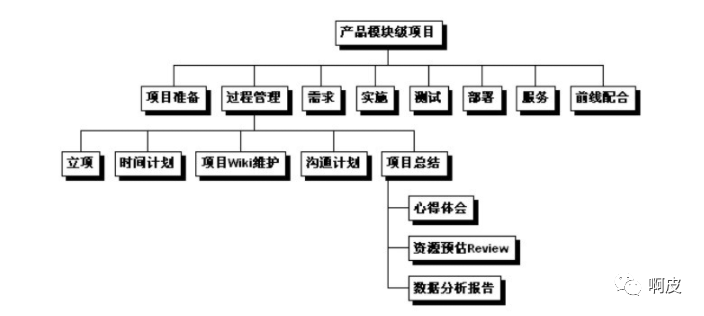

在之后项目进行的过程中,任何时候都要心中有这棵“树”!如图所示就是我自己通过多次的项目,总结出的“产品模块级项目的WBS模板”,图中 只展开了一小部分,如果全部展开的话,有上百个大大小小的任务点。

图 产品模块级项目的WBS模板 我会把这些任务排序,几次实践之后就会发现绝大多数任务是有相对固定的执行顺序 的,渐渐地这也就成为经验了。

接下来,应对每个具体的项目,评估出每项任务的工作 量,安排人力资源去完成任务,把工作量转化为工期,也就得到了项目的时间计划

随着做的项目越来越多,你应该一边做项目,一边形成自己的WBS模板,以后再遇到类 似项目的时候,不管规模大小,这些事情总是大同小异的,你就心中有“树”了。

我们都知道,实际工作中,其实任何项目都没有这么清晰的步骤,做完这个再做那个, 通常我们都是“边计划、边行动、边修改”,这是现实,是无奈,但不论怎样,我们终于 要甩开膀子干活了。
