长交期计划-Long-Term Planning:模拟未来的计划独立需求。
为了不影响我们系统正常的计划,这个模拟计划就分为以下两个区域:
长期计划方案:会用到正常的物料主档、BOM及工艺路线。

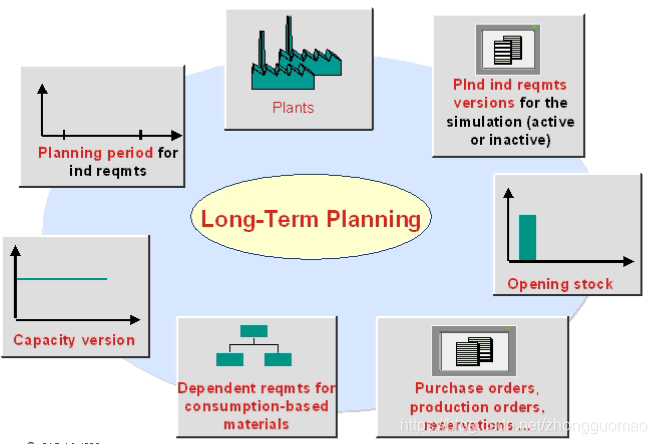

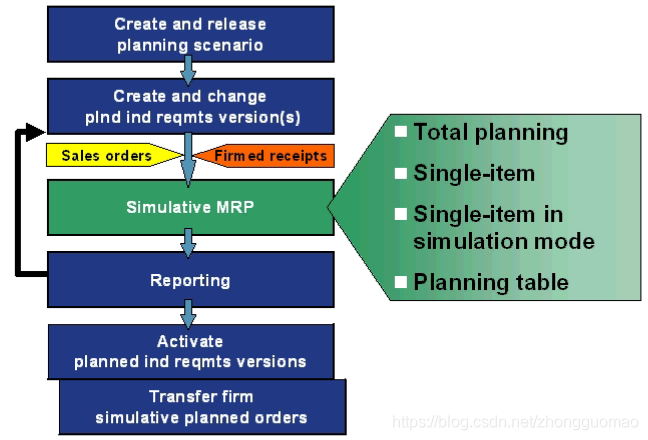

流程(原理如下图所示):最后如果满意可以将其激活,变成真正的计划独立需求。
前台路径:

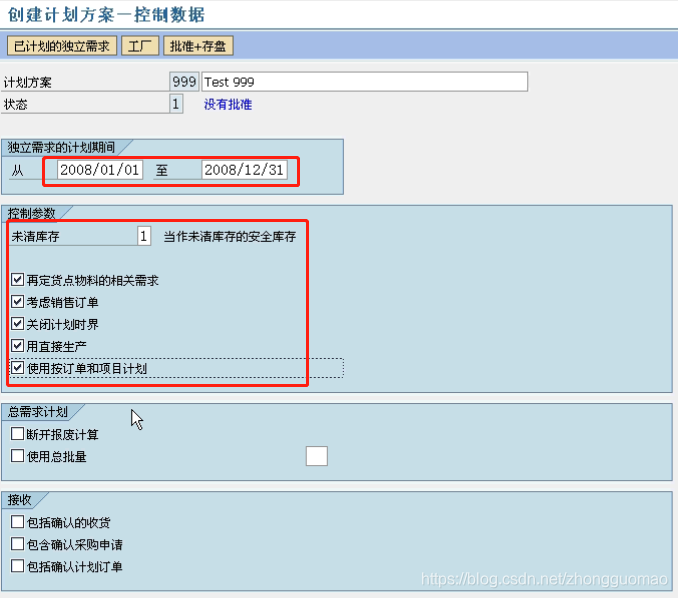

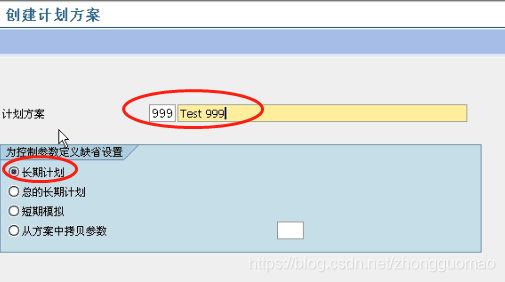

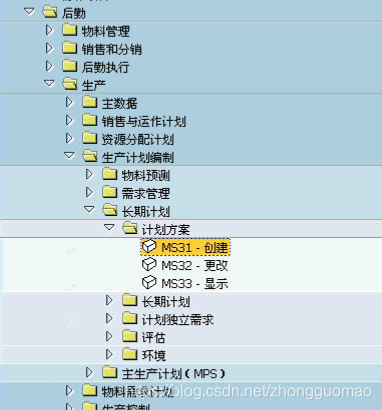

1、MS31 - 创建计划方案
最后还需要操作如下三个步骤(工具栏的三个按钮)。
按钮1:已计划的独立需求

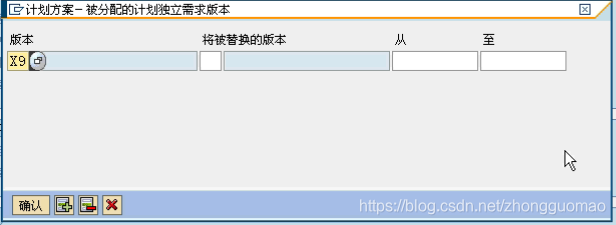

定义此次模拟的是哪个计划独立需求版本。
按钮2:工厂
定义此次模拟的是哪个工厂。
按钮3:批准+存盘

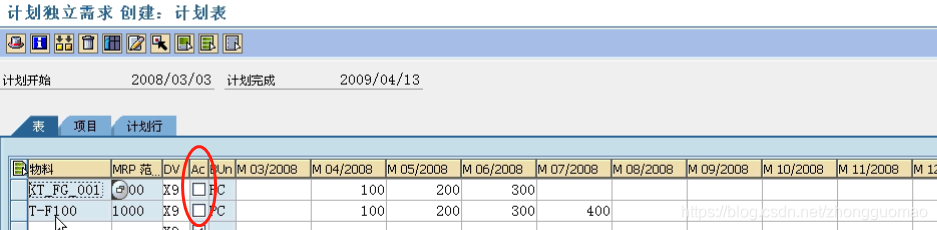

2、MD61 - 创建计划独立需求
进入之后“Ac”栏位一定不可以勾选,否则会影响正常的计划独立需求。

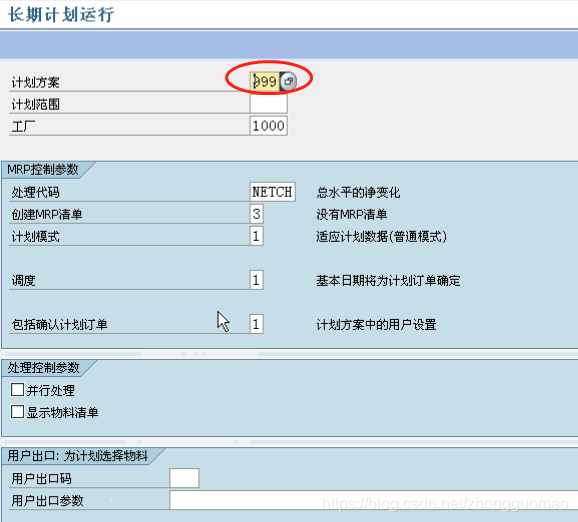

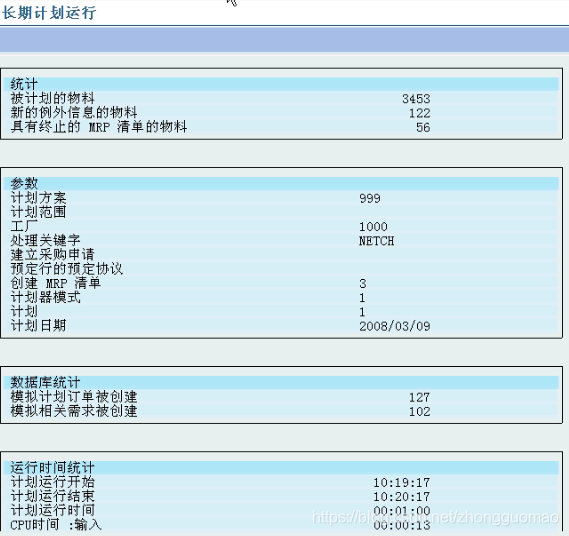

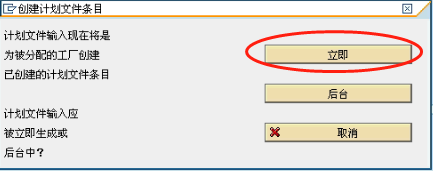

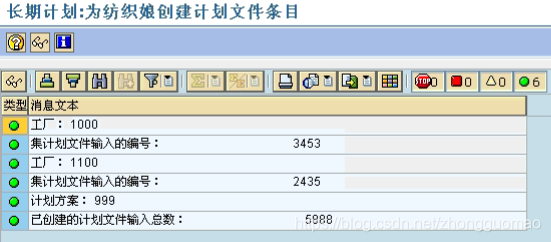

3、MS01 - 长交期计划的MRP运行

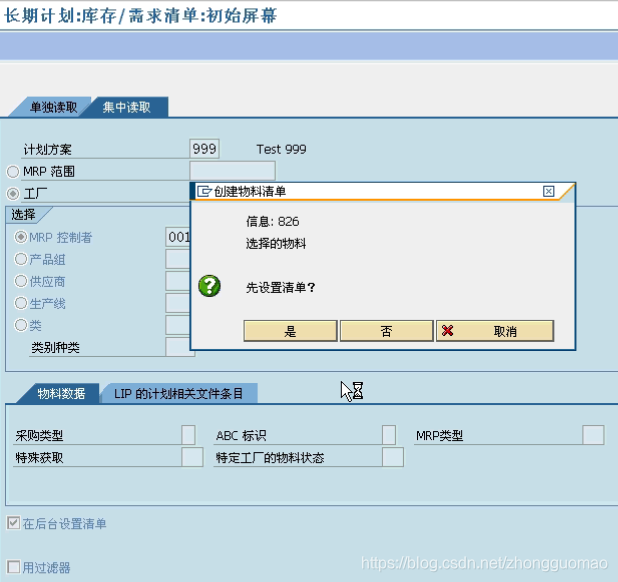

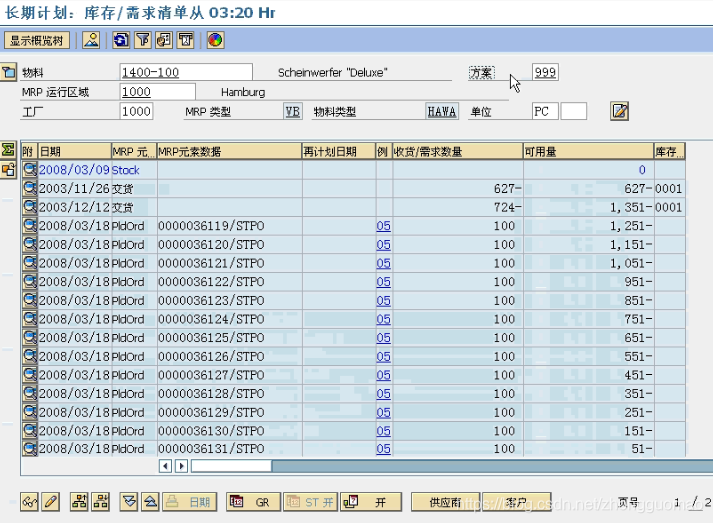

MS07 - 库存/需求:集中(查看评估) 但是无法做单据的转换。
4、评估(报表) - 静态分析
MS70 - 建立数据

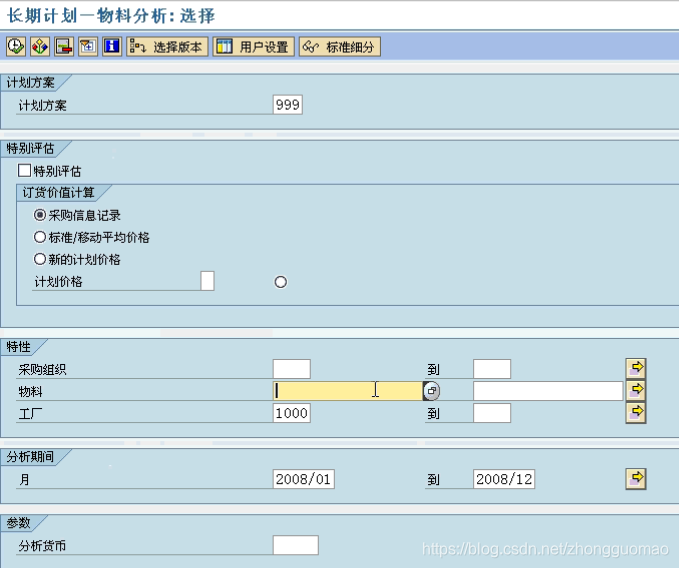

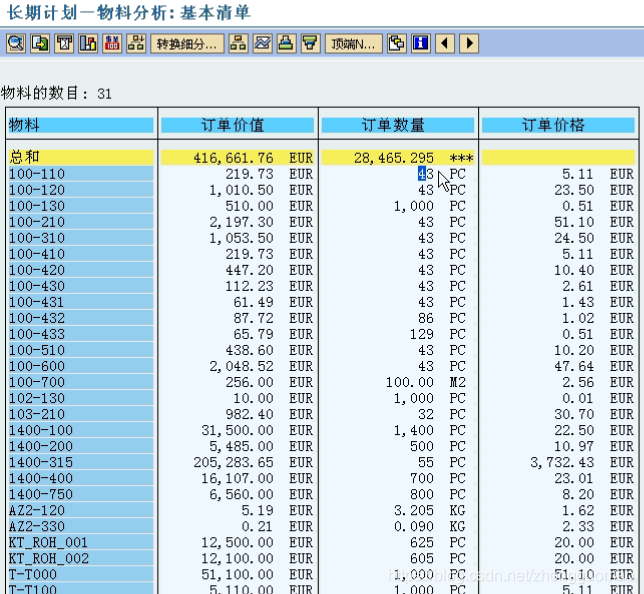

然后可以按物料、物料组或者供应商进行分析。
MCEC - 按物料分析

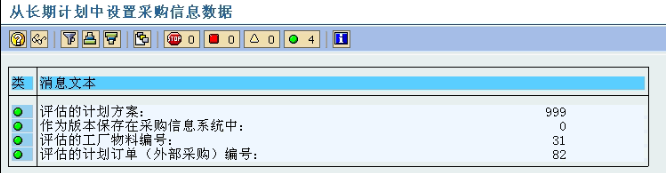

5、把模拟的计划独立需求变成正确的计划独立需求
MS64 - 复制版本
