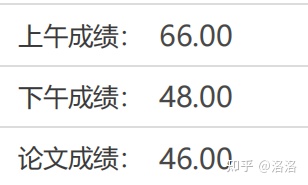

2022下半年软考高项论文分享

    非常幸运地通过了2022年下半年高项考试,本文仅分享个人的论文考试心得和建议,后附论文的大概内容,仅供各位考友参考。

几点心得建议:

1、基础很重要!无论是上午的综合,还是下午的案例和论文,都要以知识储备为基础。知识架构清晰了,知识点掌握了,无论是对于论文背诵还是没有提前准备的现编,都大有益处。否则前面背后面忘,现编更是无从下手。

2、篇幅很重要!实话来说,这篇论文,不管是题目还是内容,其实并没有什么可圈可点的地方,题目不够新颖,内容不够丰富,但是我现场应该写了将近3000字(因为有子题目,在后附内容的基础上又临时增加了一些)。个人认为,这个是考官给我通过的关键因素之一。

3、选题很重要!这一点毋庸置疑了,很多机构都在强调选择高大上的、新颖的题目。个人认为,如果自己没有项目经验,那可选择的就多了,对你来说都一样。但是如果自己有项目经验,在真实和新颖之间,个人推荐选择真实。一方面,以真实的项目为基础,可以自由发挥的空间更大;另一方面,有助于背诵。关于这一点,本人也有过纠结。第一篇写了整体管理,也是这份项目案例,被老师批评说不够新颖、千篇一律。之后有想过找其它案例,但是确实是不在自己的专业范围内,有难度,而且时间不够用,最后仍然用的这份案例。当然了,如果你的备考时间很多,那就不必纠结了。

4、坚持很重要!不管自我感觉备考如何,报名之后都要去考试,也许你就是那个幸运儿呢?本人就是备考到10月初,之后大半个月因为身体原因无法继续复习,暂停备考,原本是要放弃考试的。最后在家人的劝说下,抱着去体验的心态去参加考试,没想到还真的过了。此处再次强调一下基础的重要性,这次考试的通过,很大程度上要归功于此。

最后祝未来参加高项考试的考友们,逢考必过!如有兴趣,欢迎交流!


论医学教育信息化网络集成平台建设项目的质量管理

教学工作是临床教学医院的主要工作之一,一套稳定的、全面的、集成化的信息网络平台对实现全院教学管理信息化、智慧化至关重要。2021年12月,我司成功中标北京市XX医院的教育信息化网络集成平台建设项目,中标价209.8万元,建设工期9个月。医院信息中心为本项目的主管部门,教育处为项目所建设系统的主要使用部门。

通过该项目的建设,帮助医院教育处达成全院、全方位、全过程的总体目标,实现了医院临床教学的数字化与智慧化管理,通过对信息的收集、存储、流转、统计、分析、输出、共享,为医院教育处及主管教学的院领导提供了精准的教学数据。本系统以.net技术作为开发平台,采用B/S架构,使用JAVA语言开发,服务器选用DELL R740,操作系统为Winodws Server 2019,数据库采用Sql server。系统内容繁杂,包括教学门户网站、档案管理、规培管理、进修医报名、师资管理、在线教育、在线考核、模拟中心管理等8套子系统,以及子系统之间的应用集成,满足了医院临床教学各个层次的管理及应用需求。

我司采用项目型组织结构开展该项目,本人作为项目经理对该项目进行直接管理。回顾项目的建设过程,项目的成功与执行严格的质量管理密不可分。在项目的质量管理过程中,我们成功地将公司ISO9000质量管理体系、六西格玛管理方法论引入项目日常管理,结合历史项目管理经验及本项目实际情况,科学的运用信息系统项目质量管理的理论知识,实现了全员、全面、全过程以及全面结果的质量管理,从而确保项目按时按质顺利完成。本文以该项目为例讨论信息系统项目的质量管理,主要从规划质量管理、实施质量保证、质量控制等三个方面进行阐述。

一、规划质量管理,科学制订质量计划

谋定而后动,一份切实可行的质量管理计划是做好项目质量管理的基础,将为后期的质量保证、质量控制提供清晰的指南和方向。该项目的成功与否,最重要的的标准就在于项目交付后是否达能达到XX医院信息中心和教育处的建设期望,是否满足项目的质量标准。参照我司ISO9001质量管理体系,结合项目招投标文件、项目章程、项目范围说明书、需求规格说明书、风险登记册、项目管理计划等文件,我们明确了系统质量的主要衡量指标,包括:支持不少于350用户同时在线,不少于150用户并发;无严重BUG、平均无故障运行不得少于800 小时;系统服务器后台启动时间不大于60秒;用户登录最长等待不超过10 秒;系统服务器每小时平均CPU负荷不超过40%。此外,对照项目的关键里程碑,我们梳理了每个里程碑对应的检查项,由此形成《质量检查指标及核对表》。

经过几轮讨论修改定稿后,我邀请公司领导、信息中心总协调人王老师、教育处总协调人芦老师以及项目团队各小组负责人参加会议,对《项目质量管理计划》、《过程改进计划》、《质量检查指标及核对表》进行评审,对质量计划中的相关角色、职责、过程、检查程序等进行了详细说明,获取了相关人员的一致通过并签字确认。

二、实施质量保证,促进质量过程改进

质量保证工作是质量管理的核心内容,应贯穿于项目的整个建设过程。由于项目模块数量众多、功能复杂,需要处理的用户及业务数据量大。为了确保最终的可交付成果满足要求,我们首先应该重视过程管理,保证每个阶段的质量均符合质量管理计划,由此提升甲方领导、公司领导及项目团队团队成员对于项目成功的信心。

在实施质量保证的过程中,我主要采用了质量审计的方法,邀请公司独立的质控部对质量活动进行结构性审查。每两周召开一次质量审计会,重点邀请信息中心王老师、教育处芦老师、公司领导参会,以获得领导的重视和支持。在每次审计结束后的当天,及时形成会议纪要,并以邮件方式发送项目重要干系人。经过多次审计会议,客户对项目能够顺利完成充满信心,在项目实施过程中积极配合我们的工作,公司领导也对我们的质量保证工作表示全力支持。在项目的中后期,我们将固定检查改为随机抽查,也取得了较好的效果。除此之外,项目组内的汇报机制及周例会制度、不定期的技术及业务培训等,都对本项目的质量保证起到了促进作用。

三、质量控制,确认可交付成果满足既定需求

为了确认项目的可交付成果及工作满足项目主要干系人的既定需求,我们必须对具体的项目成果进行验证,判断是否符合有关的项目质量标准,识别过程低效或者产品质量低劣的原因,并确定消除产生不良结果原因的途径。有效的质量控制能够及时发现与质量标准的差异,从而及时采取纠正措施。根据项目的实际情况,我们在实施过程中严格遵循PDCA循环,以项目的质量管理计划、质量测量指标、工作绩效数据、质量核对单、可交付物等为依据,开展各环节的闭环式的质量控制。

针对本项目中模块较多、业务流程复杂的客观困难,为避免遗漏,我们根据项目范围说明书及WBS,划分了基础管理、用户档案管理、课程管理、进修报名、规培轮转管理、规培手册管理、师资工作量申报、题库管理、在线考试等48个主要子模块,针对每个模块设置质量控制点,明确规定每个里程碑需要达到的质量要求。在里程碑点发布版本之前,必须做完备详细的测试,根据事先准备的《质量检查指标及核对表》进行逐项核检,并实行阶段性审查。为了减轻开发及测试人员的工作量,提升质量管理效率和效果,除了列出要测试的功能点之外,我们还制定了对应的操作流程,在保证工作质量的同时减轻了工作量。针对每个功能点的质量控制点,根据事先准备的《质量检查指标及核对表》进行逐项核检,在一定程度上弥补了测试人员不足造成质量控制不全面的问题。

在师资管理工作量申报模块测试时,经与信息中心王老师沟通后,我们抽样选取了150份数据资料,经测试人员反复录入数据测试后发现,总是有其中的23份文件上传时报错。随后我组织项目团队绘制因果图,从问题结果反推、逐层分析原因,并辅以帕累托图,最终发现是由部分格式附件上传时产生了冗余乱码所造成的。同时,我们也针对档案管理、进修生报名等其它模块的附件上传功能进行了测试,发现也存在冗余问题。随后,我们将该问题进行了详细记录,综合评估后根据变更控制流程发起变更,通过变更控制小组批准后进行变更,各模块开发人员优化了附件上传相关代码,增加了规范格式类型要求,测试人员重新进行该功能的测试以及回归测试,确认变更后的成果是否质量标准。

在整个质量管理的过程中,我们也非常注重文档的记录,要求项目团队成员妥善保存质量控制过程中产生的相关文档资料,并由我汇总提交信息中心及公司领导审阅。例如,在项目建设初期,经过与信息中心王老师的沟通,我们制定了《项目测试问题跟踪报告》格式,要求测试人员在每次测试完成后填写测试模块、测试版本、提交日期、测试负责人、自测报告、用例或样本数据、存在错误或不足、修改建议、解决方案及预计时间。在问题解决完成并测试验证后,完善自测验证结果,交由信息中心王老师进行确认测试、填写信息中心测试结果。该报告也将作为最终验收文件的一部分。

通过项目团队成员的不懈努力以及各方领导及干系人的大力支持,历时9个月,本项目于2022年8月通过了试运行,顺利完成验收工作。截至目前,系统运行正常,性能良好,并获得了较高的满意度。回顾本项目的质量管理工作,我认为有几点成功经验值得在公司项目知识库中推广学习:一是在编制质量管理计划中,尽可能让项目干系人充分参与并达成共识,尤其是客户方干系人及公司领导;二是以质量审计为契机,强化客户和项目团队的信心,争取他们对项目的有力支持;三是合理设置质量控制点,逐项核查避免遗漏。当然也存在一些不足,如部分成员经验不足、质量意识不强,在测试时未能发现本该被关注的问题,导致后续的返工。在未来的工作中,我将持续不断地学习与积累,提升自己的专业水平和项目管理能力,更好地提供项目的后续维护和升级。

  • 5
    点赞
  • 16
    收藏
    觉得还不错? 一键收藏
  • 打赏
    打赏
  • 6
    评论

“相关推荐”对你有帮助么?

  • 非常没帮助
  • 没帮助
  • 一般
  • 有帮助
  • 非常有帮助
提交
评论 6
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

洛洛子~

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
