当我们想创建两个或多个任务的前后置关系时,可以使用链接选定的任务功能。

此功能对于选定的任务默认完成->开始,即前一个任务完成后,后一个任务开始。有两种方式:

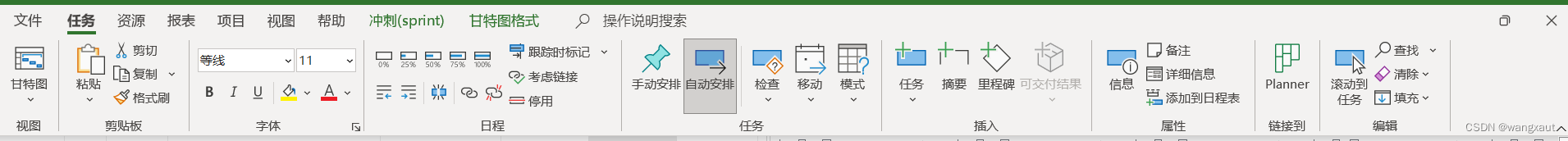

a)我们首先选中两个或多个任务,然后点击项目->日程中的链接选定的任务

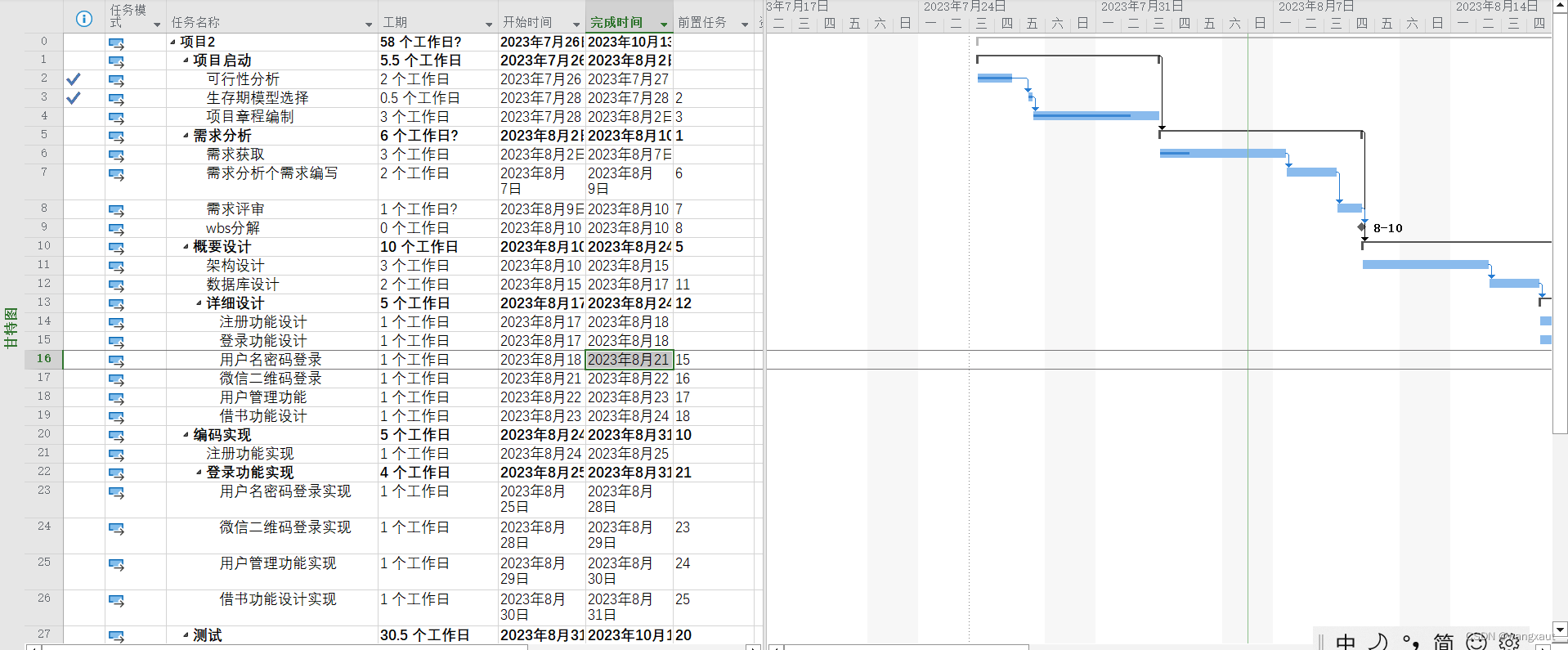

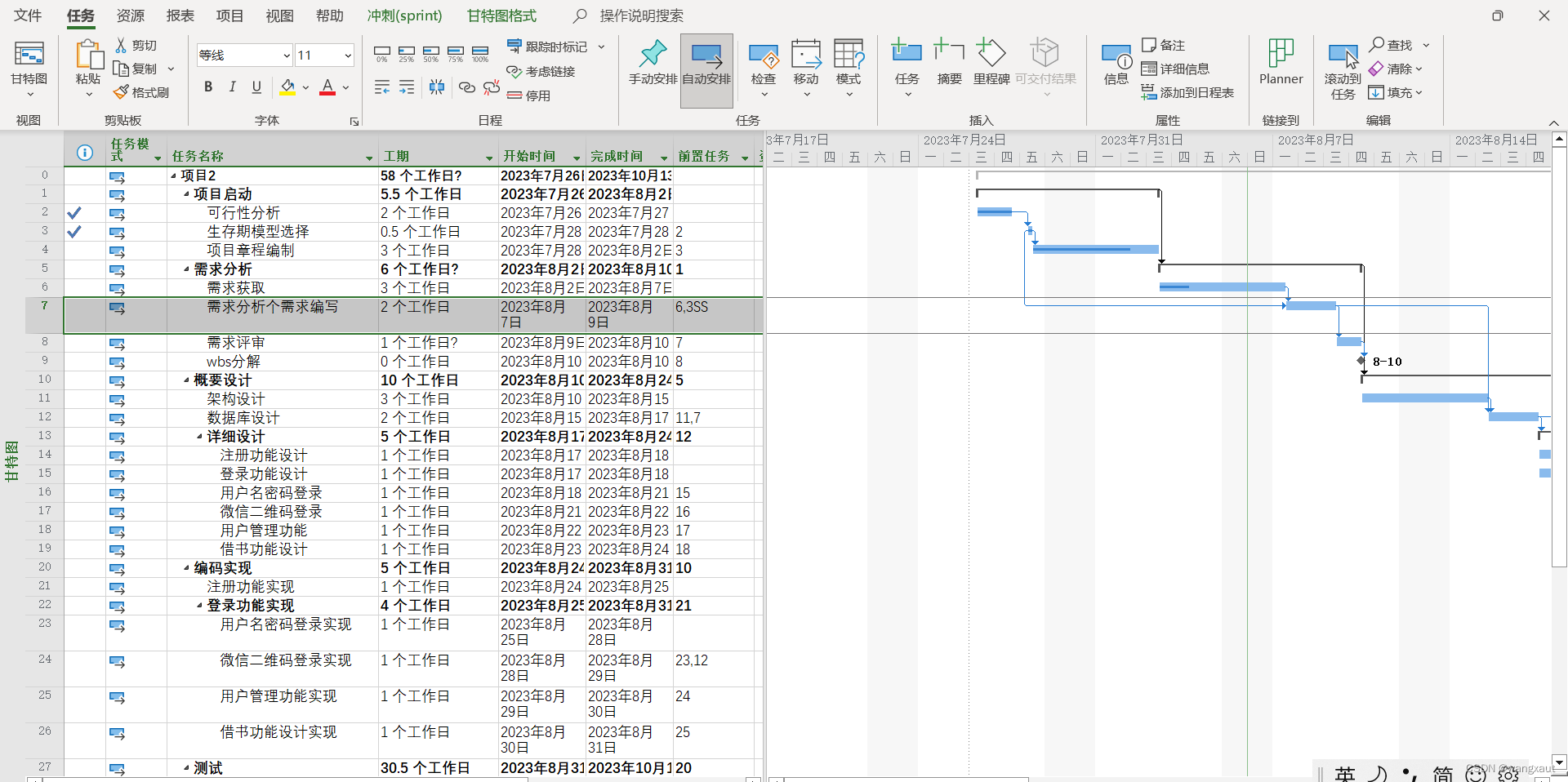

 此时我们选择了任务3、7、12、24进行链接选定的任务,可以看到任务7在原来的任务6的基础上又增加了任务3;可以看到任务12在原来的任务11的基础上又增加了任务7;可以看到任务24在原来的任务23的基础上又增加了任务12。

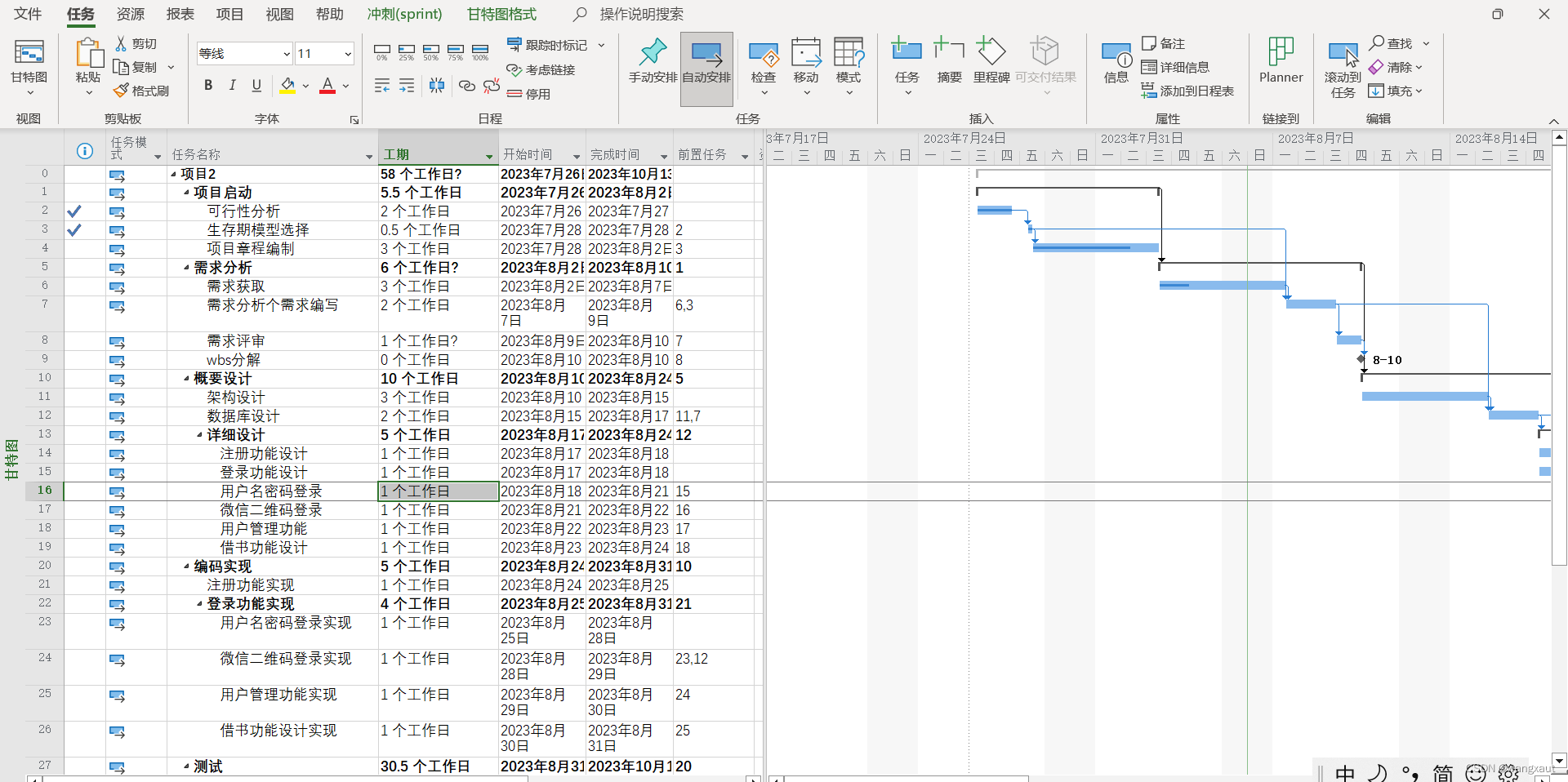

 b)针对增加前置任务,我们还可以通过点击任务,在任务信息的前置任务中增加具体的任务。此时可以在类型中更改前后置关系,比如开始->开始关系,在甘特图上就会显示如下图所示。

 项目中任务的逻辑关系有以下4种:

完成—开始(FS):后续任务(任务2)必须在前置任务(任务1)完成后,才能开始。(常用)

开始—开始(SS):后续任务(任务2)必须在前置任务(任务1)开始后,才能开始。(常用)

完成—完成(FF):后续任务(任务2)必须在前置任务(任务1)完成后完成。

开始—完成(SF):后续任务(任务2)必须在前置任务(任务1)开始前必须完成。

当我们想取消两个或多个任务的前后置关系时,可以使用取消链接任务功能。
