Project项目信息的日程排定方法区别

日程排定方法分:项目开始日期,项目结束日期。

项目开始日期

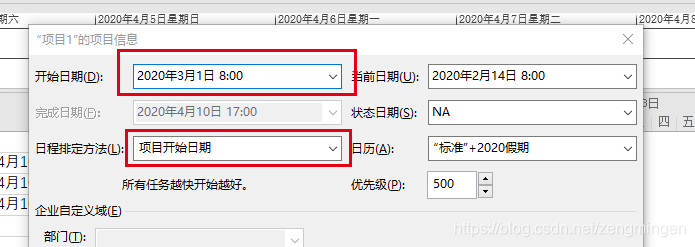

设置如下



在“工期”单元格输入任意数字,任务开始日期会从项目开始日期2020年3月1日开始





给项目任务设置工期的时候,从任务的第一个开始设置,按正序进行,直到最后一个任务,这样project会自动设置任务的开始与完成时间。



项目结束日期

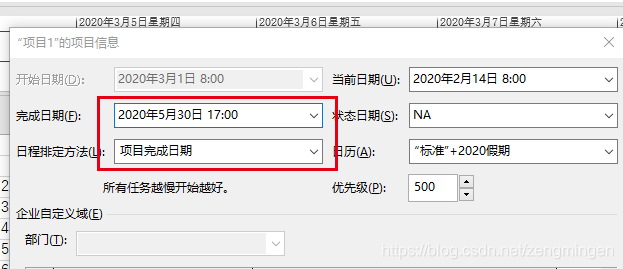

设置如下

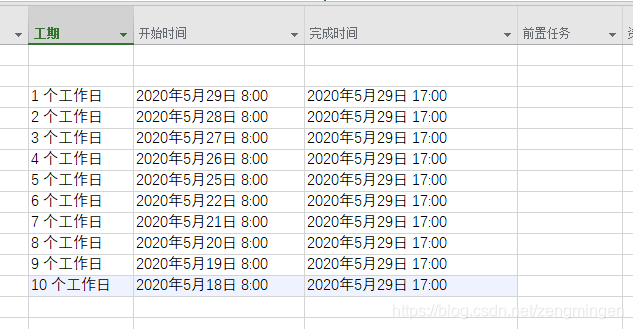

在“工期”单元格输入任意数字,任务完成日期会从项目完成日期2020年5月30日开始倒排



给项目任务设置工期的时候,从任务的最后一个开始设置,按倒序进行,直到第一个任务,这样project会自动设置任务的开始与完成时间。
