3句话总结!装配车间如何满足严苛客户要求?

文章探讨了装备制造行业装配管理中的挑战,如生产计划的执行难度和物料供给问题。提出了通过改进排产策略,增强物控与供应商的协同,以及建立实时监控机制来解决这些问题,以实现装配车间的平滑、有序生产,提高订单准时交付率。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

装配生产线在工业生产中扮演着重要的角色,优化装配生产线直接关系着产品的质量和生产的效率,是企业不得不关注的管理议题…

本期内容聚焦装备制造行业装配管理共性难题,通过列痛点、案例分享、给解决方案的方式,从装配计划和物料供给的角度,探索如何实现装配车间现场平滑、有序地生产。

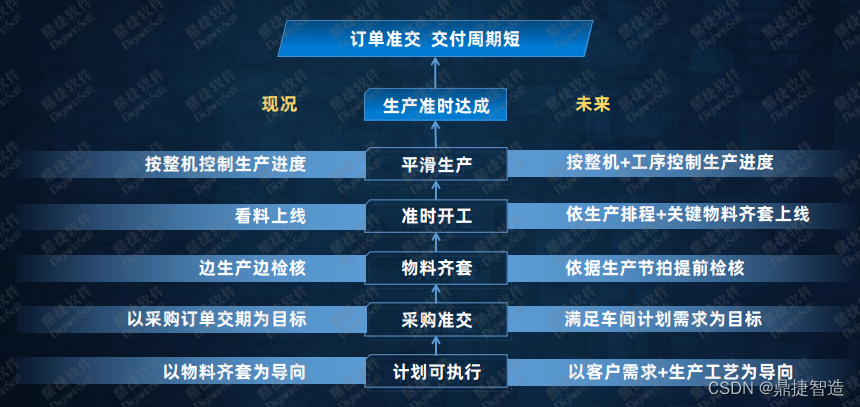

 车间装配现场管理痛点

1、生产计划可执行性低,生产难以按计划达成

机械装备装配工艺路线复杂,生管排生产计划时需兼顾客户需求(交期时间、交付优先序) 、组装工序 、物料供给、车间资源(班组、场地、设备等)4大因素,变数多且复杂。

有些生管凭借自己的经验,粗估装配计划,如果生管经验没那么丰富,比如对装配顺序不够熟悉,只能排到整台设备的计划开始日期和完成日期;对产品结构不够了解,只看某几个关键物料的供给状况。这样依靠经验式的主观判断,很难做到准确排产。特别是遇到突发情况,应对不足的状态往往会导致一种恶性循环的局面。

2、装配车间现场总是停工待料、或物料挤占现场空间

生管排出可执行的计划,只是第一步。要保证装备准时完成,还需要物控(或采购)、供应商、车间现场的协同。

物控或采购主要有3部分的工作:1.计算物料需求和欠料2.与供应商确认进货计划 3.物料跟催,以确保供应商根据装配的需要,准时送货。

但面临整理交料计划清单耗时耗力、靠人去计算准确率低、生产排程变更交料清单需推倒重来,同时几千种零部件、几十上百的供应商依靠人通过邮件、电话、微信、QQ沟通效率极低,这导致采购物料晚交、物料齐套状况差,或采购物料早交、挤占现场空间,影响装配。

案例经验分享

某客户企业:生产数控机床,产品有小型的【标准+选配型】和大型的【定制型】数控机床。小型机的组装周期在28~45天,大型定制机的组装周期在3~6个月。组装一个整机,大约有60~80道组装工序。

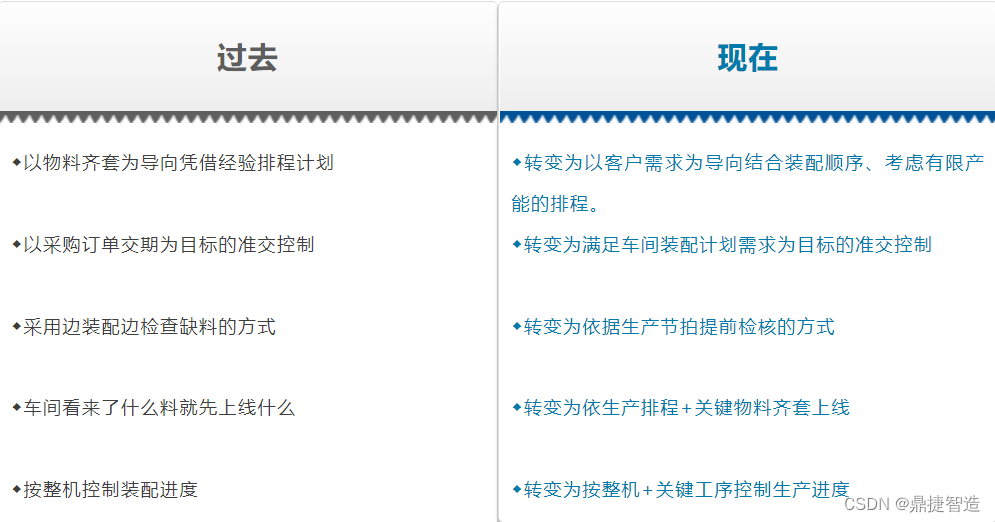

管理痛点:组装生管对网状工艺难以平衡业务需求和车间的资源负荷,快速准确地排产,只能凭经验粗估;采购物料进货的时间点与组装工序不一致,车间常常出现停工待料。

解决方案:

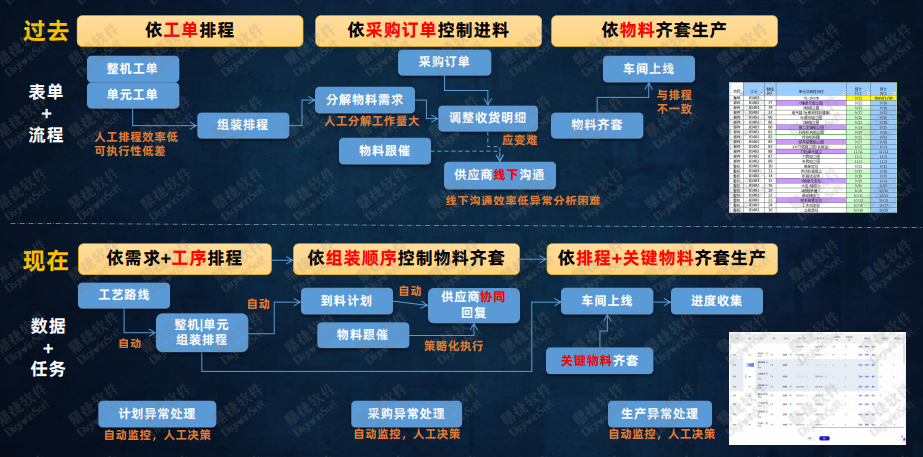

1、按客户需求排优先序,也就是以订单交期定装配的优先级。

2、帮助物控提升按序进料的能力。物控根据生管工序级的排程,分解物料需求,拟定外购件的交料计划,并向供应商叫料。

3、建立供应商在线协同机制,将物料进料需求及时通知供应商,并提供统一在线回复途径,让采购员实时掌握供应商供给状况。

4、建立准交保障机制根据供应商历史准交状况,制定物料跟催策略,保障准时到料。

■ 取代了过去,发现缺料时才去跟催,根据各工序的开工时间,提前检核物料齐套状况,极早识别风险,采取应对。

■ 要求车间及时提报组装进度,让生管实时掌握,组装状况,一旦发现某个工序计划未按时达成,极早排除异常。

■ 避免邻近整机交期时,才发现延期风险。

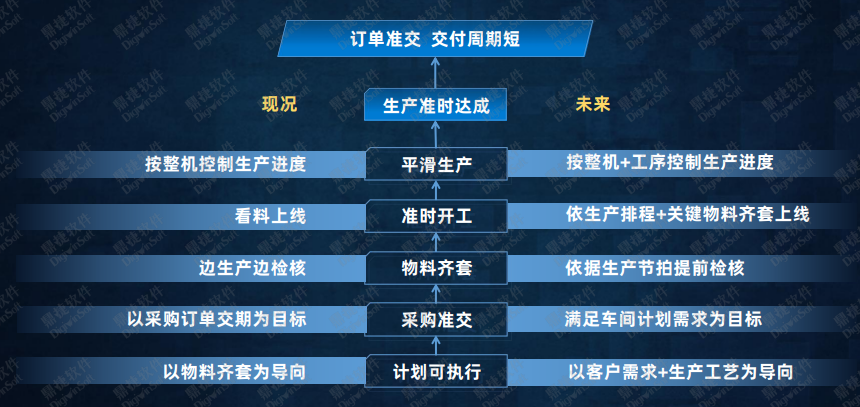

要做到提升装配准时完工,保障订单准交,简单地说就是三句话:一按需排产、二按序到料、三按节奏控制风险。
