重订货点=交期(天数)*每天的消耗数量+安全库存
应用重订货点进行采购管控制的物料通常用量比较平稳,价值不大。
测试重订货点的,先做如下初始设定:

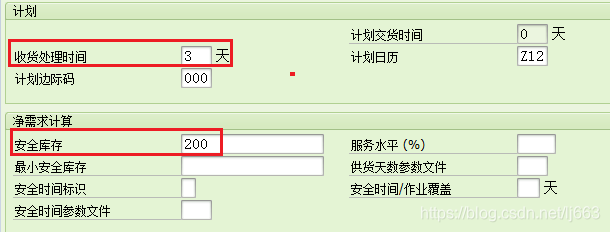

重订货点(500)=交期(天数3)*每天的消耗数量(100)+安全库存(200)

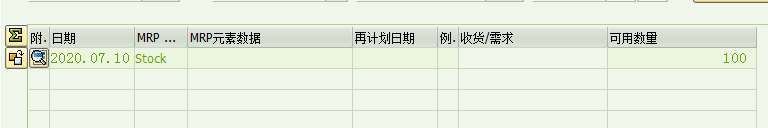

MD04中记录比较干净,可以看到该物料可用库存100件。按重订货点设置,MRP后需要触发采购了。

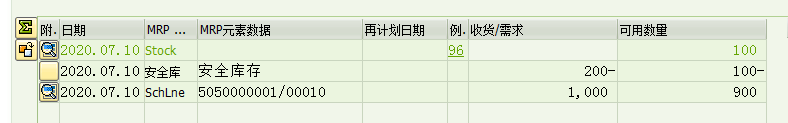

运行MRP后观察结果。由于库存己低于重订货点500,MRP会立即触发采购,采购批量是设定的固定批量1000件。

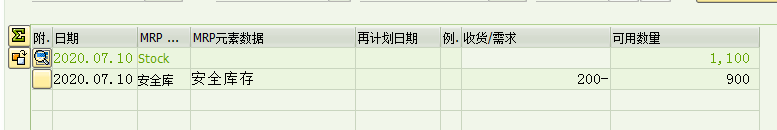

做采购收货后,库存变为1100。

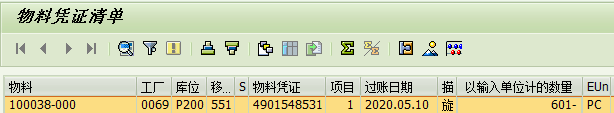

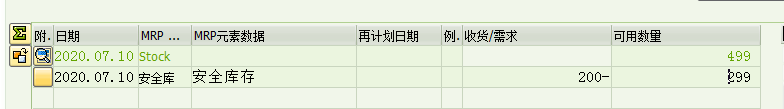

以报废的方式消耗掉物料601件,使其数量刚好达到500件的重订货点以下:1100-601=499

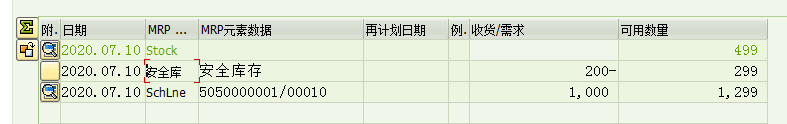

再次运作MRP,观察其结果,由于己低于重订货点,己再次触发采购。
