挣值
8.挣值
8.1实际工作量的预算费用
1.挣值EV:已完成的工作量*预算的金额
2.BCWP:已完成工作量的预算成本
2.案例:
(1)问:按计划做一套煎饼果子要5元,今天做了100套,挣值是多少?
已完成的工作量*预算成本
解析:EV=BCWP=100*5=500;
(2)问:按计划,做一套煎饼果子要5块钱,不过今天鸡蛋便宜,现在实际上一套成本只要4块钱。原计划今天做100套,实际上偷了会儿懒儿,只做了90套。挣值是多少?
已完成的工作量*预算成本
解析:90*5=450
8.2计划工作量的预算费用
1.BCWS:计划工作量的预算费用。也就是按照计划需要花多少钱。
8.3实际工作量的实际费用
1.ACWP:实际工作量*实际费用

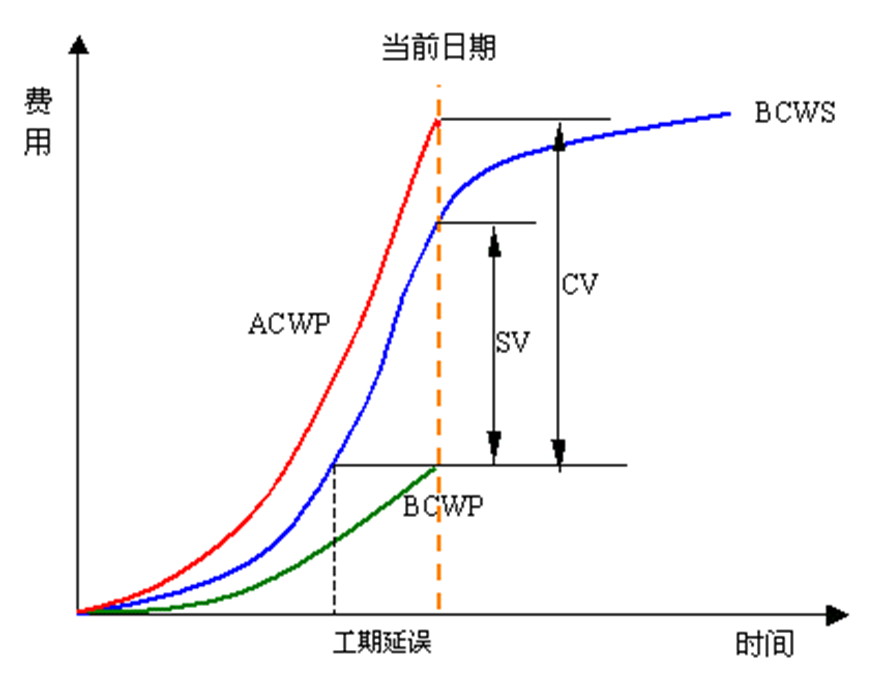

8.4进度偏差SV
卖包子实例:
BCWS: 5*100=500 计划工作量*预算费用
BCWP: 5*90=450 实际工作量*预算费用
SV=EV-PV=BCWP-BCWS=450-500=-50
偷懒了,进度延误!
8.5成本偏差CV
卖包子实例:
ACWP: 4*90=360 实际工作量*实际成本
BCWP: 5*90=450 实际工作量*预算成本
CV=EV-AC=BCWP-ACWP=450-360=90 >0 成本偏差
结余或效率高!(实际花的少)
8.6成本执行指数CPI
就是预算成本除以实际成本
CPI=EV/AC=BCWP/ACWP
当CPI>1时,表示低于预算,即实际费用低于预算费用; 当CPI=1时,表示实际费用与预算费用温和; 当CPI<1时,表示超出预算,即实际费用高于预算费用;
8.7进度执行指数SPI
就是计划工作量/实际的
进度绩效指标(Shedul Performed Index)。指项目挣值与计划值之比: SPI=EV/PV=BCWP/BCWS ,
当SPI>1时,表示进度超前 当SPI=1时,表示实际进度与计划进度相同 当SPI<1时,表示进度延误
8.8挣值管理
挣值管理是项目管理的一种方法,主要用于项目成本和进度的监控 挣值通过项目开始时的计划与所完成的工作进行比较,给出了一个项目何时完工的估算,通过从项目已经完工的部分进行推算,项目经理可以估计出项目完工的时候,将会花费多少资源。 这项技术基于关键路径的概念。
另一个项目绩效测量和管理技术是关键链,它使用的是缓冲管理。原因是挣值管理方法不能区别基于项目约束(例如:项目的关键链)的进度和基于非约束(例如:项目路径网络中的其他路径)的进度,这在某些时候会造成项目经理为了追求更好的挣值测量,而以关键任务成本来急于完成非关键的任务,导致项目完工的推延。这是一个局部最优的例子,问题在于缺乏局部测量与整体测量的从属关系。
8.9挣值使用
项目经理需要下列首要数据:
工作分解结构 (WBS): 以层次化分解的所有任务的列表。
项目主进度计划(PMS): 关于那些任务将完成以及谁完成的甘特图
计划完成的工作的预计成本(计划值): 每一个周期预计当前完成的工作的预算。
实际完成的工作的预计成本(挣值): 每一个周期当前实际完成的工作的预算。
实际完成的工作的实际成本(实际成本): 每一个周期工作的实际成本。
项目总预算(BAC): 预计用于完成项目所花费的总预算。
