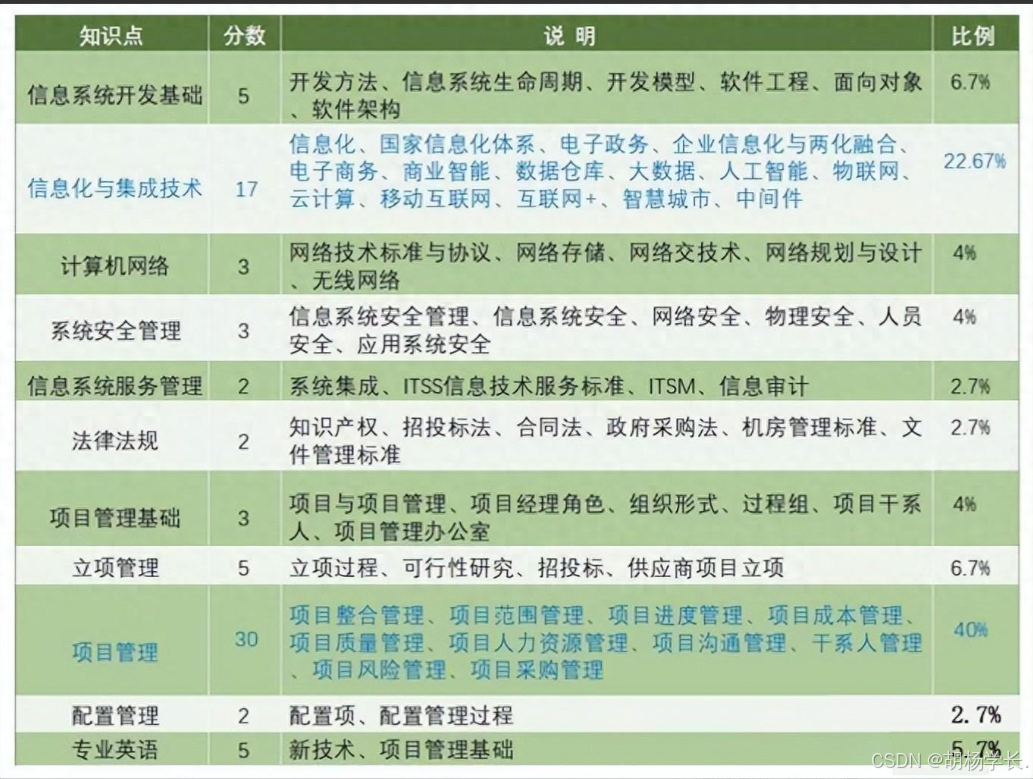

系统集成项目管理工程师考试共包括《综合知识》和《案例分析》两门科目。在这两门科目中都会涉及到计算题,尤其是在案例分析中,每次考试都会有一道占25分的计算题,占据了总分的1/4。因此,对于系统集成项目管理工程师来说,有一句话叫做“得计算题者得天下”,意思是能够做好计算题的人就能在考试中取得好成绩。

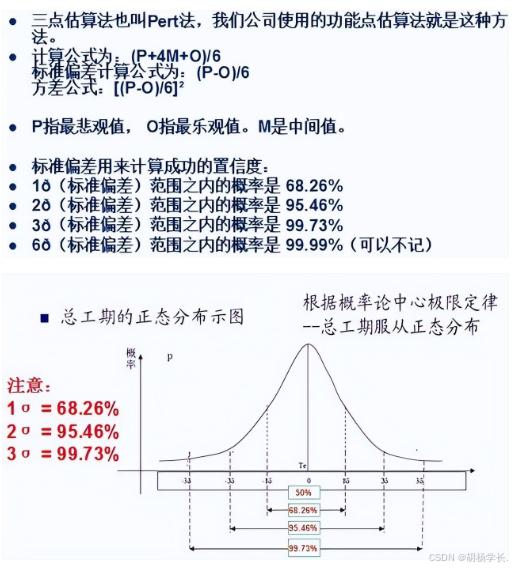

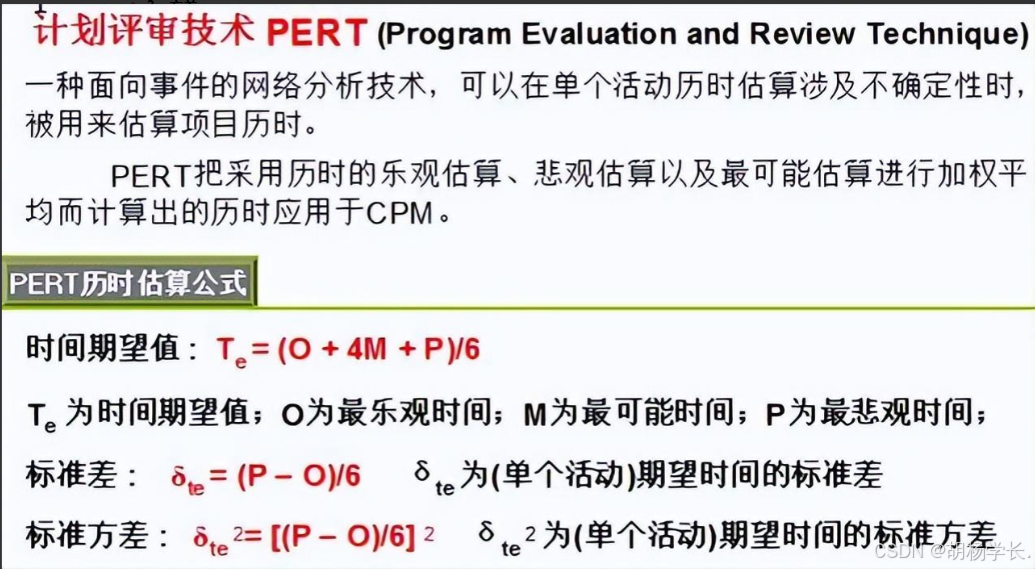

一、三点估算
- 最乐观(O:Optimistic)
- 最可能(M:Maybe | Middle)
- 最悲观(P:Pessimistic)
1、期望值
公式:(O + M*4 + P)/6
2、标准差
公式:(P - O) / 6
3、方差
公式:[(P - O) / 6]
> PS:
多活动的标准差 = 各活动的方差之和开根号(即:总方差的标准差)
多活动的期望值 = 各活动的期望值之和(即:总期望值)
4、置信度
中心线:期望值
左右间隔:标准差
- 1σ(标准差)范围之内的概率是 68.26%
- 2σ(标准差)范围之内的概率是 95.46%
- 3σ(标准差)范围之内的概率是 99.73%
- 4σ(标准差)范围之内的概率是 99.99%(可以不记)

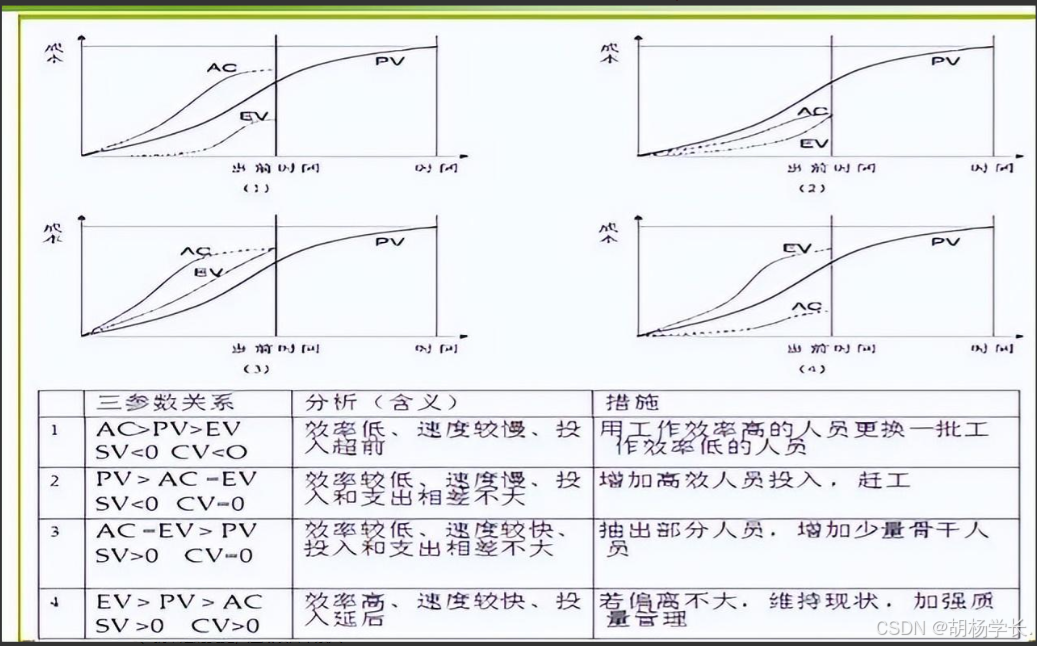

二、挣值分析计算

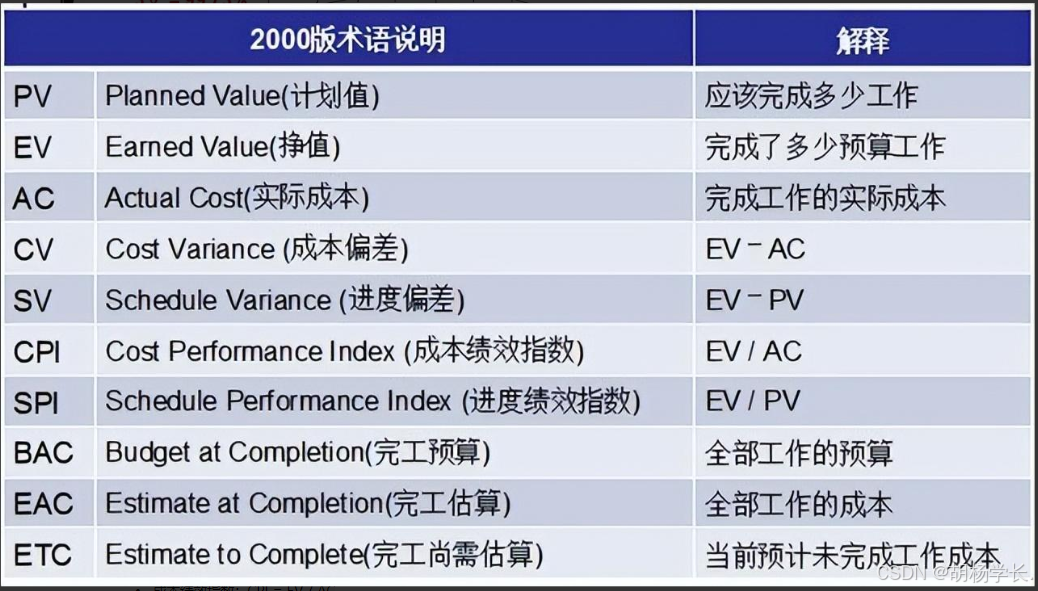

挣值管理:EVM(Earned Value Management)
1、公式
- 成本偏差:CV = EV - AC
- 进度偏差:SV = EV - PV
- 成本绩效指数:CPI = EV / AC
- 进度绩效指数:SPI = EV / PV
- 完工尚需绩效指数:TCPI = (BAC - EV) / (BAC - AC)
2、预测技术
- ETC = BAC - EV 当前偏差被看作是非典型的
- ETC = (BAC - EV) / CPI 当前偏差被看作是代表未来的典型偏差
- EAC = AC + ETC 完工预算
- EAC = AC + BAC - EV 当前偏差被看作是非典型的
- EAC = AC + (BAC - EV) / CPI 当前偏差被看作是代表未来的典型偏差
3、变种
- EV = PV * SPI
- 滞后时间 = 计划时间 - 计划时间 * SPI 也就是进度偏差SV,如:进度滞后1天
- 预计完工时间 = 计划时间 / SPI
> PS:
总计划值 = 各活动计划值之和
总挣值 = 各活动挣值之和
总成本 = 各活动成本之和
默认按典型来算不纠偏
成本控制的主要工作内容:
1、对造成成本基准变更的因素施加影响
2、确保变更请求获得同意
3、保证潜在的成本超支不超过授权的项目阶段资金和总体资金
4、当变更发生时,管理这些实际的变更
5、监督成本执行绩效,找出与成本基准的偏差
6、准确记录所有的与成本基准的偏差
7、防止错误的、不恰当的或未经批准的变更被纳入成本或资源使用报告中
8、就审定的变更,通知项目干系人
9、采取措施,将预期的成本超支控制在可接受的范围内
三、进度类
> 最早开始时间(ES),最早结束时间(EF),最迟开始时间(LS),最迟结束时间(LF)
1、总时差
总时差 = LS-ES = LF-EF
2、自由时差
自由时差 = min(紧后工作的ES-此活动的EF)指一项工作在不影响后续工作的情况下所拥有的机动时间

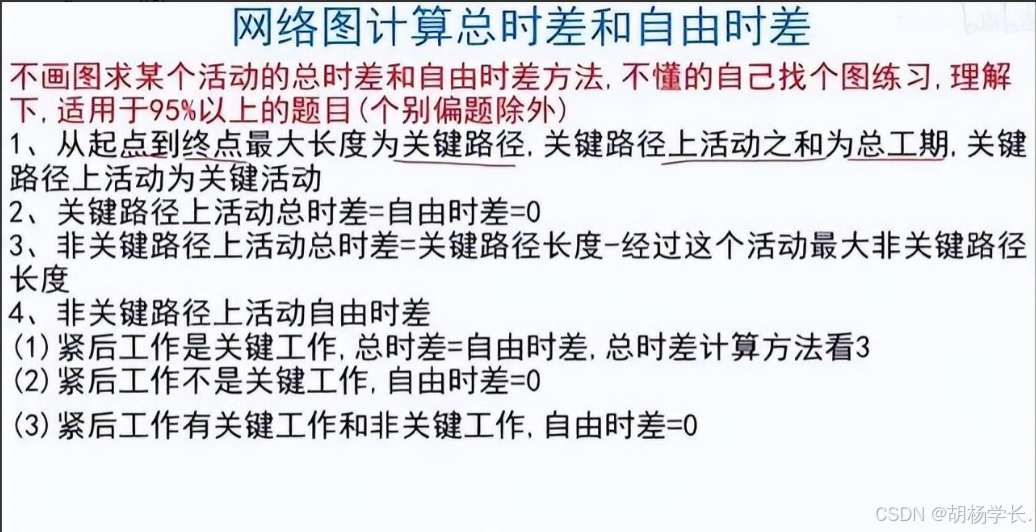

3、关键路径
关键路径 = 最长路径
四、沟通渠道
公式:M = N * (N-1) / 2,其中N >= 1

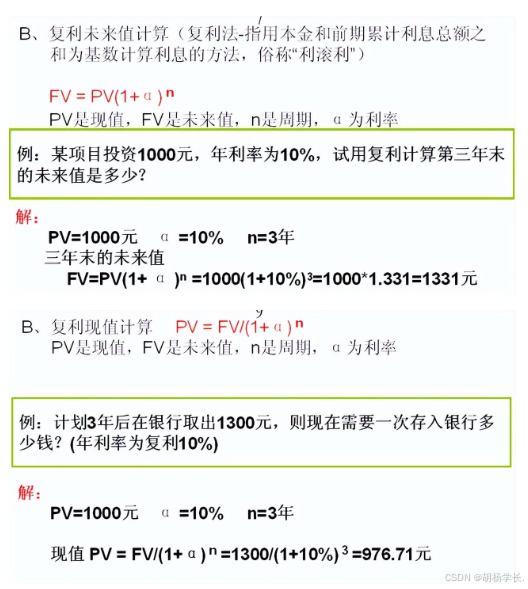

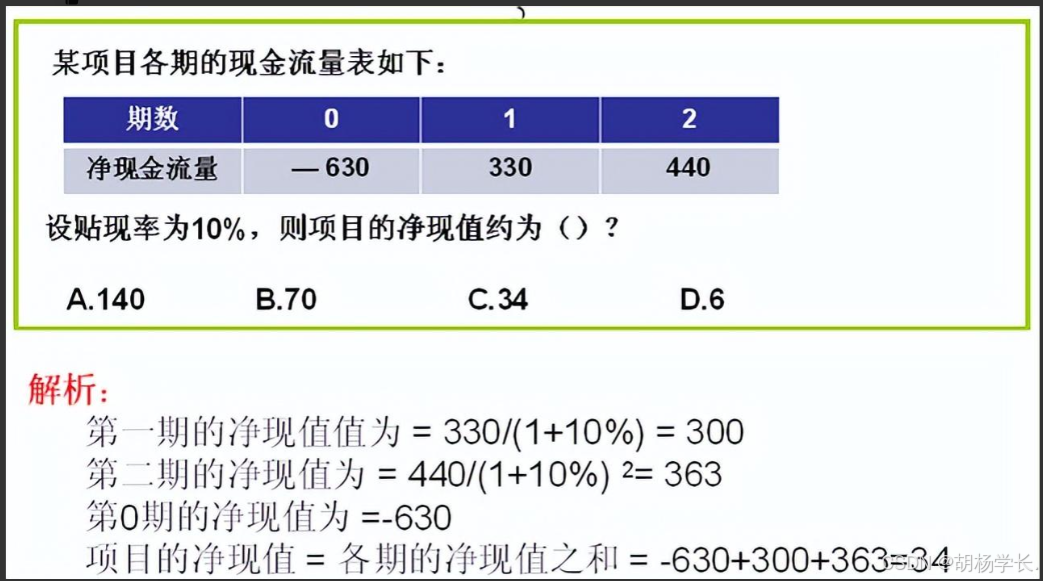

五、挣现值(NPV)
NPV(Net Present Value)默认按复利来算
- P:Present Value 净现值
- F:Future Value 未来值
- R:Rate 比率
- N:周期
1、单利公式
- FV = PV * (1 + N * R)
- PV = FV / (1 + N * R)
2、复利公式
- FV = PV * (1 + R)
- PV = FV / (1 + R)
> PS:总净现值 = 各期净现值之和
六、期望货币价值
期望货币价值 = 赚的概率值 - 亏损的概率值
如一个项目0.5的概率盈利200000,0.3的概率亏损50000,则期望货币价值为:200000 * 0.5 - 50000 * 0.3 = 85000

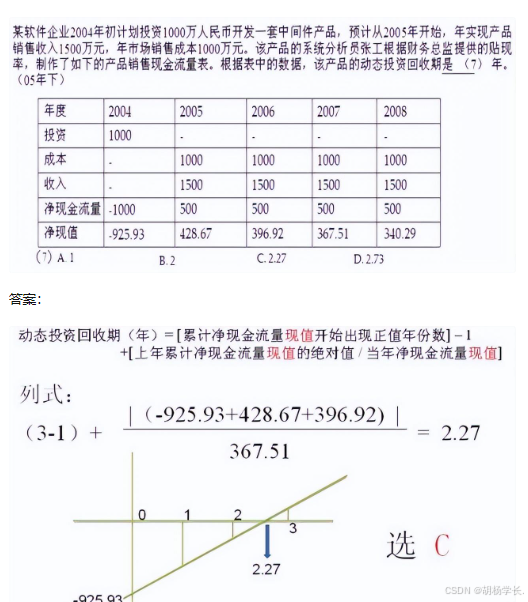

七、动态投资回收期
动态投资回收期 = (开始出现正值年份数 - 1)+ 累计到上年现值之和的绝对值 / 当年现值
示例问题:
