SAP中采购交货时间取值物料主数据或采购协议配置分析测试

在笔者公司,采购交货时间取自物料主数据MRP2视图中的设定;但仔细想想,采购交货时间主要取决于供应商;如果同一个物料分别有两家供应商供货,那么两家供应商的交货时间就不会相同;所以,从业务逻辑上讲,应该从采购协议或信息记录上取值才是比较合理的逻辑。当然,如果一个物料同一时间就只有一家供应商供货,那么,从笔者公司的应用经验上看,在物料主数据中设置也是可行的,如果更换了供应商,交货时间有变化,再去物料主数据中做变更。但如何应用,最终还是业务决定。

虽然在业务上并未产生需求,但笔者还是非常想测试一下,看能否达成与想法一致的结果。

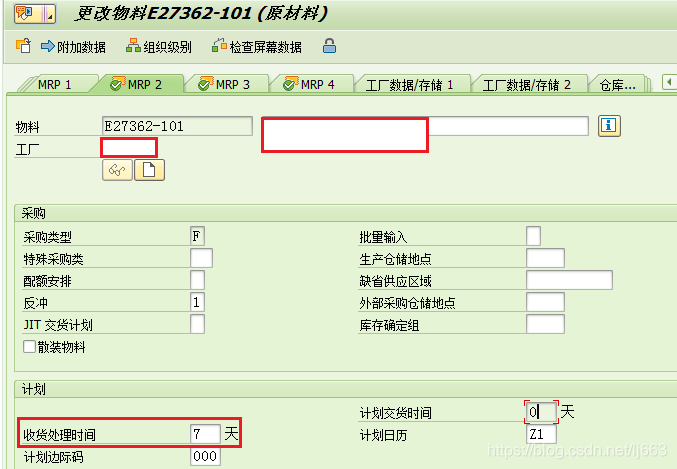

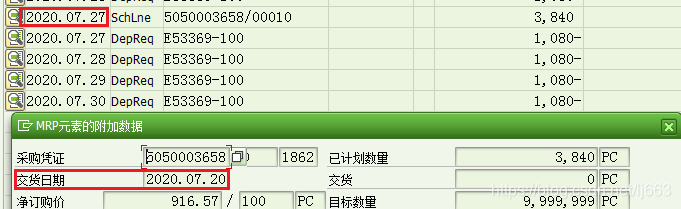

1、先在测试系统找到一个物料,用MD04观察其最后一笔交货计划,显示可用日期是2020.07.27,双击该笔交货计划行打开MRP元素的附加数据,显示的交货日期是2020.07.20。物料主数据中的设定与MRP计算出来的交货时间是一致的;

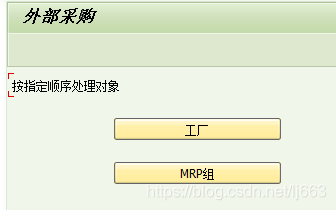

2、打开后台事务OMDT,分别尝试配置工厂和MRP组的设置
