1、决策树和期望货币价值EMV—风险管理

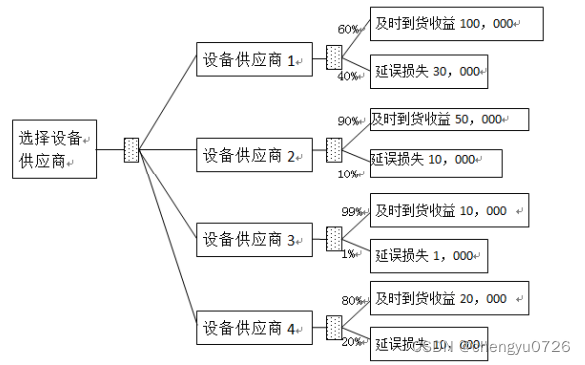

(1)项目经理向客户推荐了四种供应商选择方案。每个方案损益值已标在下面的决策树上。根据预期收益值,应选择设备供应商(53)。
A.1 B.2 C.3 D.4
例:
供应商1计算:预期收益值 = 100000X60% + (-30000)X40%
A

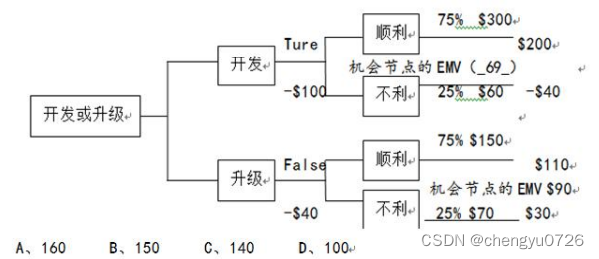

(2)决策树分析法通常用决策树图表进行分析,根据下表的决策树分析法计算,图中机会节点的预期收益EMV分别是90和(69)(单位:万元)
开发:预期收益EMV = 200 X 75% + (-40)X 25%
C
2、加权系统—采购管理
(1)在对某项目采购供应商的评价中,评价项有:技术能力、管理水平、企业资质等,假定满分为10分,技术能力权重为20%,三个评定人的技术能力打分分别为7分,8分,9分,那么该供应商的“技术能力”的单项综合分为(62)。
A.24 B.8 C.4.8 D.1.6
“技术能力”的单项综合分 = (7 + 8 + 9)/ 3 X 20%
D

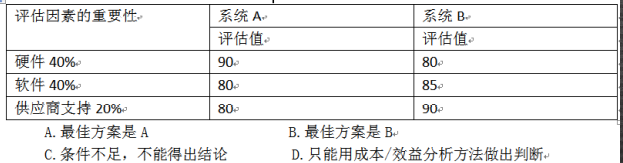

(2)评估和选择最佳系统设计方案时,甲认为可以采用点值评估方法,即根据每一个价值因素的重要性,综合打分在选择最佳的方案。乙根据甲的提议,对系统 A 和系统 B 进行评估,评估结果如下表所示,那么乙认为(25)
系统 A 评分:90 X 40% + 80 X 40% + 80 X 20%
C
3、自制和外购分析—采购管理
某项目实施需要甲产品,若自制,单位产品的可变成本为12元,并需另外购买一台专用设备,该设备价格为4000元;若采购,则一件需要17元,现在该项目需要此产品800件,如果你是项目经理,你会采用()的方式获得
A、自制 B、外购 C、均可
自制:4000 + 12 X 800
采购:17 X 800
C
4、沟通渠道—沟通管理
( 1 )对于某项目,其项目干系人为N人,N=5,则该项目的沟通渠道为(),其数量级为()。
A、10条 B、15条 C、20条 D、25条
A、N B、2N C、N³ D、N²
沟通渠道公式:n X (n - 1)/2
A D
(2)某软件的工作量是 20000 行,由4人组成的开发小组开发,每个程序员的生产效率是 5000行/人月,每对程序员的沟通成本是 250 行/人月,则该软件需要开发(24)月
A.1 B.1.04 C.1.05 D.1.08
沟通渠道:n X (n - 1)/2 = 6
4 X 5000 X Y - 250 X 6 X Y = 20000
Y = 1.08
5、三点估算PERT(计划评审技术)—进度、成本、风险
名词:
期望时间-----通过计算得到,我们期望的一个工期 T1
悲观时间-----题目给出,最糟糕的情况 T2
乐观时间-----题目给出,最好的情况 T3
最可能时间----题目给出,一般的情况 T4
PERT分为:三角分布和贝塔分布。
贝塔分布计算公式:T1=(T2+T3+4*T4)/6 (默认都是贝塔分布!!!)
三角分布计算公式:T1=(T2 + T3 + T4)/ 3
标准差(δ)=(悲观时间-乐观时间)/6 (结果是正数)
在某一个时间段内,工作(活动)完成的概率,这就需要用到“面积法”。

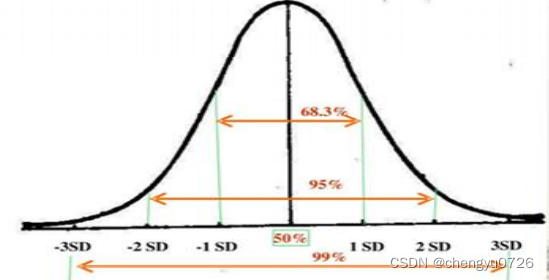

±1个δ的面积为68%(图中-1SD----1SD区域面积)
±2个δ的面积为95%(图中-2SD----2SD区域面积)
±3个δ的面积为99%(图中-3SD----3SD区域面积)
(1)过去几年小李完成了大量网卡驱动模块的开发,最快6天完成,最慢36天完成,平均21天完成,如今小李新开发一个网卡驱动模块,在21天到26天内完成的概率是(36)
A、68.3% B、34.1% C、58.2% D、28.1%
期望时间 T1=(T2+T3+4*T4)/6 = (6 + 36 + 4 X 21)/ 6 = 21
标准差(δ)=(悲观时间-乐观时间)/6 = (36 - 6)/ = 5
50%点为21天,±1个标准差(5),为16~26天,概率为68%
±2个标准差(10),为11~31天,概率为95%
±3个标准差(15),为6~36
