项目管理-案例重点知识(风险管理)

项目管理  : 每天进步一点点~

                  活到老,学到老  ヾ(◍°∇°◍)ノ゙

                  何时学习都不晚,加油



二、风险管理  案例重点

重点内容:

(1)风险划分
(2)SWOT 分析,提示清单
(3)风险登记册的内容
(4)风险报告内容
(5)概率和影响矩阵,层级图,敏感性分析
(6)决策树分析
(7)威胁 5 种应对策略
(8)机会 5 种备选策略
(9)整体项目风险应对策略 5 种

1 风险划分

       1.1 定义:项目风险 是一种不确定的事件或条件,一旦发生,会对项目目标 产生某种正面 或负面的影响。

       1.2 风险分类

     (1)按后果的不同, 分为 纯粹风险、投机风险。

     (2)按风险来源 或损失产生的原因  的不同, 分为 自然风险、人为风险。

     (3)按风险的可预测性划分, 分为  已知风险、可预测风险、不可预测风险。

知识补充:

风险 不是零和游戏 。很多情况下, 涉及风险的各个方面都要蒙受损失,无一幸免

①纯粹风险和投机风险 在一定条件下可 相互转化 。项目管理人员须 避免投机风险转化为纯粹风险。
    纯粹风险:不能带来机会、无获得利益可能的风险。
    投机风险:可能带来机会、利益,又隐含威胁、造成损失的风险。

②自然风险:自然力的作用,造成财产毁损或人员伤亡的风险。
   人为风险: 由于人的活动而带来的风险, 行为、经济、技术、政策和 组织风险等

③已知风险:①能够明确的那些经常发生的,而且其后果亦可预见的风.

                     ②发生 概率高,但一般后果轻微 ,不严重
     例子:项目 目标不明确;    过分乐观的进度 计划    ;设计或施工变更   ;材料 价格波动

   可预测风险:① 指根据经验, 可以预见其发生,但不可预见其后果 的风险
                        ② 后果 有时可能 相当严重
      如:业主不能及时审查批准; 分包商不能及时交工;施工 机械出现故障;不可预见的地质条件
   不可预测风险: 有可能发生,但其 发生的可能性即使最有经验的人亦不能预见的风险 。外部因素作用的结果。       如: 地震、百年 不遇的暴雨、通货 膨胀和政策变化

2 SWOT 分析,提示清单

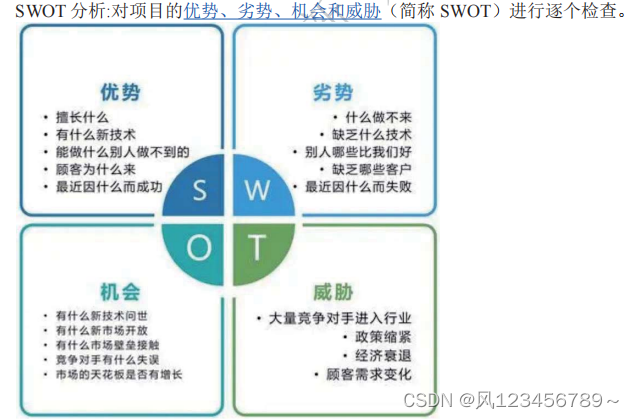

    swot分析:优势、劣势、威胁、机会

       提示清单 是关于 可能引发项目风险来源的风险类别的预设清单
                     在采用风险识别技术时,提示清单可作为 框架用于协助项目团队形成想法

3 风险登记册的内容

风险登记册 的内容主要包括 :
1 )已 识别 风险 清单 : 在风险登记册中,每个项目风险都被赋予一个 独特的标识号 。需要按照所需的详细程度对 已识别风险进行描述,确保明确理解
2 )潜 在风险 责任人 : 如果已在识别风险过程中识别出潜在的 风险责任人 ,就要把该责任人记录到 风险登记册中 。随后将由实施定性风险分析过程进行确认。
3 )潜在风险 应对措施清单 : 如果已在识别风险过程中识别出某种 潜在的风险应对措施 ,就要把它记录到风险登记册中。随后将由规划风险应对过程进行确认。

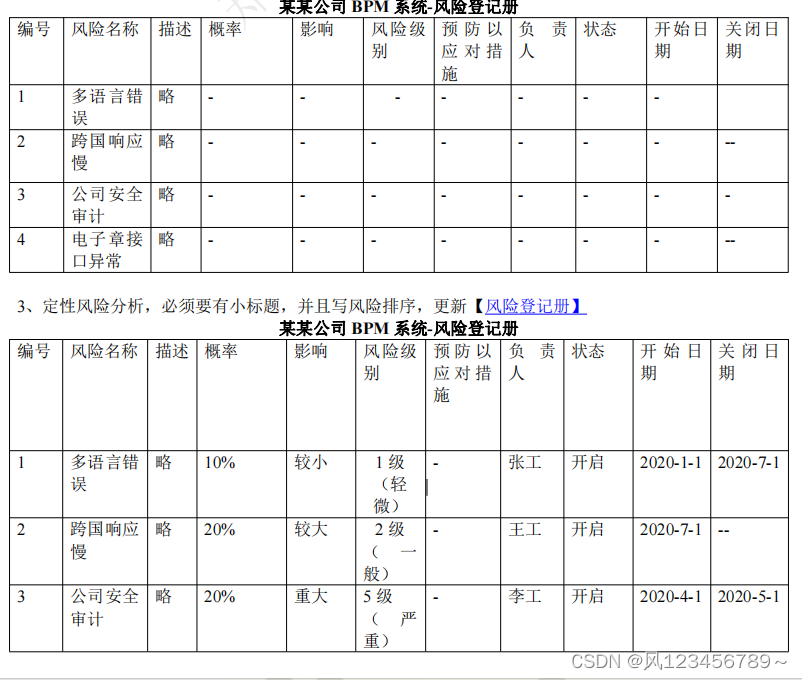

序号 项目  风险点 概率 风险应对措施  风险级别  风险责任人  状态  备注  开始日期   关闭日期

4 风险报告内容

1. 风险报告 提供关于整体项目风险的信息,以及关于已识别的单个项目风险的 概述信息
2. 风险报告 内容主要 包括 :
       ① 整体项目风险的来源 : 说明哪些是整体项目风险的最重要因素。
       ②关于 已识别单个项目风险的概述信息 : 例如,已识别的威胁与机会的数量、风险在风险类别中的分布情况、测量指标和发展趋势。


5 概率和影响矩阵,层级图,敏感性分析

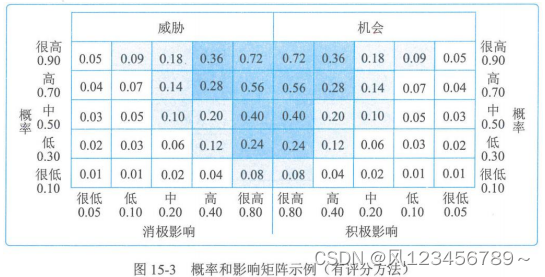

(1)概率和影响矩阵 :
      把每个风险发生的 概率和该风险 一旦发生对项目目标的影响映射起来的 表格
①组织可在项目开始前 确定优先级排序规则 ,并将其纳入组织过程资产,也可为具体项目量身定制优先级排序规则。
②在常见的概率和影响矩阵中,会同时列出机会和威胁 ; 面影响定义 机会 ,以 面影响定义 威胁
③概率和影响可以用描述性术语(如 很高、高、中、低和很低 )或 数值 来表达。
④如果使用数值,就可以把 两个数值相乘 ,得出每个风险的 概率 - 影响分值 ,以便据此在每个优先级组别之内排列单个风险相对优先级。
(2)层级图: 如果使用了 两个以上的参数对风险进行分类 ,那就不能使用概率和影响矩阵, 而需要使用其他图形。例如, 气泡图能显示三维数据 。在气泡图中,把每个风险都绘制成一 个气泡,并用 x (横)轴值、 y( 纵)轴值和气泡大小来表示风险的 3 个参数 。气泡图 其中, X 轴代表可监测性, Y 轴代表邻近性,影响值则以气泡大小 表示。
影响图 : 不确定条件下 进行决策的图形辅助工具 。如 S 曲线图 ( 蒙特卡洛)和龙卷风图

6 决策树分析

       决策树分析 : 用决策树在 若干备选行动方案中选择一个最佳方案 。在决策树中,用 不同的分支代表不同的决策或事件 ,即项目的 备选路径 。每个决策或事件都有相关的成本和单个项目风险(包括威胁和机会) 。决策树分支的终点表示沿特定路径发展的最后结果,可以是负面或正面的结果。在决策树分析中,通过计算每条分支的预期货币价值,就可以选出最优的路径。

7 威胁 5 种应对策略  (坚守亦宝贵

上报、减轻、接受、转移、规避

8 机会 5 种备选策略(高分开上街

上报、开拓、接受、分享、提高

9 整体项目风险应对策略 5 种

开拓、减轻/提高、接受、转移/分享、规避

10.项目风险管理 7个过程:规识两定 规实监

         规划项目风险、识别风险、定性风险分析、定量风险分析、

         规划风险应对、实施风险应对、监督风险

相关知识链接【项目管理专栏】文章清单

类别文章
十大管理-文章

1 项目整合管理

   项目管理 --项目整合管理(1/2)-CSDN博客

   项目管理-项目整合管理2/2-CSDN博客

2 项目进度管理

   项目管理-项目进度管理1/3-CSDN博客

   项目管理-项目进度管理2/3-CSDN博客

   项目管理-项目进度管理3/3-CSDN博客

3 项目范围管理

   项目管理-项目范围管理1/2-CSDN博客

   项目管理-项目范围管理2/2-CSDN博客

4 项目沟通管理

   项目管理-项目沟通管理-CSDN博客

5 项目资源管理

   项目管理-项目资源管理1/2-CSDN博客

6 项目采购管理

   项目管理-项目采购管理1/2-CSDN博客

   项目管理-项目采购管理2/2-CSDN博客

7 项目干系人管理

   项目管理-干系人管理-CSDN博客

8 项目成本管理

   项目管理-项目成本管理1/2-CSDN博客

   项目管理-项目成本管理2/2-CSDN博客

9 项目风险管理

   项目管理-项目风险管理1/3-CSDN博客

   项目管理-项目风险管理2/3-CSDN博客

   项目管理-项目风险管理3/3-CSDN博客

10项目质量管理

   项目管理-项目质量管理-CSDN博客

相关知识

项目管理-项目绩效域1/2-CSDN博客

项目管理-配置管理与变更-CSDN博客

项目管理-项目管理科学基础-CSDN博客

项目管理-高级项目管理-CSDN博客

项目管理-相关知识(组织通用治理、组织通用管理、法律法规与标准规范)-CSDN博客

高项-案例分析万能答案(作业分享)-CSDN博客

  • 31
    点赞
  • 23
    收藏
    觉得还不错? 一键收藏
  • 2
    评论
评论 2
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
