项目管理-相关文档,希望互相学习,共同进步
(一)知识总览
项目管理知识域 知识点:
(项目管理概论、立项管理、十大知识域、配置与变更管理、绩效域)
对应:第6章-第19章
第6章 项目管理概论 4分 第13章 项目资源管理 3-4分 第7章 项目立项管理 3分 第14章 项目沟通管理 3分 第8章 项目整合管理 3-4分 第15章 项目风险管理 3分 第9章 项目范围管理 3分 第16章 项目采购管理 3分 第10章 项目进度管理 3分 第17章 项目干系人管理 3分 第11章 项目成本管理 4分 第18章 项目绩效域 3-4分 第12章 项目质量管理 3分 第19章 配置与变更管理 3-4分
(二)知识笔记
第16章 项目采购管理
1.管理基础
1.1 协议/采购合同
- 合同类型与内容: 合同类型多样,内容各异。合同可以很简单,也可以很复杂。
- 协议: 协议可以是合同、服务水平协议(SLA)、谅解备忘录、协议备忘录(MOA)或订购单。
1.2 管理新实践
不同行业各方面(软件工具、风险、过程、物流和技术)的一些重大趋势,会影响项目的成功率。项目采购管理的发展趋势和新兴实践包括:
- 工具的改进
- 更先进的风险管理
- 变化中的合同签署实践
- 物流管理、供应链管理
- 技术和干线的关系
- 试用采购
试用合同: 如先把货发给买方,买方觉得好再付款,这种合同形式也受到了新兴实践的影响。

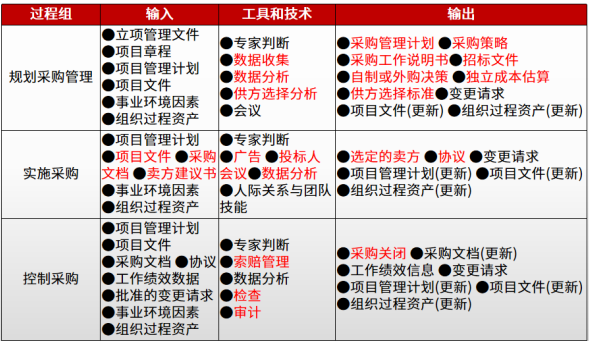

2.项目采购管理过程
- 规划采购管理: 记录项目采购决策、明确采购方法及识别潜在卖方。
- 实施采购: 获取卖方应答、选择卖方并授予合同。
- 控制采购: 管理采购关系、监督合同绩效、实施必要变更和纠偏,以及关闭合同。
2.1裁剪考虑因素
- 裁剪原因: 每个项目都是独一无二的。
- 裁剪考虑因素: 采购的复杂性、治理和法规环境、承包商的可用性
2.2敏捷与适应方法
- 风险共担式采购模型: 在敏捷或适应型环境中,与特定卖方协作来扩充团队,共担项目风险和共享项目收益。
- 主体协议与附录: 在大型项目上,对某些可交付成果采用敏捷或适应型方法,通过主体协议(如主要服务协议MSA)管理整体协作关系,敏捷或适应型工作写入附录或补充文件,变更只针对敏捷或适应型工作,不影响主体协议。
3.项目采购管理 3过程 “规实控”

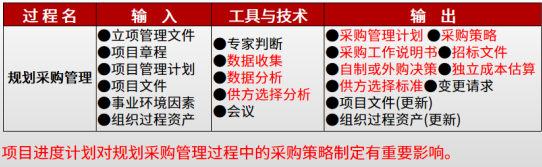

3.1规划采购管理
- 作用: 确定是否从项目外部获取货物和服务,以及获取的方式和内容。
- 输入: 包括立项管理文件、项目章程、项目管理计划、事业环境因素、组织过程资产等。
- 工具与技术: 专家判断、数据收集、数据分析、供方选择分析、会议等。
- 输出: 采购管理计划、采购工作说明、自制或外购决策、供方选择标准、项目文件更新等。
- 采购步骤:
- 1)准备采购工作说明书(SOW)或工作大纲(TOR)
- 2)准备高层级成本估算,制定预算
- 3)发布招标广告
- 4)确定合格卖方名单
- 5)准备并发布招标文件
- 6)卖方准备并提交建议书
- 7)对建议书进行技术(包括质量)评估
- 8)对建议书开展 成本评估
- 9)准备综合评估报告,选出中标建议书
- 10)结束谈判,签署合同
1)数据收集--市场调研
- 市场调研: 考察行业情况和具体卖方能力,通过会议、在线评论等渠道收集信息。
2)数据分析--自制或外购分析
- 自制或外购分析: 确定工作是由项目团队自行完成还是从外部采购。
- 考虑因素: 组织资源配置、技能和能力、对专业技术需求、不愿承担永久雇佣义务、独特技术专长需求、风险评估。
3)供方选择分析
- 选择方法: 最低成本、仅凭资质、基于质量或技术方案得分、基于质量和成本、唯一来源、固定预算等。
- 评估方法: 在选方法前,需审查项目竞争性需求的优先级。由于竞争性选择方法可能要求卖方在事前投入大量时间和资源,因此,应该在采购文件中写明评估方法。

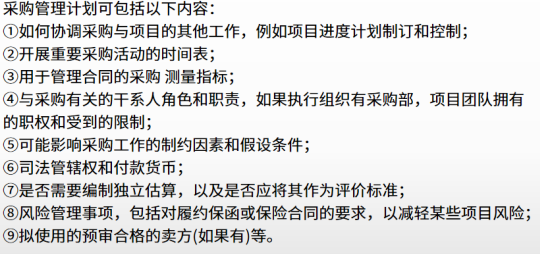

1)采购管理计划
2)采购策略
- 交付方法(专业服务项目的交付方法、工业或商业施工项目的交付方法)
- 专业服务项目的交付方法:分包等
- 工业或商业施工项目的交付方法(如交钥匙式、设计-建造等)
- 合同支付类型(总价合同、成本补偿合同、激励和奖费用)

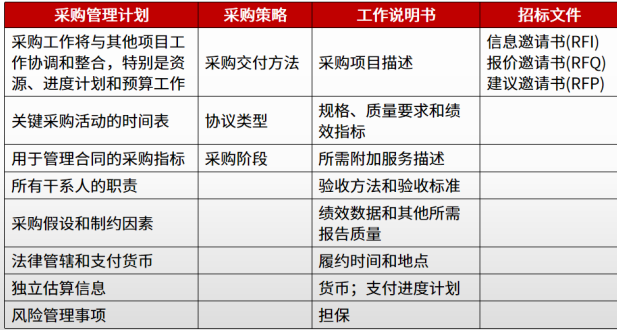

- 采购阶段(包括阶段划分、目标、绩效指标等)
3)采购工作说明书 SOW
- 描述: 充分详细描述拟采购的产品、服务或成果。
- 内容: 规格、数量、质量水平、绩效数据、履约期间、工作地点和其他要求。
- 要求: 清晰、完整和简练。

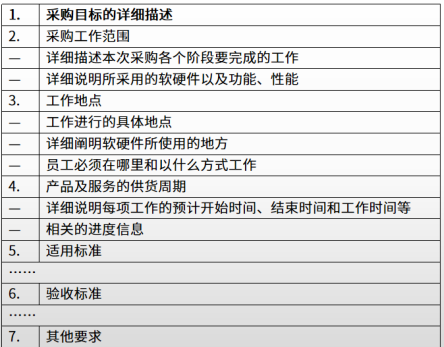

4)项目采购工作说明书样本
样本内容: 包括采购目标、工作范围、工作地点、适用标准、验收标准等。
5)工作大纲 TOR
- 内容:
- 承包商需执行的任务及所需的协调工作
- 适用标准
- 需提交批准的数据
- 买方提供的数据和服务详细清单
- 初始成果提交和审查的进度计划
6)招标文件
- 用途: 用于向潜在卖方征求建议书。

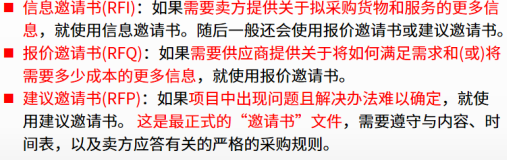

- 类型: 信息邀请书(RFI)、报价邀请书(RFQ)、建议邀请书(RFP)等。
7)自制或外购决策
决策依据: 通过自制或外购分析,决定工作是由项目团队完成还是从外部采购。
8)供方选择标准

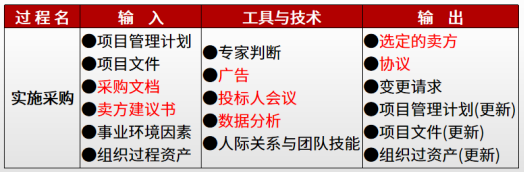

3.2实施采购
- 输入: 项目管理计划、项目文件、采购文档、卖方建议书、事业环境因素、组织过程资产
- 工具与技术: 专家判断、广告、变更请求、投标人会议、项目管理数据分析、人际关系与团队技能、数据分析等
- 输出: 选定的卖方、协议
采购文档: 用于达成法律协议的各种书面文件,包括招标文件、采购工作说明书、独立成本估算、供方选择标准等
卖方建议书: 是卖方为响应采购文件包而编制的建议书,包含基本信息,用于选定一个或多个投标人(卖方)。价格建议书与技术建议书最好分开提交
广告: 是就产品、服务或成果与用户或潜在用户进行的沟通。在大众出版物或专门行业出版物上刊登广告,可扩充潜在卖方名单。政府机构通常要求公开发布采购广告
投标人会议: 又称承包商会议、供应商会议或投标前会议,在卖方提交建议书前召开,确保所有潜在投标人对采购要求有清楚且一致的理解,确保公平竞争
数据分析技术: 包括建议书评估,以确定建议书是否包含在招标文件、采购工作说明书、供方选择标准等做出完整且充分的响应
人际关系与团队技能: 谈判,特别是在合同签订时的商务谈判,技术谈判先于商务谈判
选定的卖方: 在建议书评估或投标评估中被判断为最有竞争力的投标人。对于复杂、高价值和高风险的采购,需报组织高级管理人员审批

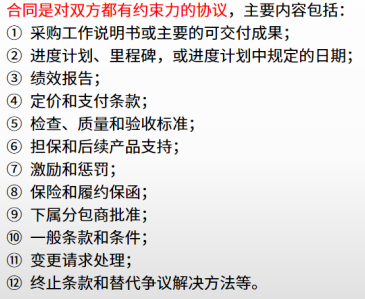

协议(合同): 合同是对双方都有约束力的法律文件,主要内容包括采购工作说明书、进度计划、绩效报告、定价和支付条款、检查和质量验收标准、担保和后续产品支持、激励和惩罚、保险和履约保函等。

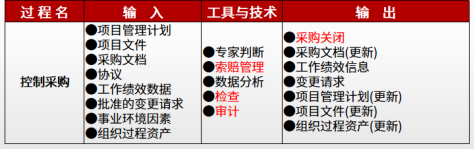

3.3 控制采购
- 定义: 管理采购关系、监督合同绩效、实施必要的变更和纠正及关闭合同的过程,确保买卖双方履行法律协议,满足项目需求
- 输入: 项目管理计划、项目文件、采购文档、协议、工作绩效数据、批准的变更请求、事业环境因素、组织过程资产。
- 工具与技术: 专家判断、索赔管理、数据分析、检查、审计。
- 输出: 工作绩效信息、变更请求、项目管理计划(更新)、项目文件(更新)、采购文档(更新)、组织过程资产(更新)。
- 数据分析: 包括绩效审查、挣值分析 EVA、趋势分析
- 检查: 对承包商正在执行的工作进行结构化审查,可能涉及可交付成果的简单审查或对工作本身的实地审查
- 审计: 对采购过程的结构化审查,应在采购合同中明确规定审计相关的权利和义务
-
采购关闭: 买方通过授权的采购管理员向卖方发出合同已完成的正式书面通知。要求包括已按时按质按技术要求交付全部可交付成果;没有未决索赔或发票,全部最终款项已付清;项目管理团队应在关闭之前批准所有的可交付成果。
3.4 合同管理
1)合同的类型
- 按项目付款方式划分的合同类型:总价合同、成本补偿合同、工料合同
- (1)总价合同:固定总价合同、总价+激励费用、总价+经济价格调整、订购单。
- 固定总价合同 FFP: 价格固定,对甲方风险最小,对乙方风险最大,因为乙方要承担原材料涨价的风险。
- 总价加激励费用合同(FPIF)
- 特点: 为买卖双方提供了一定的灵活性,允许一定的绩效偏离,并在实现既定目标时给予相关的财务奖励。
- 费用承担: 合同中会设置价格上限,高于此上限的全部成本由卖方承担。
- 激励方式: 如果卖方提前交货或节约成本,按照合同规定的方法,买方会给予相应的财务奖励。
- 总价加经济价格调整合同(FPEPA)
- 关键词: 通货膨胀、某种原材料的价格上升或下降。
- 调整条件: 根据条件变化,如通货膨胀或某种特殊商品(如原材料)的成本增加(或降低),以事先确定的方式对合同价格进行调整。
- 适用情况: 卖方履约期跨越至少一年以上,或以不同货币支付款项。
- 订购单(单边合同)
- 特点: 订购单通常不需要谈判,因为是标准化产品,所以也称为单边合同。
- 适用情况: 当非大量采购标准化产品时,通常不需谈判,所以称为单边合同。
- 总结
- 固定总价合同: 价格固定,不允许变更(除非工作变更)。
- 总价加激励费用合同: 允许绩效偏离,有财务奖励,有价格上限。
- 总价加经济价格调整合同: 根据通货膨胀或原材料价格变化调整价格。
- 订购单(单边合同): 适用于标准化产品的非大量采购,无需谈判。
- (2)成本补偿合同:成本+固定费用、成本+激励费用、成本+奖励费用
- 成本价固定费用 CPFF: 卖方报销一切可列成本,并向卖方支付一笔固定费用。
- 成本加激励费用 CPIF
- 定义: 卖方报销一切可列成本,并在卖方达到合同规定的绩效目标时,向卖方支付预先确定的激励费用。若最终成本低于或高于原始估算成本,则买方和卖方需要按照事先商定的分摊比例来分享节约或分担超支。
- 特点: 提供了灵活性,允许绩效偏离,并对实现既定目标给予财务奖励。
- 比较: 与成本加固定费用相比,成本加激励费用合同更注重绩效,通过激励费用来鼓励卖方提高绩效。
- 成本加奖励费用 CPAF
- 定义: 卖方报销一切合法成本,但只有在卖方满足合同规定的笼统、主观的绩效标准情况下,才向卖方支付大部分费用。奖励费用完全由买方根据自己对卖方的主观判断来决定。
- 特点: 奖励费用由买方主观决定,卖方无法申诉。
- 注意: 奖励是买方奖给卖方的,具有较大的主观性和不确定性。
- 合同类型选择依据
- 范围明确且设计详细: 如果工作范围很明确,且项目的设计已具备详细的细节,则使用总价合同。
- 性质清楚但范围不清: 如果工作性质清楚,但范围不是很清楚,而且工作不复杂,又需要快速签订合同,则使用工料合同。
- 范围尚不清楚: 如果工作范围尚不清楚,则使用成本补偿合同。
- 风险分担情况: 如果双方分担风险,则使用工料合同;如果买方承担成本风险,则用成本补偿合同;如果卖方承担成本风险,则使用总价合同。
- 购买标准产品: 如果是购买标准产品,且数量不大,则使用单边合同。
-
合同的内容
- 项目名称: 合同中应明确标注项目的具体名称。
- 标的内容和范围: 详细说明合同所涉及的具体标的及其范围,确保双方对合同内容有清晰的认识。
- 项目的质量要求: 明确规定项目应达到的质量标准,以确保项目成果符合预期。
- 项目的计划、进度、地点、地域和方式: 详细描述项目的实施计划、进度安排、实施地点、地域范围以及具体的实施方式。
- 项目建设过程中的各种期限: 包括项目启动、关键节点、完工等各个阶段的期限要求。
- 技术情报和资料的保密: 约定双方对技术情报和资料应承担的保密义务。
- 风险责任的承担: 明确双方在项目实施过程中可能遇到的风险及各自应承担的责任。
- 技术成果的归属: 界定项目完成后技术成果的归属权,包括知识产权等。
- 验收的标准和方法: 详细说明项目验收的标准和具体验收方法,以确保项目成果得到认可。
- 价款、报酬(或使用费)及其支付方式: 明确涉及的价款、报酬或费用及其具体的支付方式。
- 违约金或者损失赔偿的计算方法: 约定在违约情况下,违约金的计算方式或损失赔偿的标准。
- 解决争议的方法: 约定在合同履行过程中发生争议时的解决途径和方法。
- 名词术语解释: 对合同中涉及的专业名词和术语进行解释,以避免理解上的歧义。
合同管理过程 5个:
合同签订管理、合同履行管理、合同变更管理、合同档案管理、合同违约索赔管理。
2)合同签订管理:
- 签订前准备
- 市场调查: 了解产品技术发展状况、市场供需情况和市场价格。
- 资信调查: 了解潜在合作伙伴或竞争对手的真实意图,评判竞争激烈程度。
- 环境了解: 做出正确的风险分析判断。
- 合同条款建议
- 标准合同格式: 使用国家或行业标准的合同格式。
- 审阅条款: 卖方应认真审阅买方拟定的合同条款,避免条款不完备或歧义引起纠纷。
- 质量条款: 具体写清规格、型号、适用标准等。
- 变更、转让和解除: 详细说明合同中需要变更、转让和解除的内容。
- 附件内容: 若有附件,附件内容应与主合同一致,避免矛盾。
- 适用顺序: 若合同包含投标书、正式合同书、附件等,应在条款中列明适用顺序。
- 公证: 为避免合同纠纷,保证合同订立的合法性和有效性,可到公证机关进行公证。
- 方案变更: 避免方案变更导致工程变更,引发误解。
- 内容一致性: 注意合同内容的前后一致性。
3)合同履行管理
- 定义: 对合同履行情况进行跟踪,检查合同当事人是否按合同规定履行义务和职责, 及时、合理解决合同履行过程中出现的问题,包括合同争议、合同违约、合同索赔等事宜。
- 解决优先顺序:谈判(协商)、调解、仲裁、诉讼。
- 仲裁与诉讼: 仲裁结论或法院判决结果具有强制执行力,仲裁是一裁终局,诉讼可多次申诉。
4)合同变更管理
- 变更定义: 指由于一定的法律事实而改变合同内容的法律行为。
- 变更特征:
- 双方当事人必须协商一致。
- 改变了合同的内容。
- 变更后产生新的债权和债务关系。
- 变更条件:
- 双方当事人协商,且不损害国家和社会利益。
- 由于不可抗力导致合同义务不能执行。
- 一方在合同约定期限内未履行,且在推迟履行期限内仍未履行。
- 变更形式: 合同变更的文件必须是书面形式提出。
5)合同档案管理
- 档案管理基础(文本管理): 是整个合同管理的基础。包括正本和副本管理、合同文件格式等内容。
6)合同违约索赔管理
- 索赔定义与分类
- 索赔定义: 指在项目合同履行过程中,由于一方未能履行合同义务导致另一方遭受损失时,受损失方向过失方提出赔偿的权利要求。
- 索赔分类:
- 按目的分类: 工期索赔、费用索赔。
- 按依据分类: 合同规定的索赔、非合同规定的索赔。
- 按业务性质分类: 工程索赔、商务索赔。
- 按处理方式分类: 单项索赔、总索赔。
- 索赔起因与原则
- 索赔起因:
- 索赔事件造成项目成本额外支出或直接工期损失。
- 索赔事件造成费用增加或工期损失的原因,按合同约定不属于索赔方应承担的行为责任或风险责任。
- 索赔原则:
- 以合同为依据。
- 注意资料积累。
- 及时、合理处理索赔。
- 加强索赔的前瞻性。
- 索赔起因:
- 索赔流程
- 提出索赔要求: 索赔事项发生后28天内,索赔方以书面索赔通知书形式向监理工程师提出索赔意向通知。
- 报送索赔资料: 索赔通知发出后28天内,向监理工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料。
- 监理工程师答复: 监理工程师在收到索赔报告后28天内给予答复,或要求索赔方进一步补充索赔理由和证据。
- 逾期答复后果: 监理工程师在收到索赔报告后28天内未予答复或未对承包人作进一步要求,视为该项索赔已认可。
- 持续索赔: 索赔事件持续进行时,索赔方应阶段性向监理工程师发出索赔意向,索赔事件终了后28天内提交最终索赔报告,监理工程师应在28天内给予答复或要求补充理由和证据。
- 仲裁与诉讼: 监理工程师对索赔的答复,若索赔方或发包人不能接受,则进入仲裁或诉讼阶段。
7)合同解释原则
- 主导语言原则: 合同存在两种语言文本时,必须约定哪种语言为主导语言,不一致时以主导语言文本为准。
- 适用法律原则: 合同中应规定以哪个国家的法律作为合同的适用法律,合同解释必须根据适用法律进行。
- 整体解释原则: 合同是一个整体,不能割断其中的内在联系。含糊或矛盾时按惯例解释,特殊条件优先于一般条件,具体规定优先于笼统规定,手写条文优先于印刷条文,单价优先于总价,价格文字表达优先于阿拉伯数字表达,技术规范优先于图纸。
- 公平诚信原则: 解释合同时应公平合理,兼顾双方当事人的利益。若按整体解释原则解释后仍含糊不清,则按不利于合同起草方(一般为买方)的原则解释。
4.知识小结
知识点 | 核心内容 | 考试重点/易混淆点 | 难度系数 |
采购管理概述 | 项目采购管理涉及单选、案例分析和论文 | 采购管理在考试中的题型和分值 | 中 |
管理基础 | 协议采购合同、服务水平协议(SLA)、管理新实践 | 协议类型及其应用场景 | 低 |
采购管理过程 | 规划采购、执行采购、控制采购 | 三大过程的定义及输入输出 | 中 |
合同管理 | 合同类型、合同内容、合同管理过程 | 合同类型选择及其适用场景 | 高 |
规划采购 | 确定是否外部获取货物或服务、采购策略制定 | 规划采购的输入输出及影响因素 | 中 |
执行采购 | 获取卖方应答、选择卖方并签订合同 | 执行采购的工具和技术 | 中 |
控制采购 | 检查采购执行情况、监督合同绩效 | 控制采购的数据分析技术和审计 | 高 |
合同类型 | 总价合同、成本补偿合同、工料合同 | 不同合同类型的适用条件 | 高 |
合同管理过程 | 合同签订、履行、变更、档案、违约索赔管理 | 合同管理过程的五个阶段 | 中 |
合同索赔 | 索赔事件、索赔依据、索赔处理 | 索赔的流程和时间节点(28天原则) | 高 |
系列文章:
【项目管理】第1章 信息化发展 &&知识点整理-CSDN博客
【项目管理】第2章 信息技术发展 --知识点整理-CSDN博客
【项目管理】第3章 信息系统治理 --知识点整理-CSDN博客
【项目管理】第4章 信息系统管理 --知识点整理-CSDN博客
【项目管理】第5章 信息系统管理 --知识点整理-CSDN博客
【项目管理】第6章 信息管理概论 --知识点整理-CSDN博客
【项目管理】第7章 项目立项管理 --知识点整理-CSDN博客
【项目管理】第8章 项目整合管理 --知识点整理-CSDN博客
【项目管理】第10章 项目进度管理-- 知识点整理-CSDN博客
【项目管理】第11章 项目成本管理-- 知识点整理-CSDN博客
【项目管理】第12章 项目质量管理-- 知识点整理-CSDN博客
【项目管理】第13章 项目资源管理-- 知识点整理-CSDN博客
【项目管理】第14章 项目沟通管理-- 知识点整理-CSDN博客
【项目管理】第15章 项目风险管理-- 知识点整理-CSDN博客
项目管理-项目绩效域1/2_八大绩效域和十大管理有什么联系-CSDN博客
项目管理-计算题公式【复习】_项目管理进度计算题公式:乐观-CSDN博客
项目管理-相关知识(组织通用治理、组织通用管理、法律法规与标准规范)-CSDN博客
类别 | 文章 |
十大管理-文章 | 1 项目整合管理 2 项目进度管理 3 项目范围管理 4 项目沟通管理 5 项目资源管理 6 项目采购管理 7 项目干系人管理 8 项目成本管理 9 项目风险管理 10项目质量管理 |
相关知识 |
